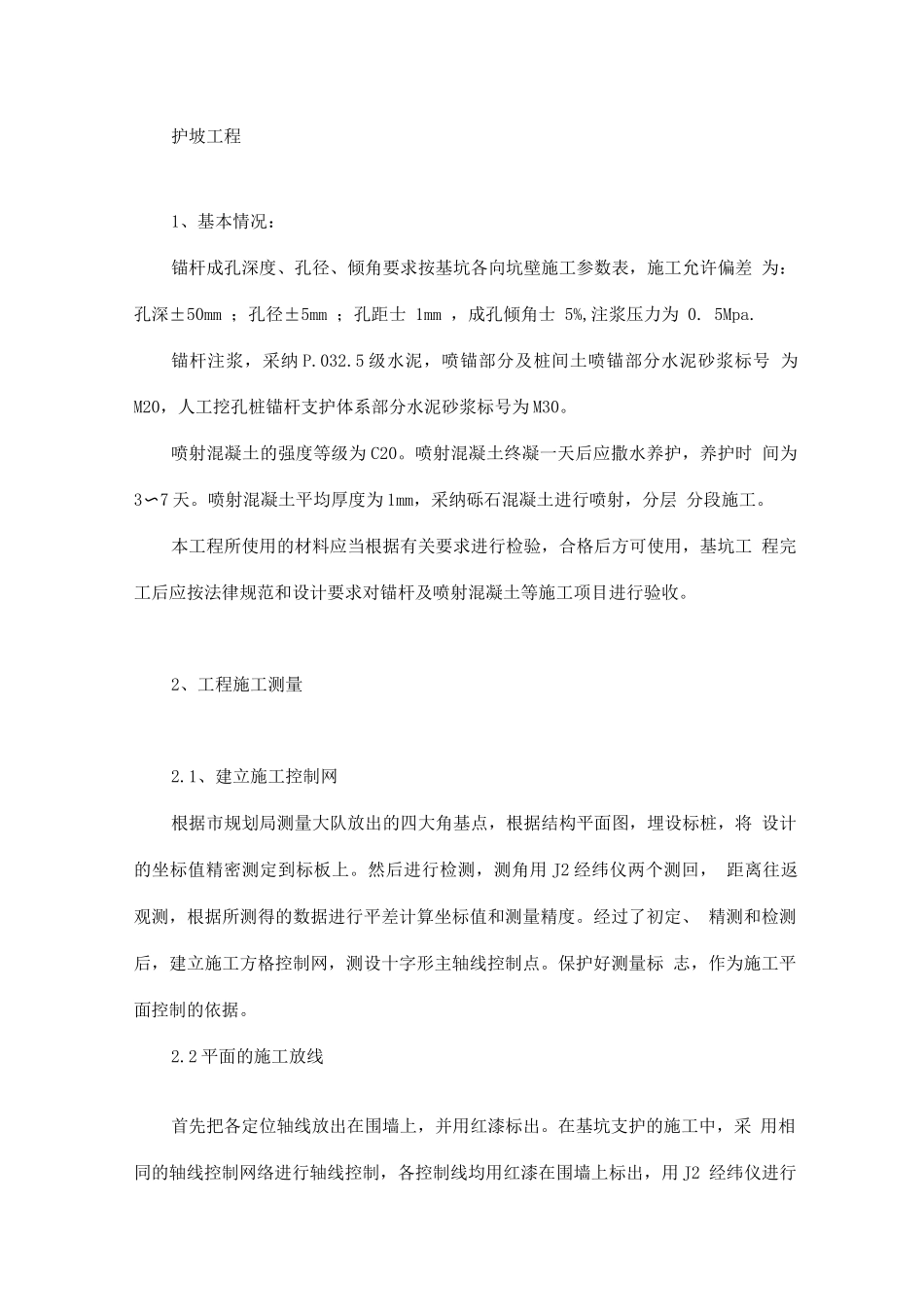

护坡工程1、基本情况:锚杆成孔深度、孔径、倾角要求按基坑各向坑壁施工参数表,施工允许偏差 为:孔深±50mm ;孔径±5mm ;孔距士 1mm ,成孔倾角士 5%,注浆压力为 0
锚杆注浆,采纳 P
5 级水泥,喷锚部分及桩间土喷锚部分水泥砂浆标号 为M20,人工挖孔桩锚杆支护体系部分水泥砂浆标号为 M30
喷射混凝土的强度等级为 C20
喷射混凝土终凝一天后应撒水养护,养护时 间为3〜7 天
喷射混凝土平均厚度为 1mm,采纳砾石混凝土进行喷射,分层 分段施工
本工程所使用的材料应当根据有关要求进行检验,合格后方可使用,基坑工 程完工后应按法律规范和设计要求对锚杆及喷射混凝土等施工项目进行验收
2、工程施工测量2
1、建立施工控制网根据市规划局测量大队放出的四大角基点,根据结构平面图,埋设标桩,将 设计的坐标值精密测定到标板上
然后进行检测,测角用 J2 经纬仪两个测回, 距离往返观测,根据所测得的数据进行平差计算坐标值和测量精度
经过了初定、 精测和检测后,建立施工方格控制网,测设十字形主轴线控制点
保护好测量标 志,作为施工平面控制的依据
2 平面的施工放线首先把各定位轴线放出在围墙上,并用红漆标出
在基坑支护的施工中,采 用相同的轴线控制网络进行轴线控制,各控制线均用红漆在围墙上标出,用 J2 经纬仪进行投测定位
3 沉降观测利用就近的城市水准点作为基准点引测,假如就近无城市水准点时,在拟建 物外围不受基础压力影响的地方埋设不少于三个的水准点,以组成水准网
按设 计要求设置观测点,观测点埋设在围墙士 0
以上 10-50mm 处,用直径 20mm 钢筋,一端弯成 90度角,一端制成燕尾形预埋入柱内
观测点稳固后进行第一 次观测,各观测数据均要有记录及相应的图表并作为工程资料的一部分

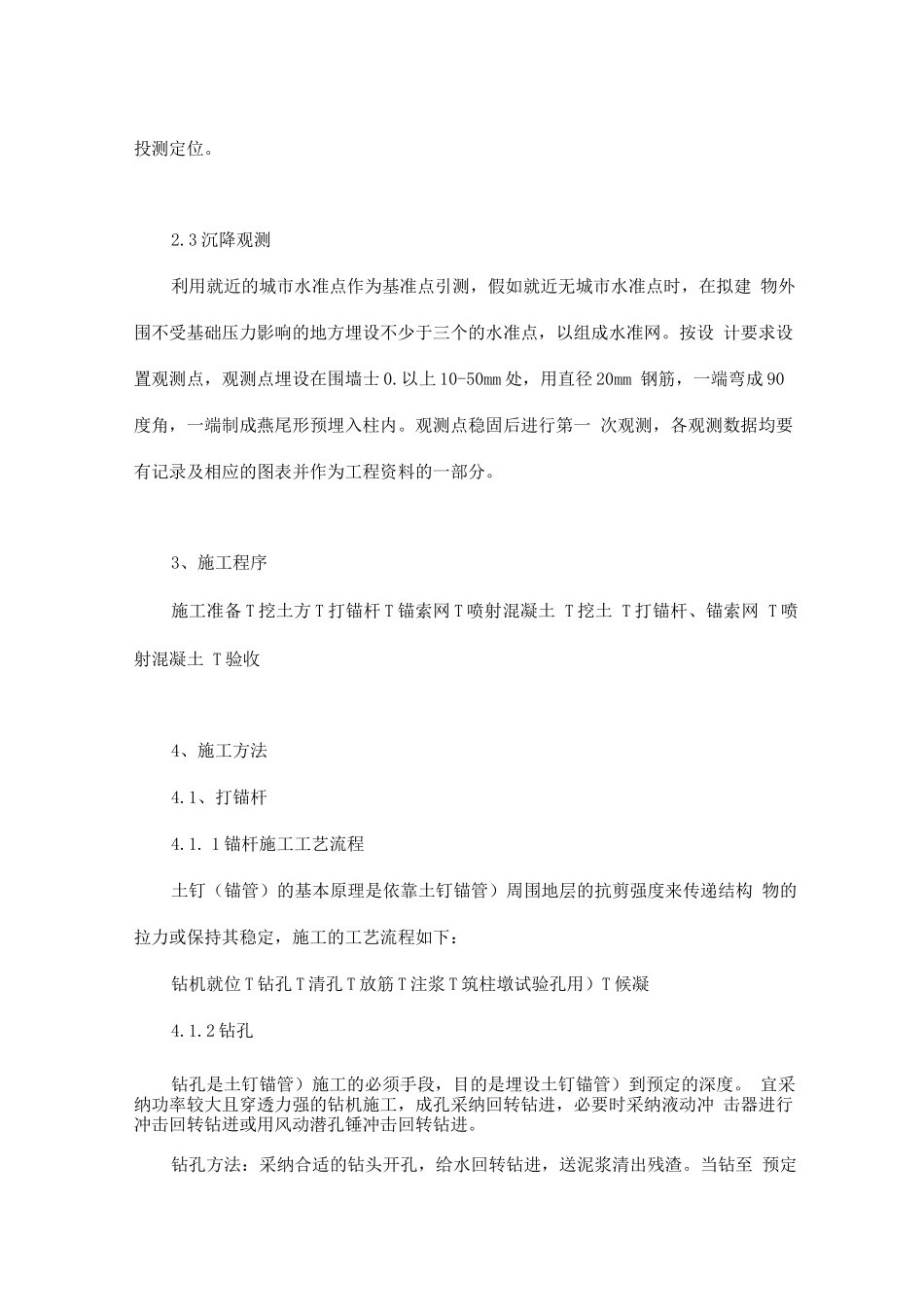

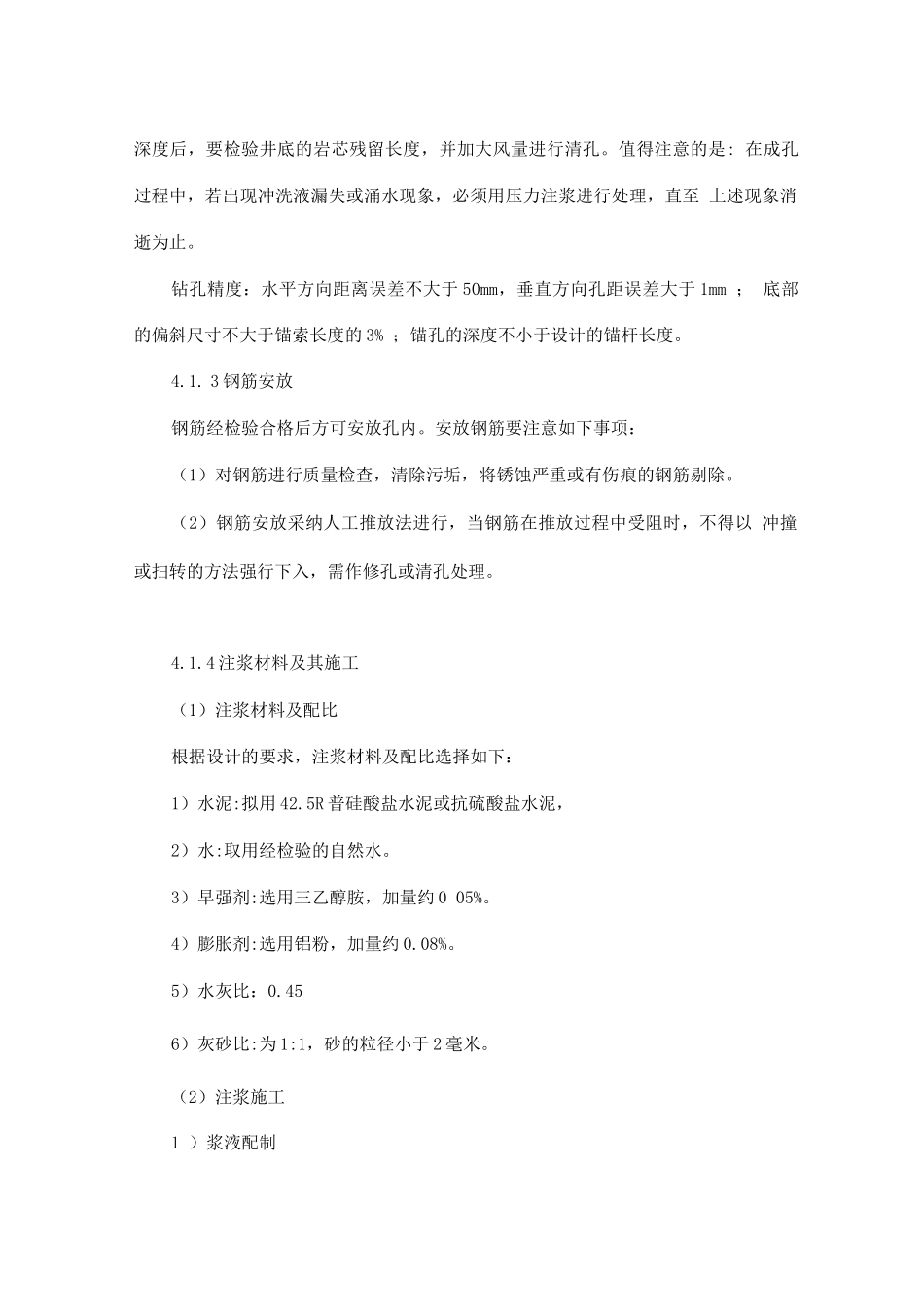

3、施工程序施工准备 T 挖土方 T 打锚杆 T 锚索网
