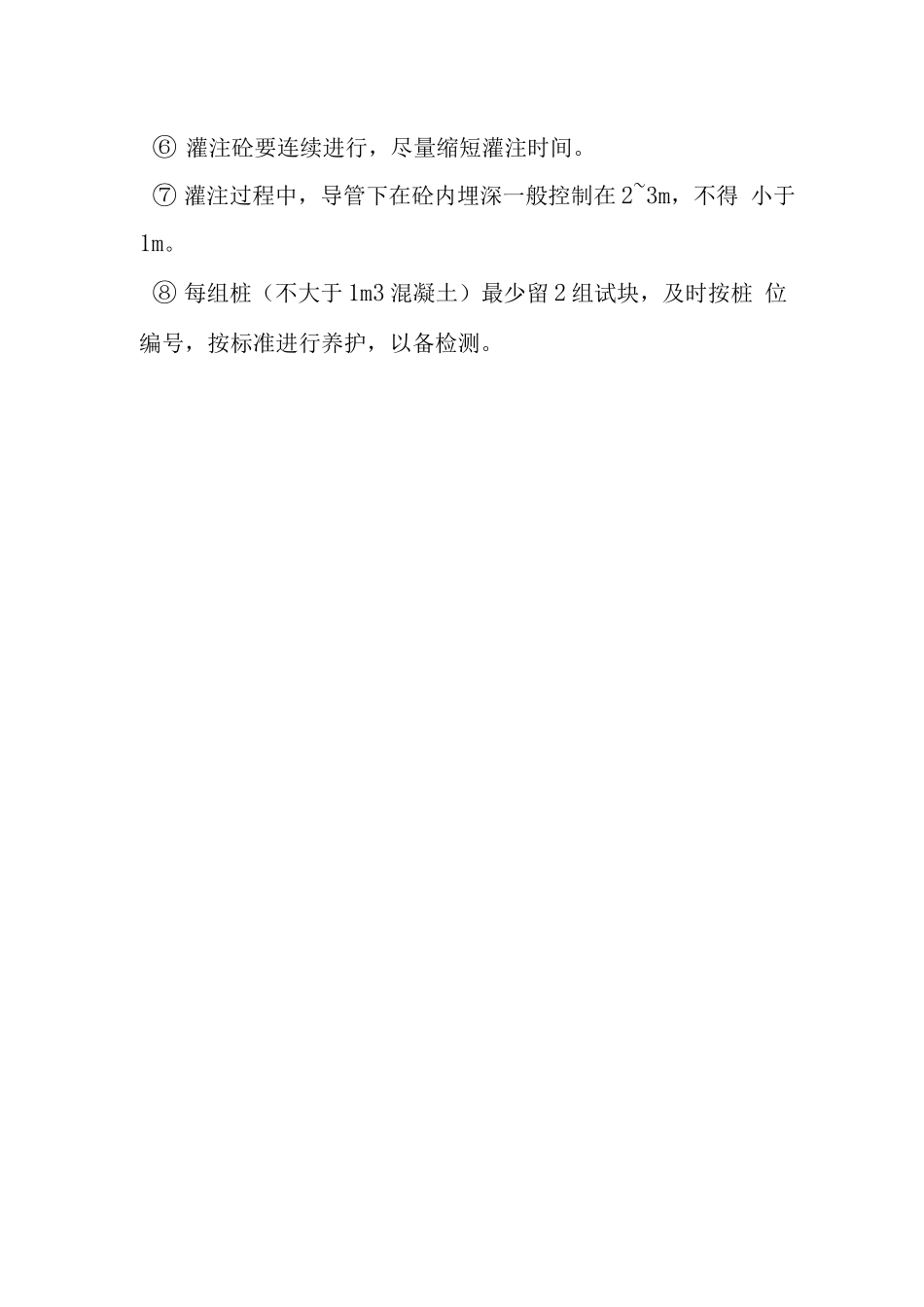

护坡桩施工技术要求⑴ 钻孔:① 埋设护筒,安装牢固,埋深不小于 1m。护筒直径比桩径大 1mm。围土分层夯实,筒中心与桩位中心重合,偏差不大于 50mm。② 桩位复核(开钻前进行):中心位置允许偏差 50mm。③ 钻孔实际孔深允许偏差+2mm。④ 钻孔垂直度允许偏差小于 0.5%。⑤ 桩孔充盈系数为 1.0~1.20。⑥ 桩径允许偏差:+20mm。⑵ 清孔:① 钻孔结束后,停止进尺,清除孔底虚土,清孔时保持水头、 防止塌孔。② 孔底沉渣:W20cm;⑶ 钢筋笼制作:① 几何尺寸符合设计要求(尺量检查):采纳模具制作以保 证主筋位置准确,成笼垂直度好,无扭曲现象,几何尺寸允许 偏差:(a)主筋间距土 10mm,(b)箍筋间距土 20mm,(c)i 径土 10mm,(d)长度 ±1mm。② 主筋保护层厚度:主筋保护层厚度 50mm,[[保护层厚度允 许偏差土 20mm。③ 主筋除锈、调直,加强环筋要求正园(长径一短径差不大 于10mm);主筋焊接接头错开 5mm,同一截面接头数目不多 于主筋根数的 50%。④ 主筋对接采纳对焊或搭接焊,若采纳搭接或帮条焊,搭接 长度不小于 5~10d(单面焊不小于 10d,双面焊不小于 5d)。⑤ 钢筋应有出厂合格证和复验单。⑷ 钢筋笼吊运安装:① 双点起吊,上吊点要加铁扁担;② 用设有托架的平板车运输,严禁拖、滚,防止钢筋笼变形。③ 吊装入孔要轻起轻落,不得强行压入,要居中下放,保证 垂直度和保护层厚度。④ 护坡桩要按设计要求检查下放钢筋笼的方向(见附图)。⑸ 水下砼灌注:① 导管连接牢固、顺直,接严密无泄漏。② 准确计量导管长度及下放深度,下与孔底的距离控制 在 3~5mm。③ 导管下放到位,复测孔底沉渣厚度,如不符合要求,应重 新清孔,合格后方准灌注水下砼。④ 灌注首批砼前,导管中泥浆上表面应放置符合要求的球 胆隔水塞。首批砼的灌注至少应能足以将导管下埋入砼中 1.0m。⑤首批砼灌注完毕后,应立即检测孔内砼面标高并计算导 管下埋深,同时探测导管内是否有泥浆回流或漏入。⑥ 灌注砼要连续进行,尽量缩短灌注时间。⑦ 灌注过程中,导管下在砼内埋深一般控制在 2~3m,不得 小于1m。⑧ 每组桩(不大于 1m3 混凝土)最少留 2 组试块,及时按桩 位编号,按标准进行养护,以备检测。
