35kV 黄双线拆除工程(N4--N17)(N31—N44)拆除施工方案四川电力建设公司 2025 年 8 月审批:审核:编制:一、工程概况本工程为已停运线路,本次拆除范围为 N4-N17、N31-N44 段
共计拆除架空导线 LGJ-185,8、323km;拆除地线GJ-100,8、323km,拆除 ADSS,8、323km;拆除水泥双杆 15 基,拆除铁塔 1 基,钢管杆 10 基
线路为单回架设

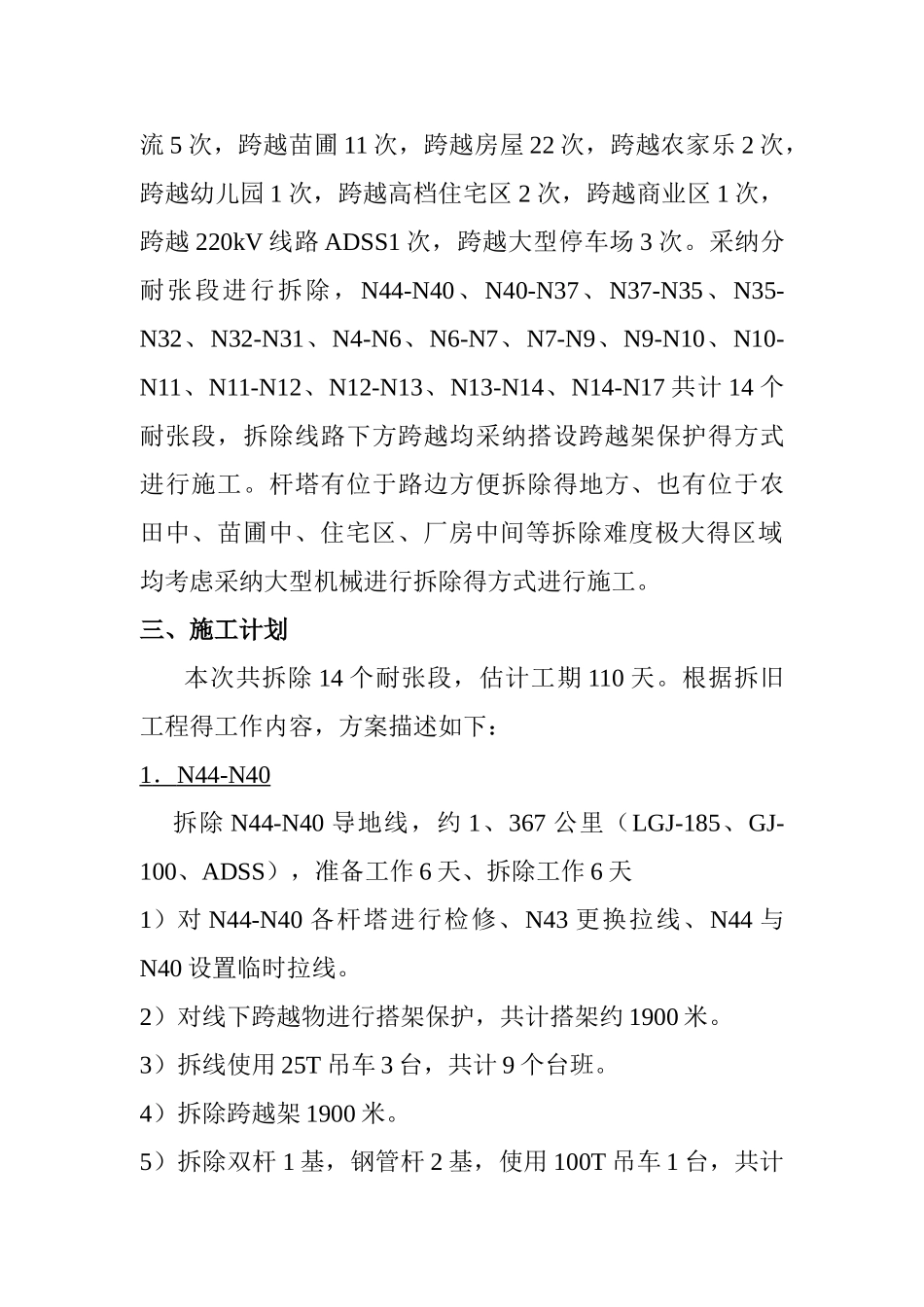

二、现场勘察情况:2025 年 8 月,局生技、双流局、电建公司对拆除段线路进行了查勘,由于线路老旧、交叉跨越繁多,交叉跨越繁多,跨 10kV 电力线路 11 处,跨越低压线路 38 处,跨越通信线 23 处,跨越路 30 处,跨越电气化铁路 2 次,跨越河流 5 次,跨越苗圃 11 次,跨越房屋 22 次,跨越农家乐 2 次,跨越幼儿园 1 次,跨越高档住宅区 2 次,跨越商业区 1 次,跨越 220kV 线路 ADSS1 次,跨越大型停车场 3 次
采纳分耐张段进行拆除,N44-N40、N40-N37、N37-N35、N35-N32、N32-N31、N4-N6、N6-N7、N7-N9、N9-N10、N10-N11、N11-N12、N12-N13、N13-N14、N14-N17 共计 14 个耐张段,拆除线路下方跨越均采纳搭设跨越架保护得方式进行施工
杆塔有位于路边方便拆除得地方、也有位于农田中、苗圃中、住宅区、厂房中间等拆除难度极大得区域均考虑采纳大型机械进行拆除得方式进行施工
三、施工计划本次共拆除 14 个耐张段,估计工期 110 天
根据拆旧工程得工作内容,方案描述如下:1 . N44-N40 拆除 N44-N40 导地线,约 1、367 公里(LGJ-185、GJ-100、ADSS),准备工作 6 天、拆除工作 6 天1)对 N44-N40 各杆塔进行检修、N43
