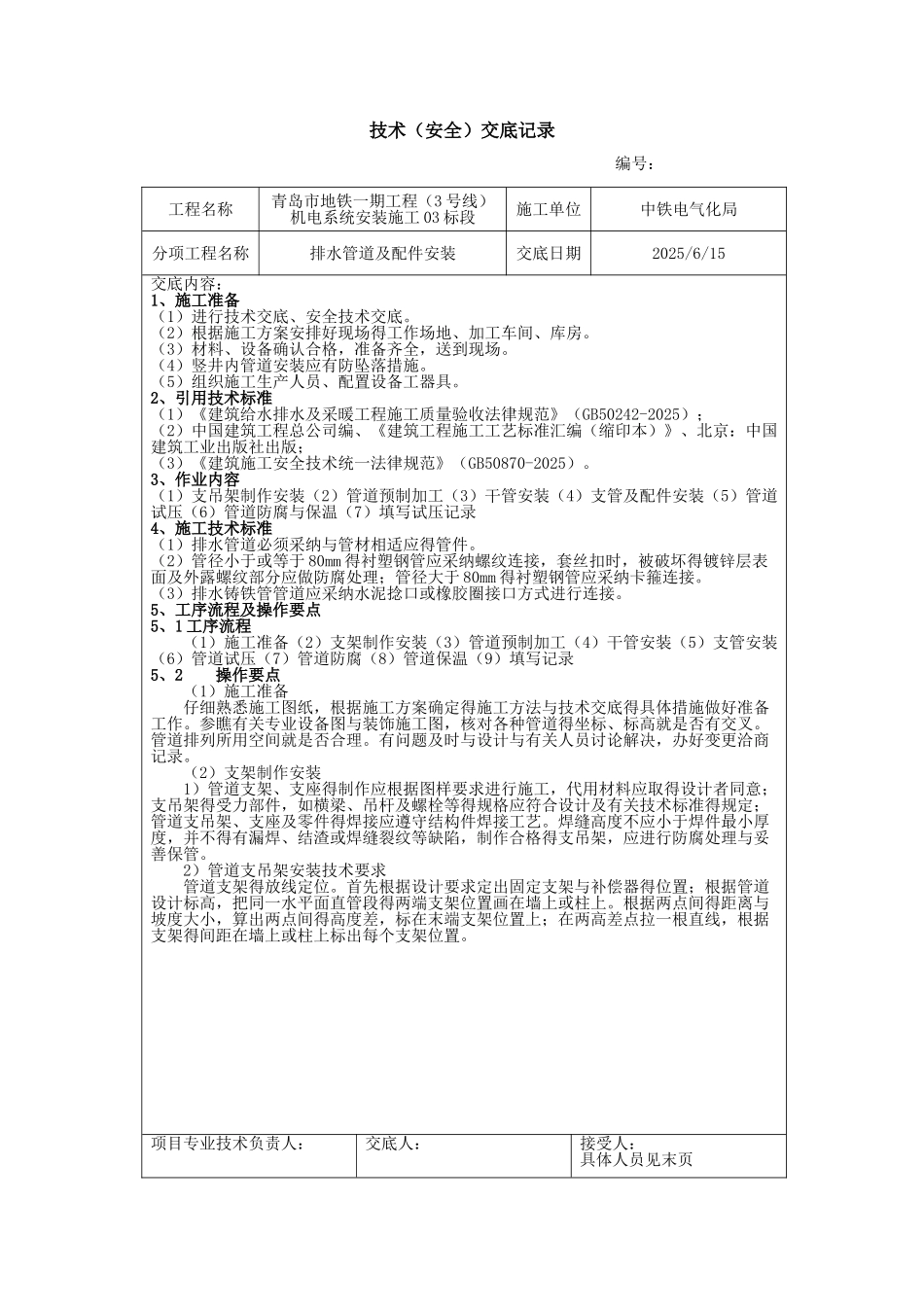

技术(安全)交底记录编号:工程名称青岛市地铁一期工程(3 号线)机电系统安装施工 03 标段施工单位中铁电气化局分项工程名称排水管道及配件安装交底日期2025/6/15交底内容:1、施工准备(1)进行技术交底、安全技术交底
(2)根据施工方案安排好现场得工作场地、加工车间、库房
(3)材料、设备确认合格,准备齐全,送到现场
(4)竖井内管道安装应有防坠落措施
(5)组织施工生产人员、配置设备工器具
2、引用技术标准(1)《建筑给水排水及采暖工程施工质量验收法律规范》(GB50242-2025);(2)中国建筑工程总公司编、《建筑工程施工工艺标准汇编(缩印本)》、北京:中国建筑工业出版社出版;(3)《建筑施工安全技术统一法律规范》(GB50870-2025)
3、作业内容(1)支吊架制作安装(2)管道预制加工(3)干管安装(4)支管及配件安装(5)管道试压(6)管道防腐与保温(7)填写试压记录4、施工技术标准(1)排水管道必须采纳与管材相适应得管件
(2)管径小于或等于 80mm 得衬塑钢管应采纳螺纹连接,套丝扣时,被破坏得镀锌层表面及外露螺纹部分应做防腐处理;管径大于 80mm 得衬塑钢管应采纳卡箍连接
(3)排水铸铁管管道应采纳水泥捻口或橡胶圈接口方式进行连接
5、工序流程及操作要点5、1 工序流程(1)施工准备(2)支架制作安装(3)管道预制加工(4)干管安装(5)支管安装(6)管道试压(7)管道防腐(8)管道保温(9)填写记录5、2操作要点(1)施工准备仔细熟悉施工图纸,根据施工方案确定得施工方法与技术交底得具体措施做好准备工作
参瞧有关专业设备图与装饰施工图,核对各种管道得坐标、标高就是否有交叉
管道排列所用空间就是否合理
有问题及时与设计与有关人员讨论解决,办好变更洽商记录
(2)支架制作安装1)管道支架、支座得制作应根据图样要求进行施工,代用材料应取得设计者同意
