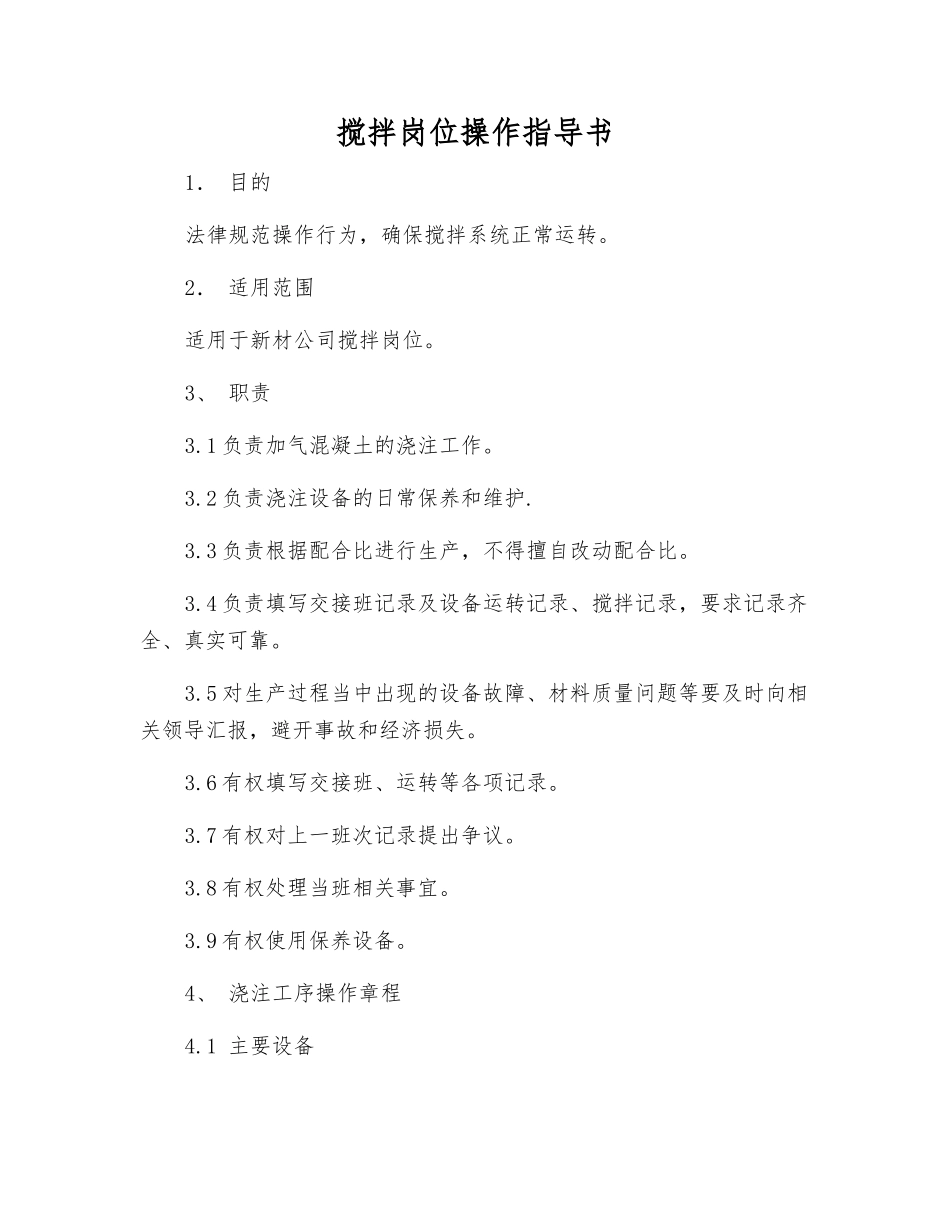

搅拌岗位操作指导书1. 目的法律规范操作行为,确保搅拌系统正常运转
2. 适用范围适用于新材公司搅拌岗位
3、 职责3
1 负责加气混凝土的浇注工作
2 负责浇注设备的日常保养和维护
3 负责根据配合比进行生产,不得擅自改动配合比
4 负责填写交接班记录及设备运转记录、搅拌记录,要求记录齐全、真实可靠
5 对生产过程当中出现的设备故障、材料质量问题等要及时向相关领导汇报,避开事故和经济损失
6 有权填写交接班、运转等各项记录
7 有权对上一班次记录提出争议
8 有权处理当班相关事宜
9 有权使用保养设备
4、 浇注工序操作章程4

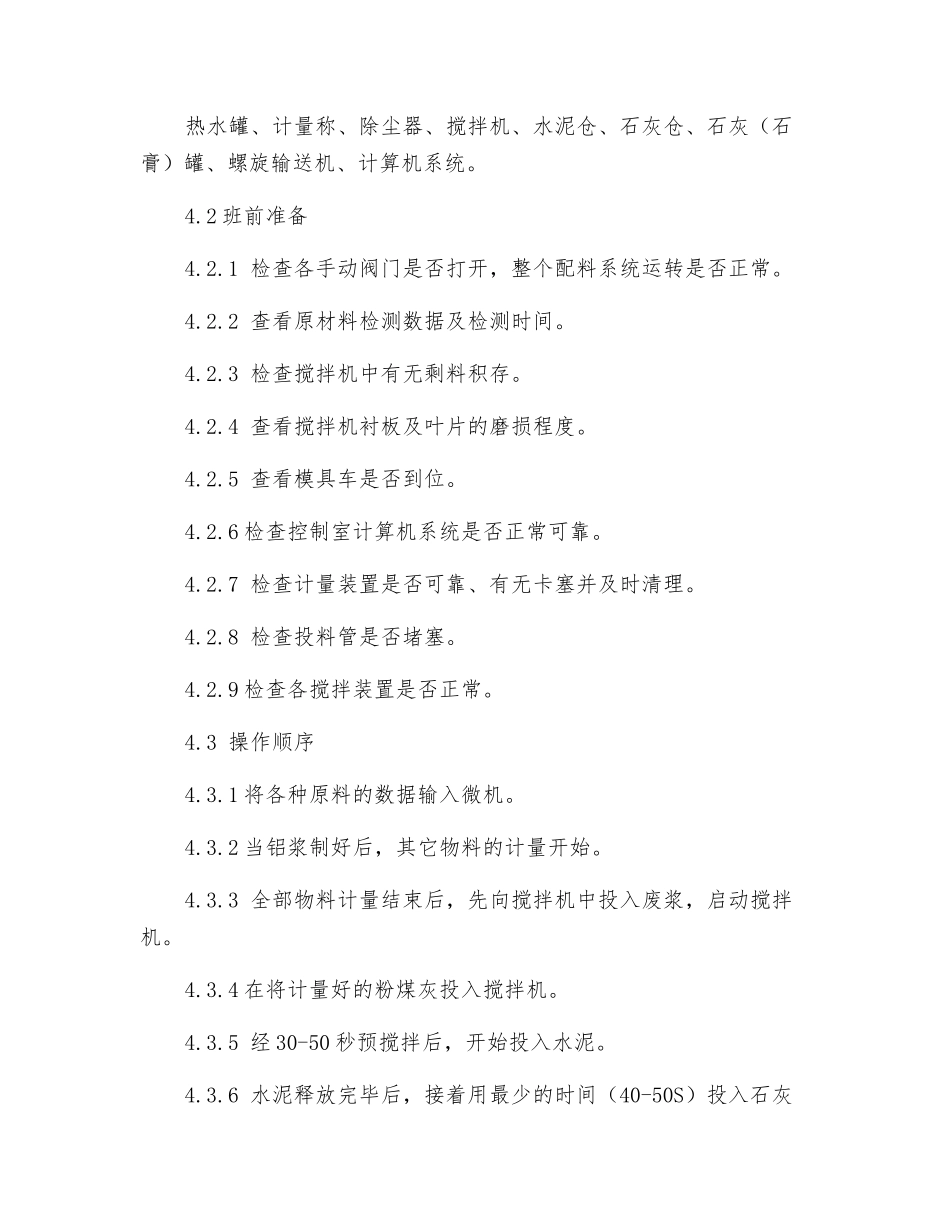

1 主要设备热水罐、计量称、除尘器、搅拌机、水泥仓、石灰仓、石灰(石膏)罐、螺旋输送机、计算机系统
2 班前准备4
1 检查各手动阀门是否打开,整个配料系统运转是否正常
2 查看原材料检测数据及检测时间
3 检查搅拌机中有无剩料积存
4 查看搅拌机衬板及叶片的磨损程度
5 查看模具车是否到位
6 检查控制室计算机系统是否正常可靠
7 检查计量装置是否可靠、有无卡塞并及时清理
8 检查投料管是否堵塞
9 检查各搅拌装置是否正常
3 操作顺序4
1 将各种原料的数据输入微机
2 当铝浆制好后,其它物料的计量开始
3 全部物料计量结束后,先向搅拌机中投入废浆,启动搅拌机
4 在将计量好的粉煤灰投入搅拌机
5 经 30-50 秒预搅拌后,开始投入水泥

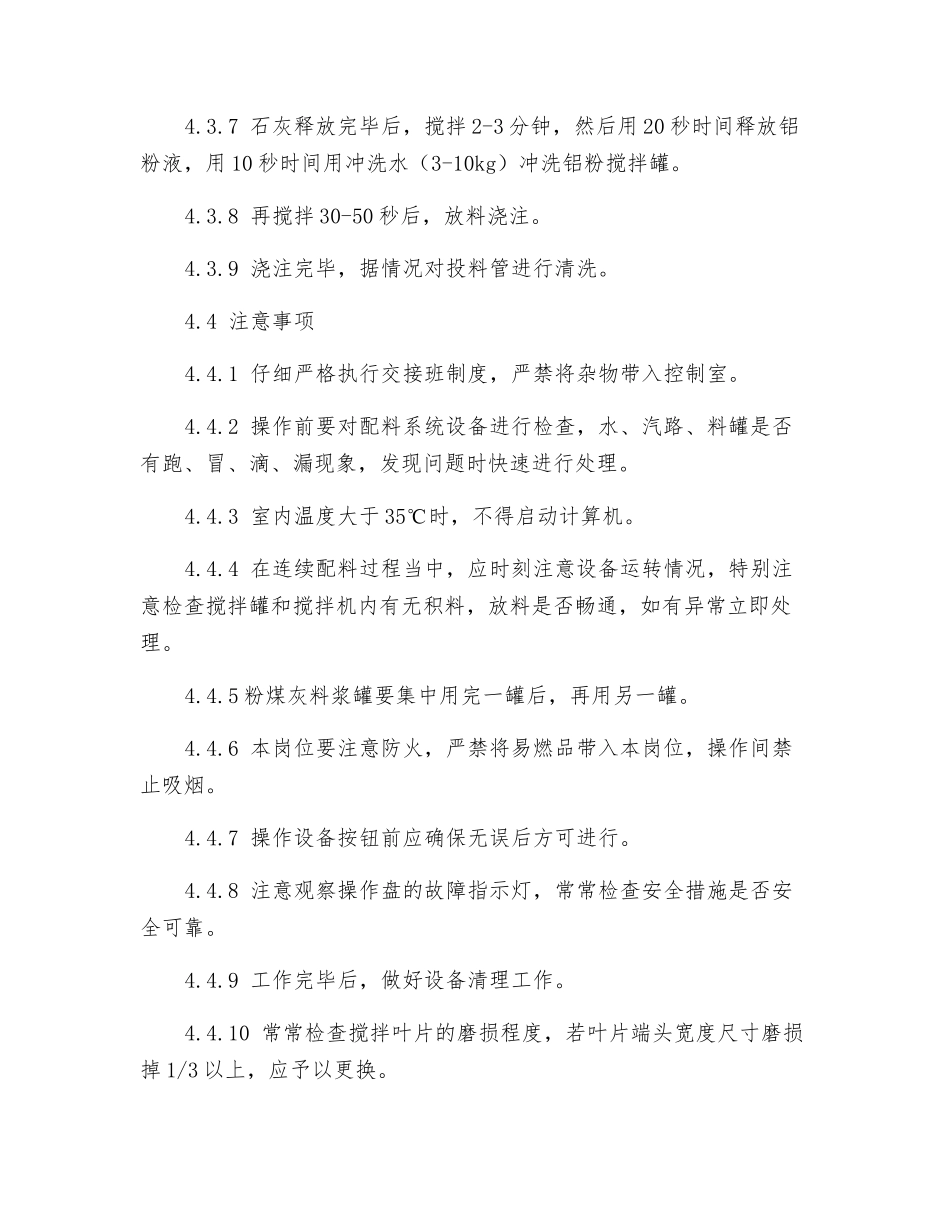

6 水泥释放完毕后,接着用最少的时间(40-50S)投入石灰4
7 石灰释放完毕后,搅拌 2-3 分钟,然后用 20 秒时间释放铝粉液,用 10 秒时间用冲洗水(3-10kg)冲洗铝粉搅拌罐
8 再搅拌 30-50 秒后,放料浇注
