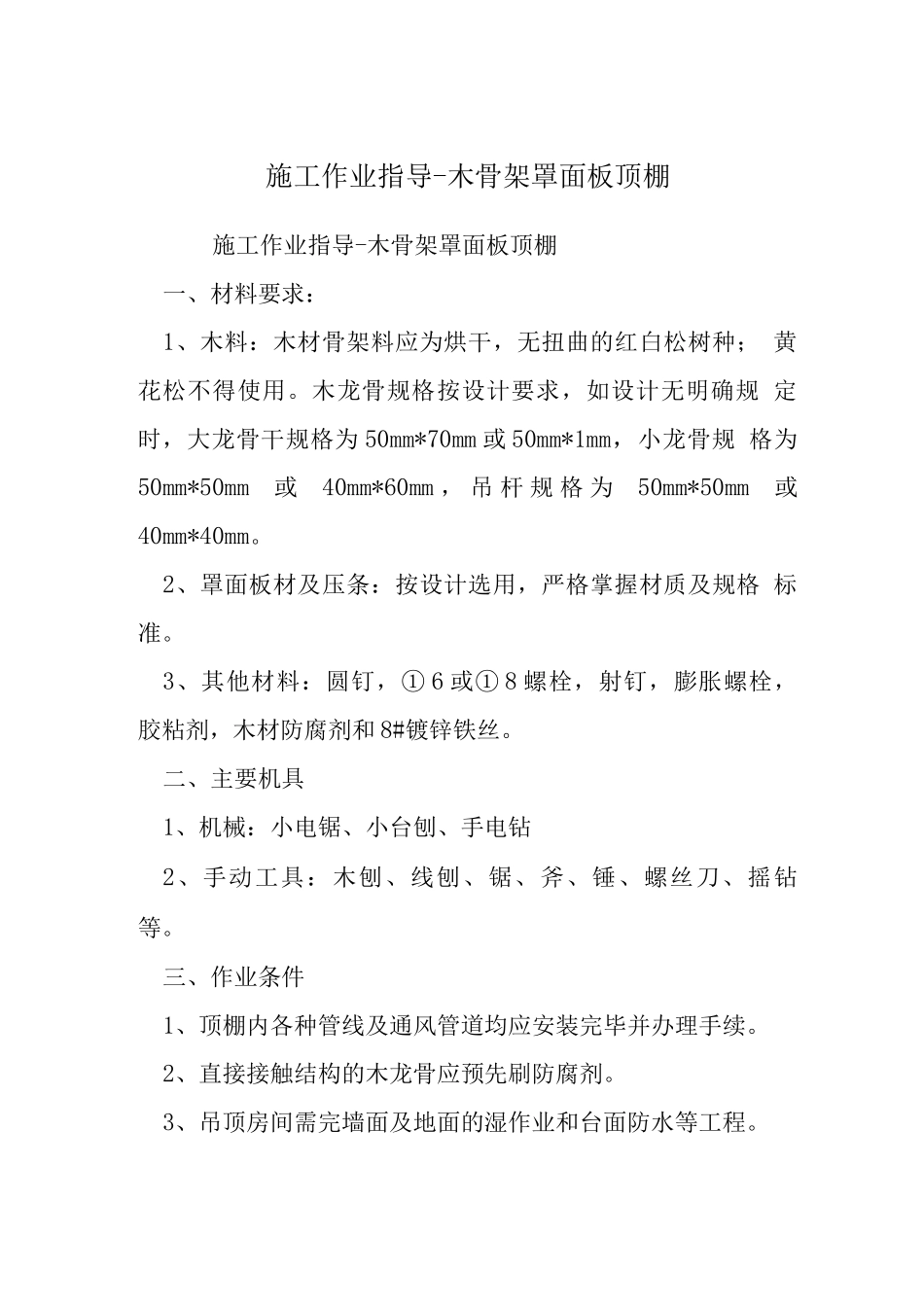

施工作业指导-木骨架罩面板顶棚施工作业指导-木骨架罩面板顶棚一、材料要求:1、木料:木材骨架料应为烘干,无扭曲的红白松树种; 黄花松不得使用
木龙骨规格按设计要求,如设计无明确规 定时,大龙骨干规格为 50mm*70mm 或 50mm*1mm,小龙骨规 格为 50mm*50mm 或 40mm*60mm , 吊 杆 规 格 为 50mm*50mm 或 40mm*40mm
2、罩面板材及压条:按设计选用,严格掌握材质及规格 标准
3、其他材料:圆钉,① 6 或① 8 螺栓,射钉,膨胀螺栓, 胶粘剂,木材防腐剂和 8#镀锌铁丝
二、主要机具1、机械:小电锯、小台刨、手电钻2、手动工具:木刨、线刨、锯、斧、锤、螺丝刀、摇钻 等
三、作业条件1、顶棚内各种管线及通风管道均应安装完毕并办理手续
2、直接接触结构的木龙骨应预先刷防腐剂
3、吊顶房间需完墙面及地面的湿作业和台面防水等工程

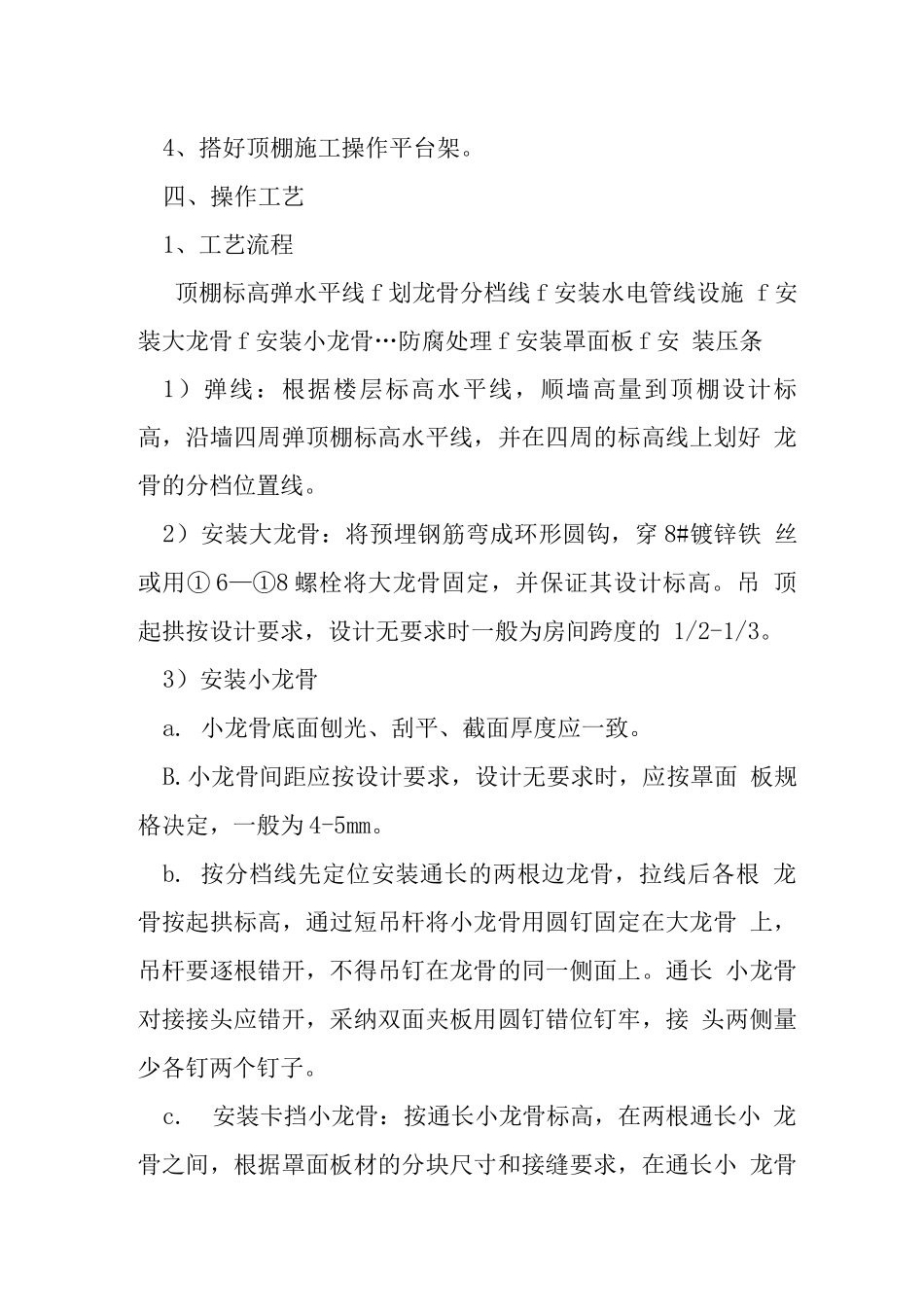

4、搭好顶棚施工操作平台架
四、操作工艺1、工艺流程顶棚标高弹水平线 f 划龙骨分档线 f 安装水电管线设施 f 安装大龙骨 f 安装小龙骨…防腐处理 f 安装罩面板 f 安 装压条1)弹线:根据楼层标高水平线,顺墙高量到顶棚设计标 高,沿墙四周弹顶棚标高水平线,并在四周的标高线上划好 龙骨的分档位置线
2)安装大龙骨:将预埋钢筋弯成环形圆钩,穿 8#镀锌铁 丝或用① 6—①8 螺栓将大龙骨固定,并保证其设计标高
吊 顶起拱按设计要求,设计无要求时一般为房间跨度的 1/2-1/3
3)安装小龙骨a
小龙骨底面刨光、刮平、截面厚度应一致
小龙骨间距应按设计要求,设计无要求时,应按罩面 板规格决定,一般为 4-5mm
按分档线先定位安装通长的两根边龙骨,拉线后各根 龙骨按起拱标高,通过短吊杆将小龙骨用圆钉固定在大龙骨 上,吊杆要逐根错开,不得吊钉在龙骨的同一侧面上

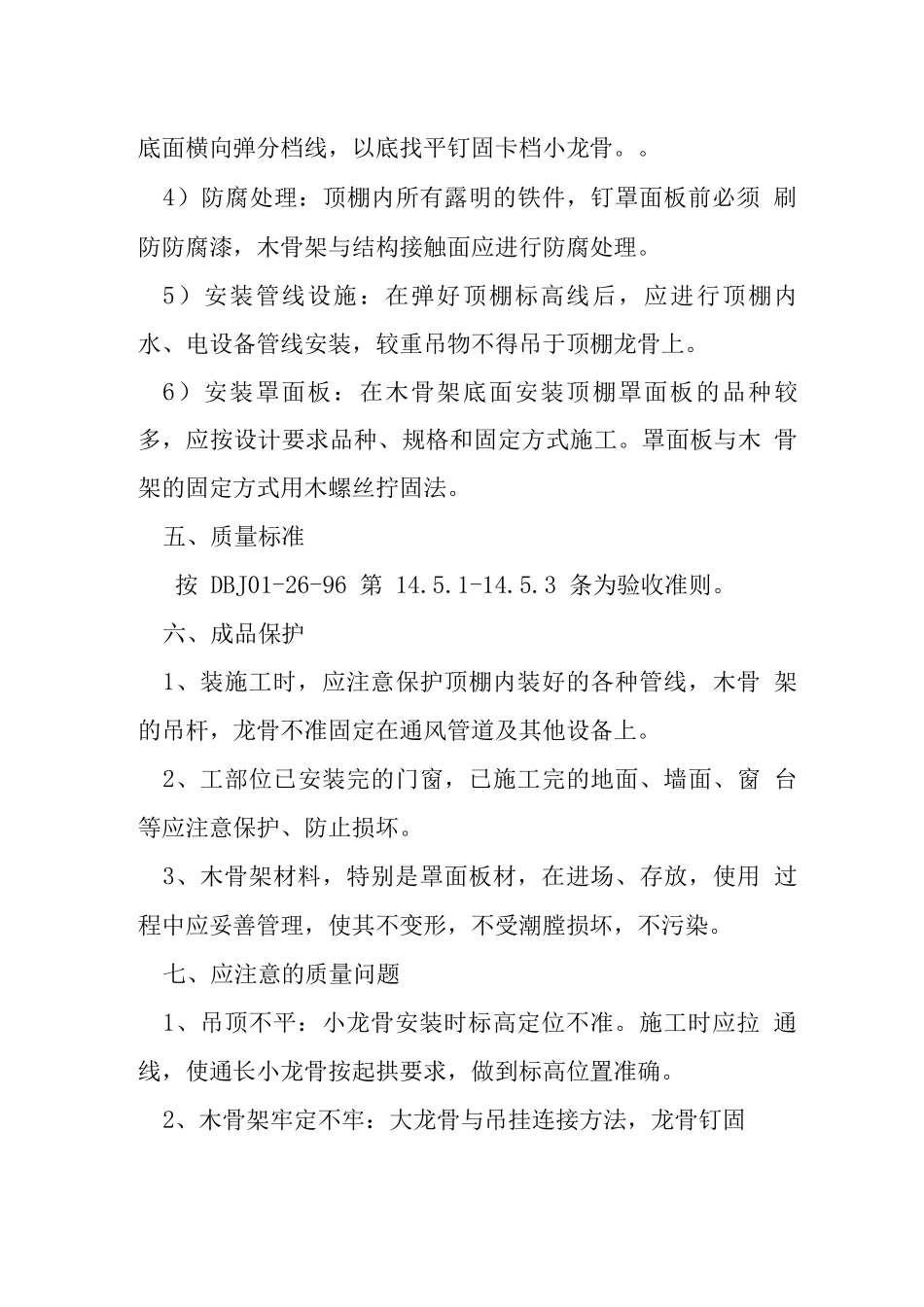

通长 小龙骨对接接头应错开,采纳
