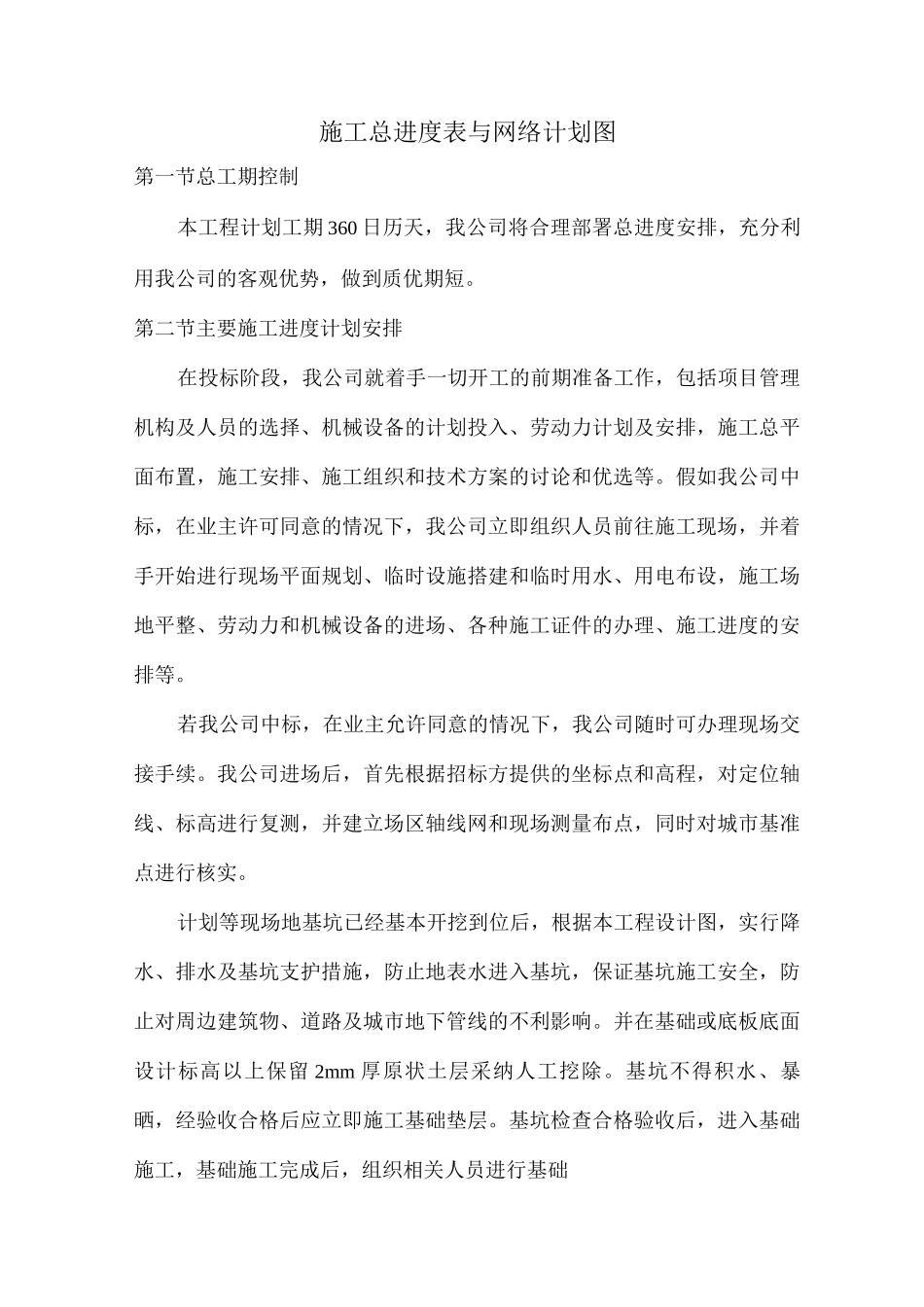

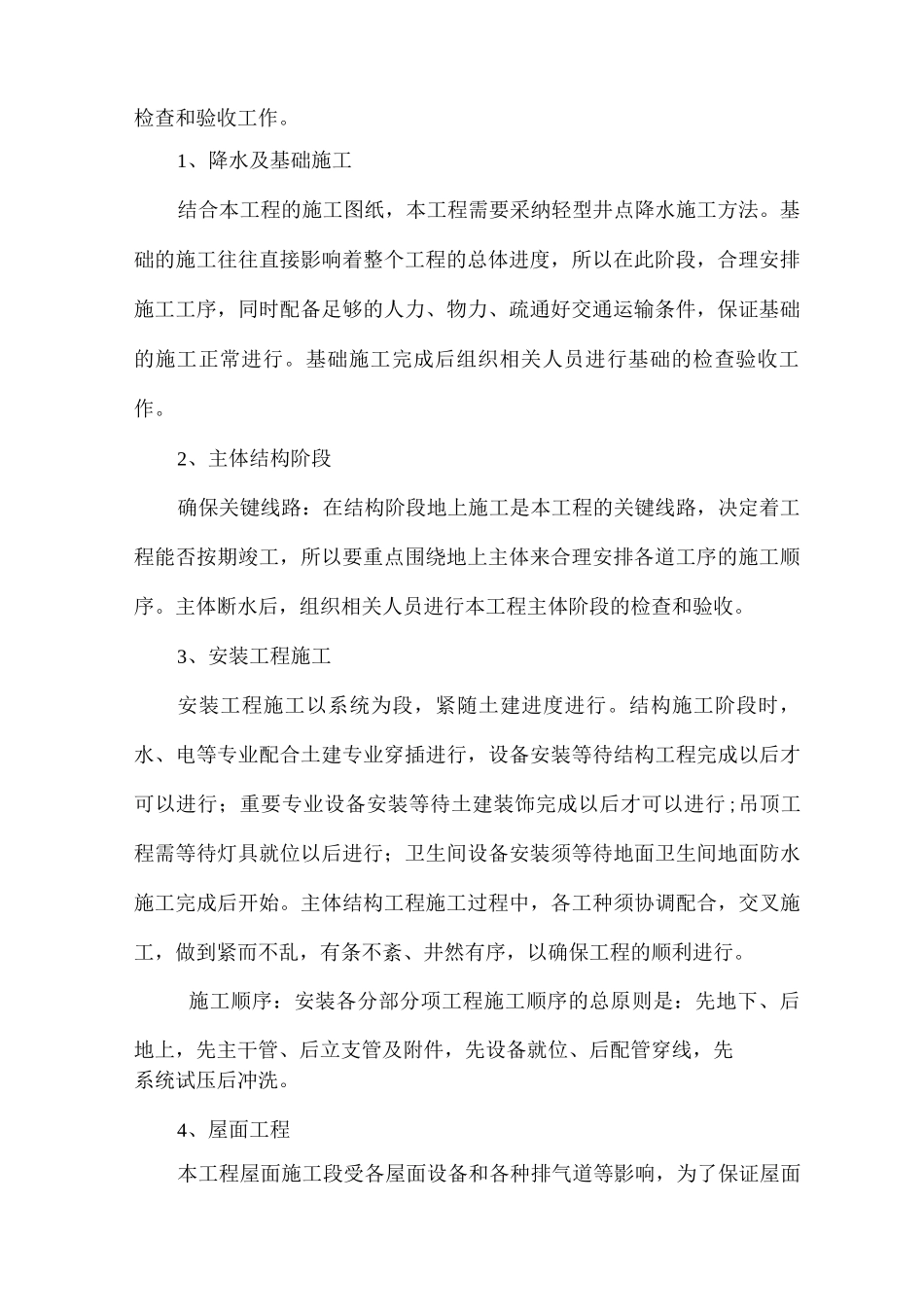

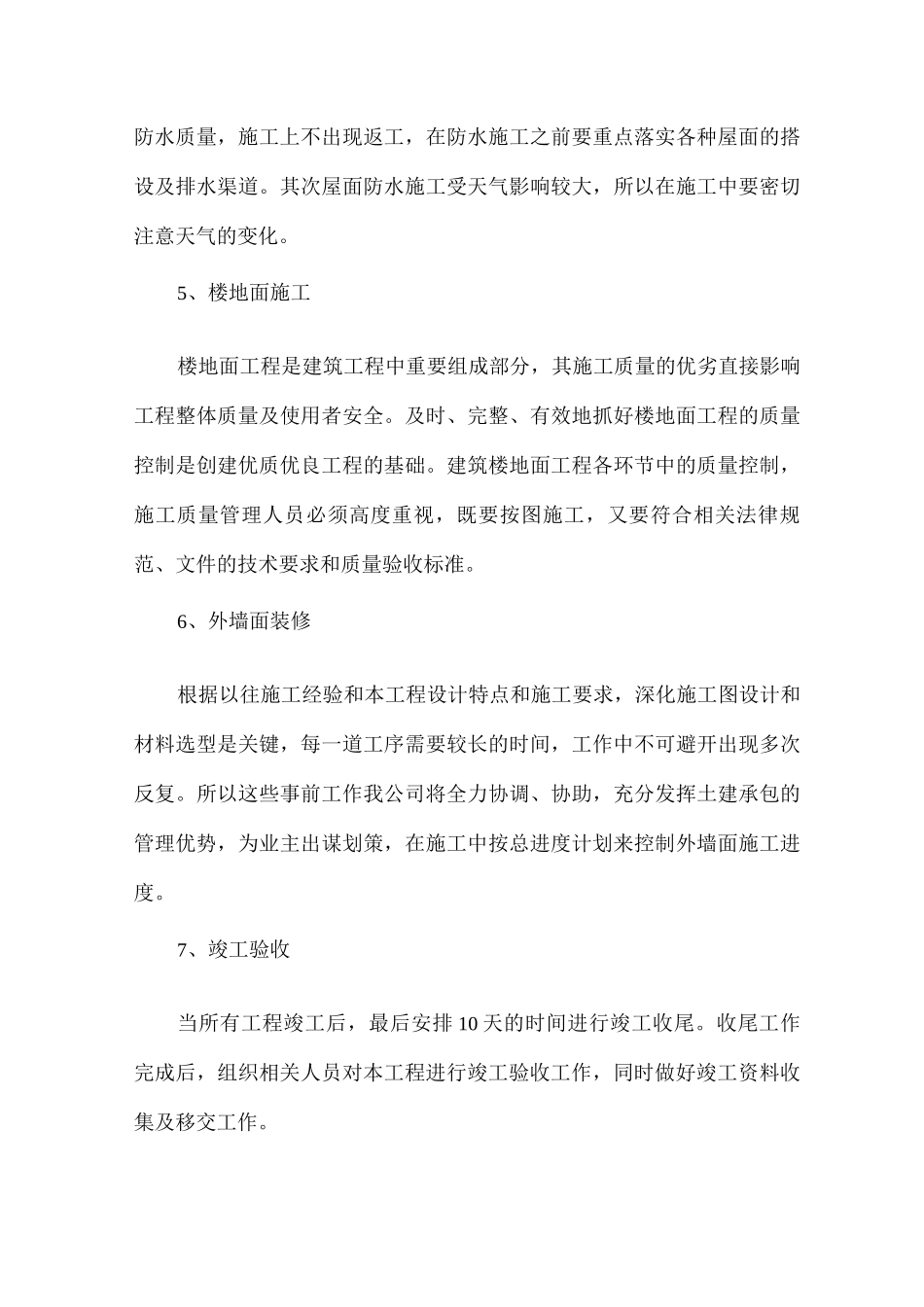

施工总进度表与网络计划图第一节总工期控制本工程计划工期 360 日历天,我公司将合理部署总进度安排,充分利用我公司的客观优势,做到质优期短。第二节主要施工进度计划安排在投标阶段,我公司就着手一切开工的前期准备工作,包括项目管理机构及人员的选择、机械设备的计划投入、劳动力计划及安排,施工总平面布置,施工安排、施工组织和技术方案的讨论和优选等。假如我公司中标,在业主许可同意的情况下,我公司立即组织人员前往施工现场,并着手开始进行现场平面规划、临时设施搭建和临时用水、用电布设,施工场地平整、劳动力和机械设备的进场、各种施工证件的办理、施工进度的安排等。若我公司中标,在业主允许同意的情况下,我公司随时可办理现场交接手续。我公司进场后,首先根据招标方提供的坐标点和高程,对定位轴线、标高进行复测,并建立场区轴线网和现场测量布点,同时对城市基准点进行核实。计划等现场地基坑已经基本开挖到位后,根据本工程设计图,实行降水、排水及基坑支护措施,防止地表水进入基坑,保证基坑施工安全,防止对周边建筑物、道路及城市地下管线的不利影响。并在基础或底板底面设计标高以上保留 2mm 厚原状土层采纳人工挖除。基坑不得积水、暴晒,经验收合格后应立即施工基础垫层。基坑检查合格验收后,进入基础施工,基础施工完成后,组织相关人员进行基础检查和验收工作。1、降水及基础施工结合本工程的施工图纸,本工程需要采纳轻型井点降水施工方法。基础的施工往往直接影响着整个工程的总体进度,所以在此阶段,合理安排施工工序,同时配备足够的人力、物力、疏通好交通运输条件,保证基础的施工正常进行。基础施工完成后组织相关人员进行基础的检查验收工作。2、主体结构阶段确保关键线路:在结构阶段地上施工是本工程的关键线路,决定着工程能否按期竣工,所以要重点围绕地上主体来合理安排各道工序的施工顺序。主体断水后,组织相关人员进行本工程主体阶段的检查和验收。3、安装工程施工安装工程施工以系统为段,紧随土建进度进行。结构施工阶段时,水、电等专业配合土建专业穿插进行,设备安装等待结构工程完成以后才可以进行;重要专业设备安装等待土建装饰完成以后才可以进行;吊顶工程需等待灯具就位以后进行;卫生间设备安装须等待地面卫生间地面防水施工完成后开始。主体结构工程施工过程中,各工种须协调配合,交叉施工,做到紧而不乱,有条不紊、井然有序,以确保工程的顺利进行。施工顺序:安装各...
