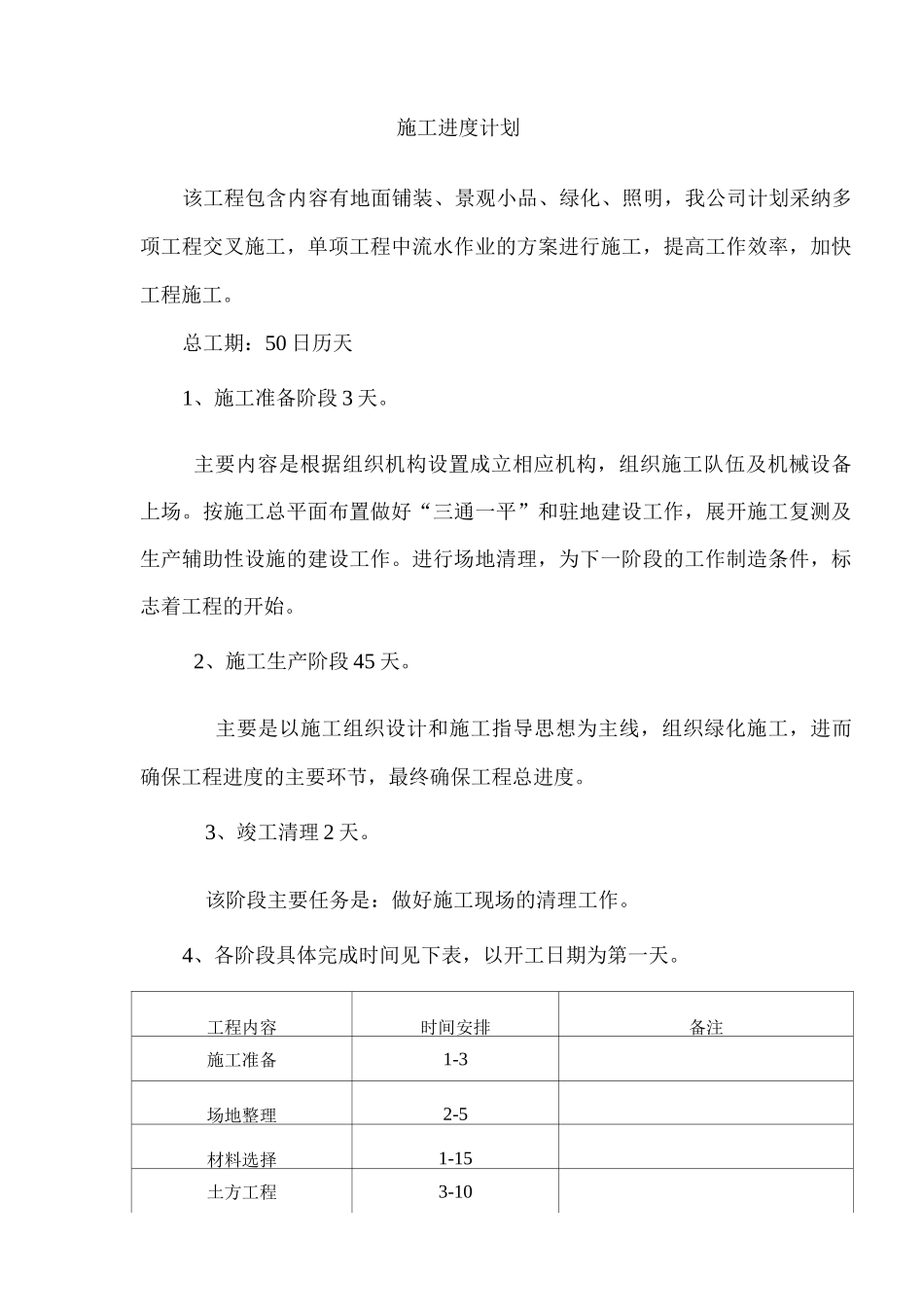

施工进度计划该工程包含内容有地面铺装、景观小品、绿化、照明,我公司计划采纳多项工程交叉施工,单项工程中流水作业的方案进行施工,提高工作效率,加快工程施工。总工期:50 日历天1、施工准备阶段 3 天。主要内容是根据组织机构设置成立相应机构,组织施工队伍及机械设备上场。按施工总平面布置做好“三通一平”和驻地建设工作,展开施工复测及生产辅助性设施的建设工作。进行场地清理,为下一阶段的工作制造条件,标志着工程的开始。2、施工生产阶段 45 天。主要是以施工组织设计和施工指导思想为主线,组织绿化施工,进而确保工程进度的主要环节,最终确保工程总进度。3、竣工清理 2 天。该阶段主要任务是:做好施工现场的清理工作。4、各阶段具体完成时间见下表,以开工日期为第一天。工程内容时间安排备注施工准备1-3场地整理2-5材料选择1-15土方工程3-10照明工程10-151给排水工程10-15景观小品13-20地面铺装18-32绿化工程28-47分项自检48-48竣工清理49-50注:本表以计划开工日期编制,具体开工时间以监理工程师下达的开工令为准,时间相应顺延,总工期天数不变。详见附表一、计划施工进度网络图。
