施工进度计划及劳动力安排第一节施工段划分及施工程序施工段划分根据工期要求及优化施工安排,拟把本工程划分为两个施工大段,即展示区与非展示区两个施工大段,各大段内具体阶段工期见本章第二节

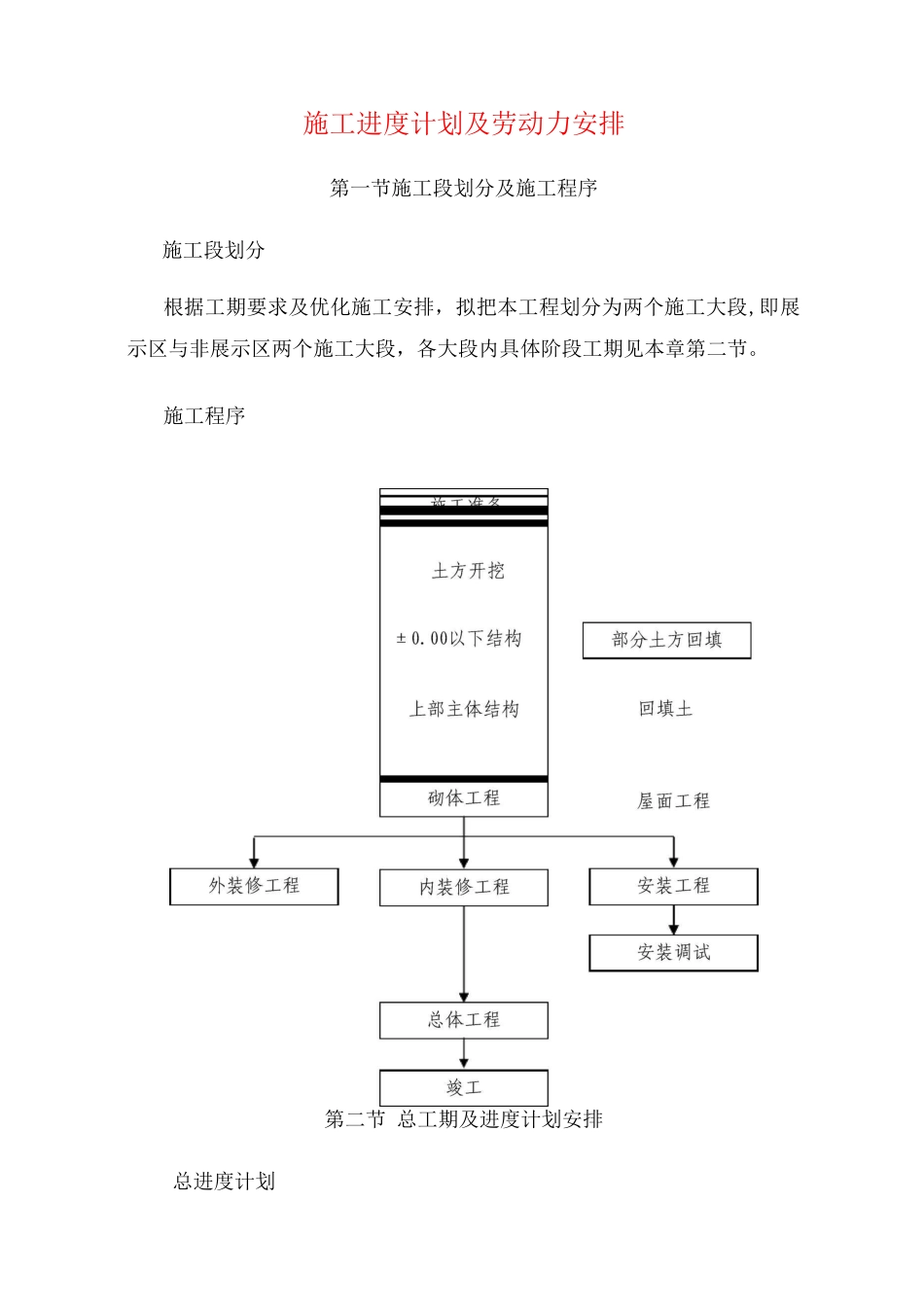

施工程序第二节 总工期及进度计划安排总进度计划确保本工程以 325 个日历天(26 年 12 月 10 日一 27 年 10 月 30 日竣工验收完成)完成招标文件所要求的全部施工任务,并按如下招标文件要求完成各节点工期:序号节点开始时间完成时间1开工26 年 2 月 10 日/2±0

以下结构完成26 年 2 月 10 日27 年 1 月 5 日3主体工程(展示区)27 年 1 月 6 日27 年 3 月 30日4主体工程(非展示区)27 年 1 月 6 日27 年 5 月 10 日5砌体工程(展示区)27 年 3 月 10 日27 年 4 月 15日6砌体工程(非展示区)27 年 4 月 1 日27 年 6 月 5日7提交样板房毛坯房/27 年 5 月 10日8外墙抹灰(展示区)/27 年 5 月 10 日9外墙抹灰(非展示区)/27 年 7 月 30 日10外架拆除(展示区)27 年 6 月 1 日27 年 6 月 6日11外架拆除(非展示区)27 年 9 月 1 日27 年 8 月 20日12垂直运输设备拆除及室外整平(展示区)27 年 6 月 5 日27 年 6 月 10 日13垂直运输设备拆除及室外整平(非展示区)27 年 9 月 10 日27 年 8 月 25 日14工程完工/27 年 9 月 20日15初验完成/27 年 10 月 10日16竣工验收完成/27 年 10 月 30日17档案验收完成/27 年 11 月 30日进度计划安排详见城市风景花园后期组团 3 施工总承包工程进度计划网络图
第三节工期保证措施充分作好前期准备工作1
根据对现场的实地踏勘,以及对招标文件的仔
