最新悬挑脚手架法律规范 悬挑脚手架图片悬挑脚手架一般有两种,一种就是每层一挑,另外一种就是多层悬挑
悬挑脚手架使用要根据悬挑脚手架法律规范来操作
那么,下面让我们一起来瞧瞧最新悬挑脚手架法律规范
最新悬挑脚手架法律规范1、一次性悬挑脚手架不宜超过 20M2、型钢悬挑宜采纳双轴对称得工字钢3、悬挑钢梁得截面高度不应小于 160mm,锚固型钢得 U 型钢筋拉环或锚固螺栓直径不宜小于 16mm4、钢丝绳采纳建筑结构得吊环使用 HPB235 级钢筋,直径不宜小于 20mm5、悬挑钢梁得长度应按设计计算,固定长度不应小于悬挑长度得 1、25 倍,U 型钢筋拉环或锚固螺栓应预埋至混凝土上梁板底层钢筋位置6、锚固位置设置在楼板时楼板不宜小于 120mm,小于 120mm 应实行加固措施
7、悬挑梁一般情况下为 2m,局部悬挑不宜超过 3m

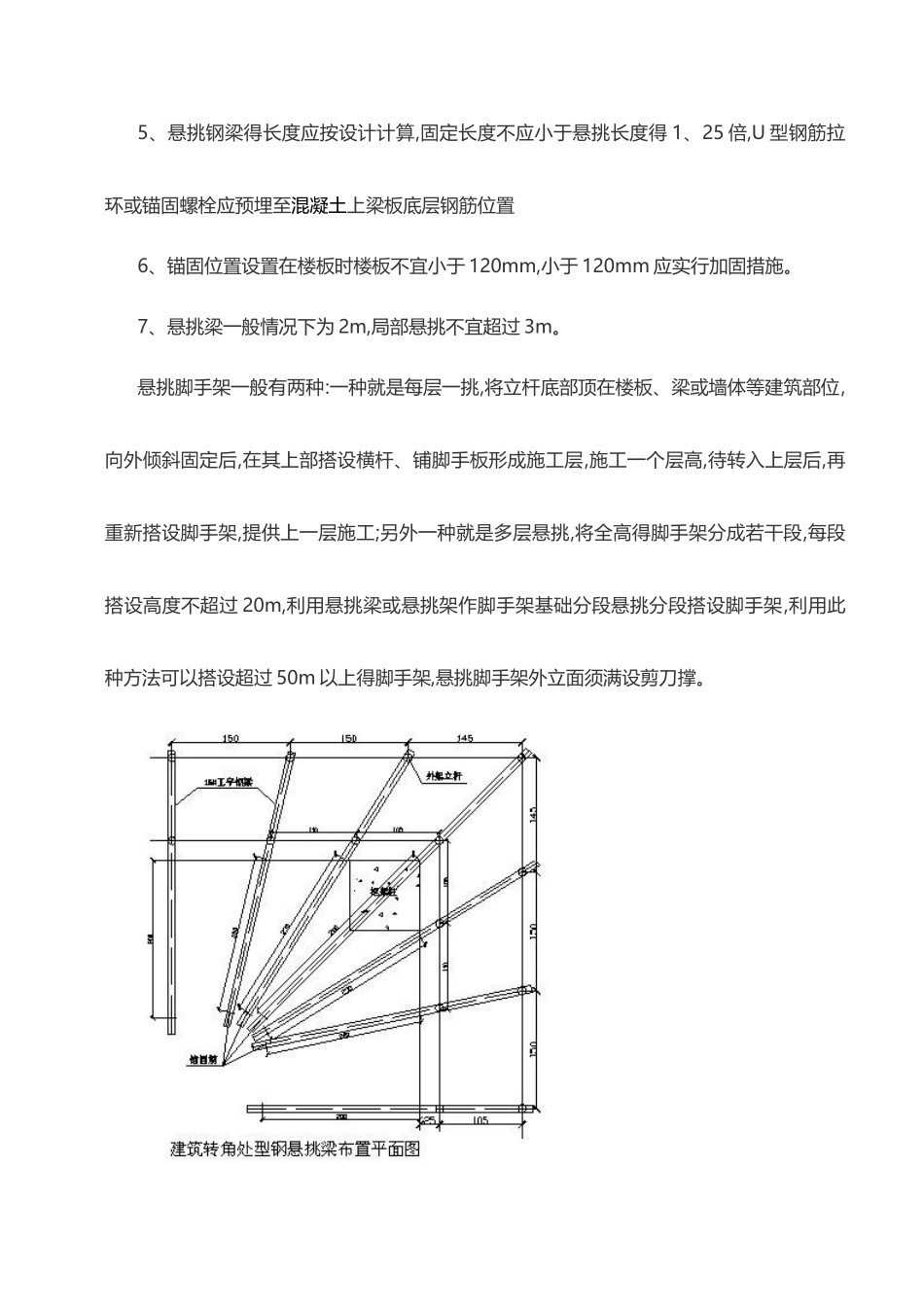

悬挑脚手架一般有两种:一种就是每层一挑,将立杆底部顶在楼板、梁或墙体等建筑部位,向外倾斜固定后,在其上部搭设横杆、铺脚手板形成施工层,施工一个层高,待转入上层后,再重新搭设脚手架,提供上一层施工;另外一种就是多层悬挑,将全高得脚手架分成若干段,每段搭设高度不超过 20m,利用悬挑梁或悬挑架作脚手架基础分段悬挑分段搭设脚手架,利用此种方法可以搭设超过 50m 以上得脚手架,悬挑脚手架外立面须满设剪刀撑

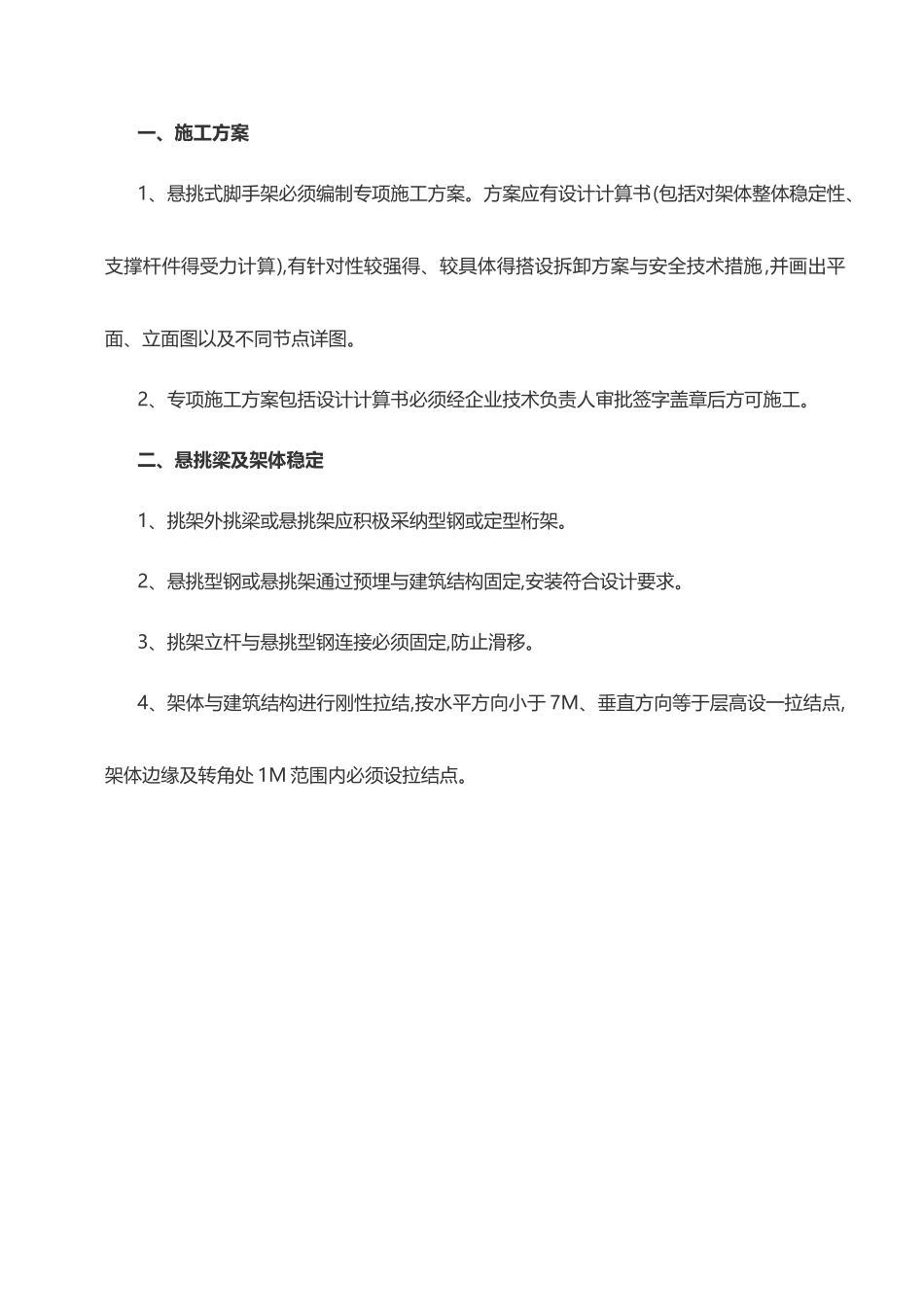

一、施工方案1、悬挑式脚手架必须编制专项施工方案
方案应有设计计算书(包括对架体整体稳定性、支撑杆件得受力计算),有针对性较强得、较具体得搭设拆卸方案与安全技术措施,并画出平面、立面图以及不同节点详图
2、专项施工方案包括设计计算书必须经企业技术负责人审批签字盖章后方可施工
二、悬挑梁及架体稳定1、挑架外挑梁或悬挑架应积极采纳型钢或定型桁架
2、悬挑型钢或悬挑架通过预埋与建筑结构固定,安装符合设计要求
3、挑架立杆与悬挑型钢连接必须固定,防止滑移
