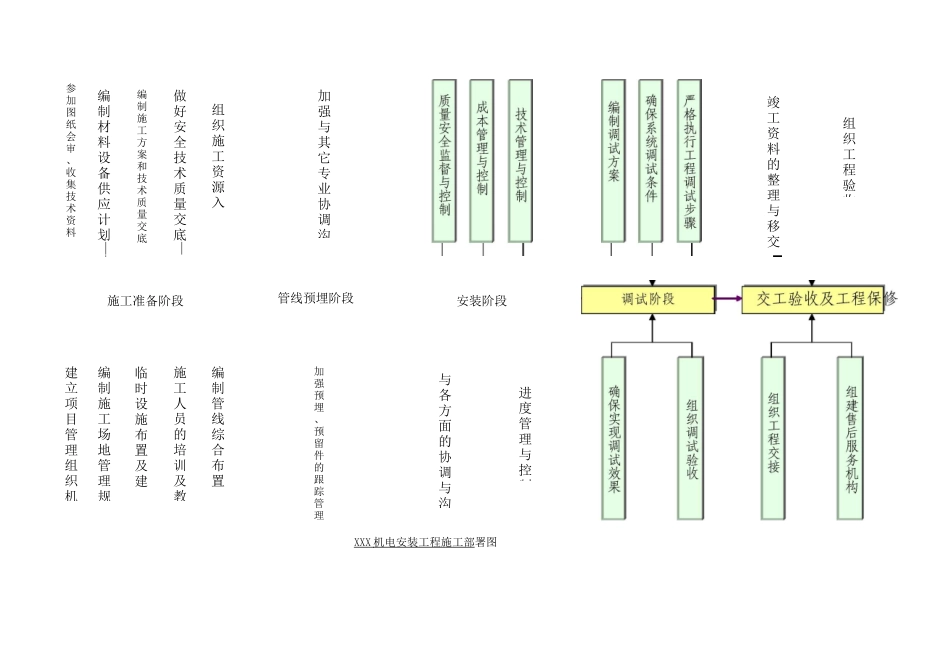

机电安装工程施工部署1、工程实施阶段的划分项目部针对本项目的特点,计划将本项目的施工阶段划分为如下几个阶段:1.1 施工前期准备阶段1.2 安装预埋阶段1.3 安装阶段1.4 调试阶段1.5 工程交工验收及工程保修阶段项目部制定的施工部署见下图:组织工程验收竣工资料的整理与移交L加强与其它专业协调沟组织施工资源入场做好安全技术质量交底—编制施工方案和技术质量交底编制材料设备供应计划——参加图纸会审、收集技术资料安装阶段管线预埋阶段施工准备阶段进度管理与控制与各方面的协调与沟XXX 机电安装工程施工部 署图加强预埋、预留件的跟踪管理编制管线综合布置施工人员的培训及教临时设施布置及建编制施工场地管理规建立项目管理组织机针对上述各施工阶段,并配合施工进度控制计划和项目质量保证措施,项目 部将制定具体的实施措施,动态地控制好各阶段的施工。下面将各施工阶段的施 工部署要点阐述如下。2、施工前期准备阶段在施工前,需作好下列准备工作:2.1 参加图纸会审、作好设计交底等技术准备工作开工前,应熟悉施工图纸,了解设计内容及设计意图,主要应注意:2.1.1 设计是否符合国际、国家的有关技术标准、法律法规;2.1.2 设计实行新工艺或特别技术的可行性,在目前技术、装备上能否保 证施工;2.1.3 设计采纳的特别材料和新设备、新材料,目前市场上在品种、数量 和质量上能否满足要求;2.1.4 设计的各个系统是否完整,有无系统性的缺漏;2.1.5 建筑、结构与安装之间,设备、管道、电气、通风及工艺的安装和 装修之间有无重大矛盾。特别工艺的质量要求是否明确;2.1.6 所有施工图和技术资料、文件是否齐全,有无缺图,设备表、材料 表等是否资料齐全,有无矛盾;2.1.7 专业图之间、图与图表之间相应规格、型号、标号、材质、数量、 坐标、标高等重要数据是否一致,图纸的各个主要尺寸是否标注清楚,有无矛盾;2.1.8 土建预留孔洞、预留件的规格、坐标、标高和数量与专业图是否一 致,管沟、电缆沟的坐标、标高,设备基础是否与土建图一致;2.1.9 设备、管架、电缆电线支架是否与工艺图和电气图一致;熟悉和工程有关的技术资料,如施工及验收法律规范、技术规程、质量检验评定 标准以及材料设备供应商提供的随机材料,即设备安装说明书、产品合格证、试 验记录数据、检测报告、设备接线(管)图、安装详图等。2.3 编制工程实施需要的技术文件按工程实际编制施工组织设计、质量计划及专业施工方案、施工...
