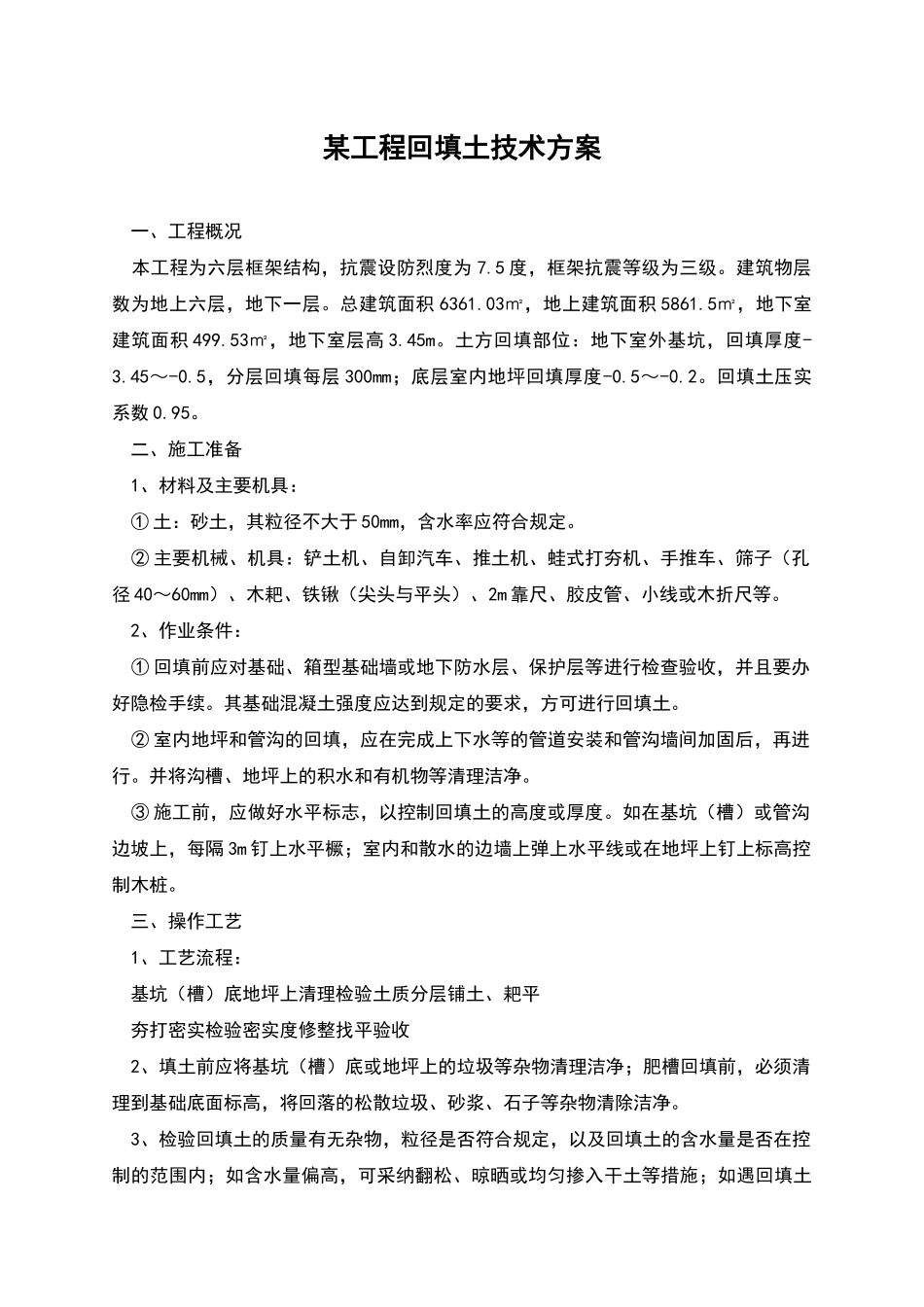

某工程回填土技术方案 一、工程概况 本工程为六层框架结构,抗震设防烈度为 7
5 度,框架抗震等级为三级
建筑物层数为地上六层,地下一层
总建筑面积 6361
03㎡,地上建筑面积 5861
5㎡,地下室建筑面积 499
53㎡,地下室层高 3
土方回填部位:地下室外基坑,回填厚度-3
5,分层回填每层 300mm;底层室内地坪回填厚度-0
回填土压实系数 0
二、施工准备 1、材料及主要机具: ① 土:砂土,其粒径不大于 50mm,含水率应符合规定
② 主要机械、机具:铲土机、自卸汽车、推土机、蛙式打夯机、手推车、筛子(孔径 40~60mm)、木耙、铁锹(尖头与平头)、2m 靠尺、胶皮管、小线或木折尺等
2、作业条件: ① 回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续
其基础混凝土强度应达到规定的要求,方可进行回填土
② 室内地坪和管沟的回填,应在完成上下水等的管道安装和管沟墙间加固后,再进行
并将沟槽、地坪上的积水和有机物等清理洁净
③ 施工前,应做好水平标志,以控制回填土的高度或厚度
如在基坑(槽)或管沟边坡上,每隔 3m 钉上水平橛;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩
三、操作工艺 1、工艺流程: 基坑(槽)底地坪上清理检验土质分层铺土、耙平 夯打密实检验密实度修整找平验收 2、填土前应将基坑(槽)底或地坪上的垃圾等杂物清理洁净;肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除洁净

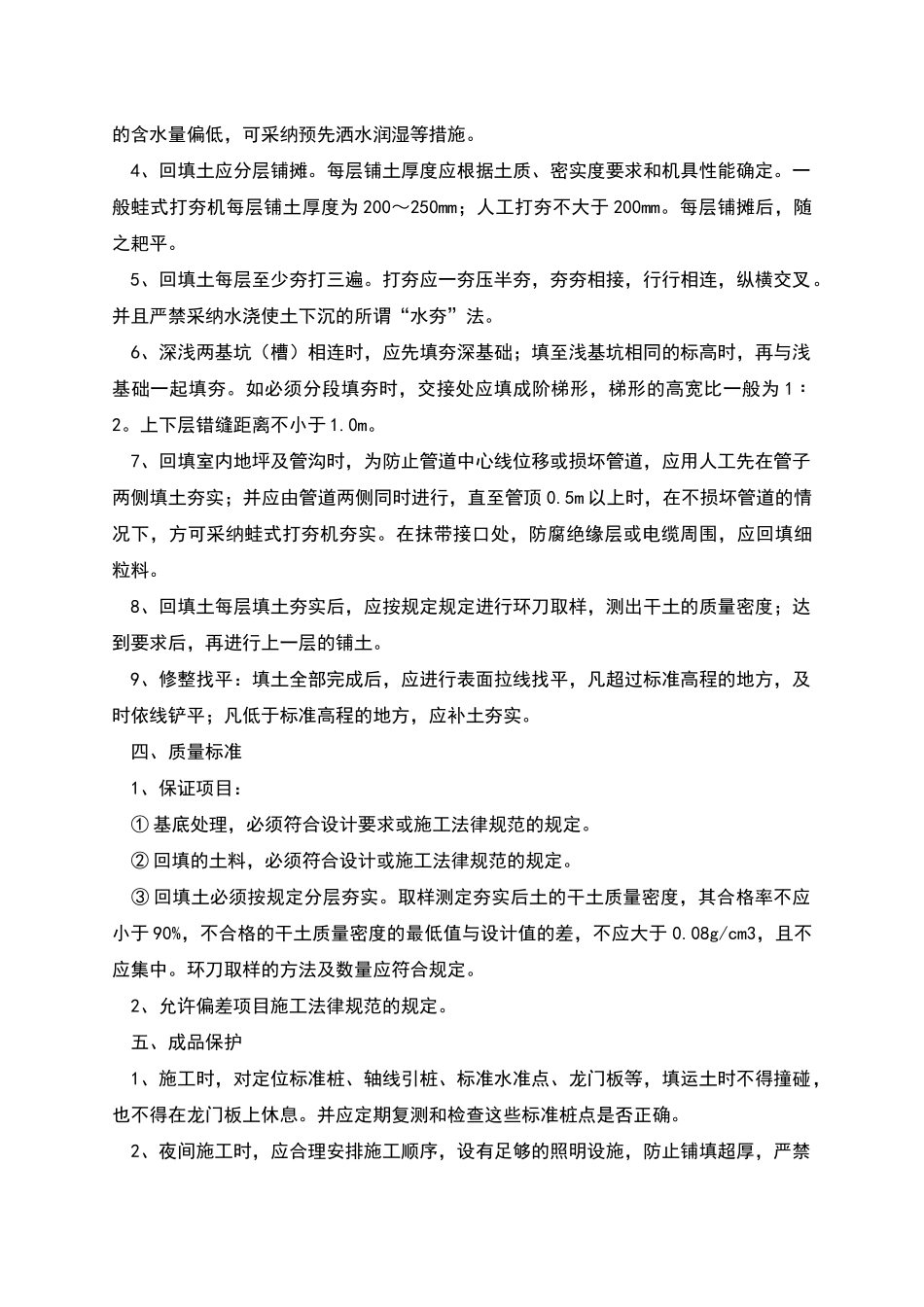

3、检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采纳翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采纳预先洒水润湿等措施
4、回填土应分层铺摊
每层铺土厚度应根据土质、密实度要求和机具性
