某电力工程施工方法与资源需求计划

某电力工程施工方法与资源需求计划_第1页
1/8
某电力工程施工方法与资源需求计划_第2页
2/8
某电力工程施工方法与资源需求计划_第3页

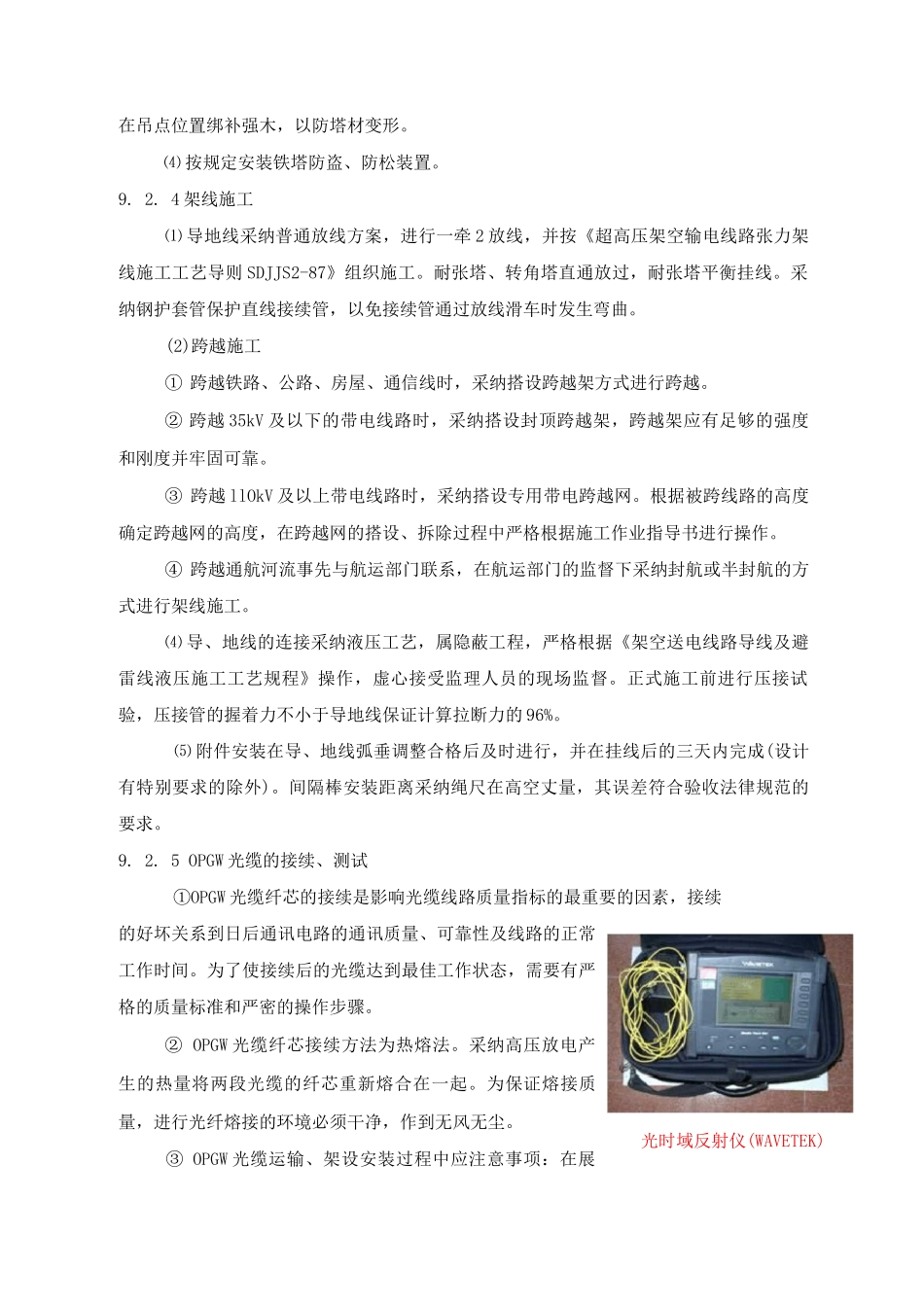

3/8
某电力工程施工方法与资源需求计划9.1 劳动力需求计划及计划投入的施工队伍序号工程阶段劳动力分项工期施工效率备注技工普工特别工种1工程准备10155作业效率按平均计算。2基础施工141687528.天/基.组3立塔施工31457453.天/基.组4架线施工20246303 天/KM5开环投运1054说明:基础施工阶段:设 2 个施工队,施工队一有 4 个基础施工组(其中 1 个现浇基础施工小组,3 个灌注桩施工小组),施工队二有 3 个基础施工组(其中 1 个现浇基础施工小组,2 个灌注桩施工小组),共计 7 个基础施工组。铁塔组立阶段:设 1 个施工队,每个施工队 3 个立塔施工组。架线施工阶段:设 1 个施工队,每个队为下设导线展放组、运输组、紧线及平衡挂线组、悬挂滑车及附件安装组。9.2 施工方法及主施工机具选择9.2.1 现浇基础施工⑴ 线路复测及基坑放样用最小读数为 1〃的 J2 经纬仪或红外线测距仪、全站仪进行施工测量,复核设计塔位的中心位置及档距,根据设计图纸进行塔基分坑。⑵ 基坑开挖① 普通基坑开挖,均须根据地质情况确定边坡系数,特别是对水坑应做好围堰排水工作,坑底设排水沟、积水坑,进行及时排水。水田及地下水位较高者,则采纳井点降水法或档土板,确保施工时基坑无积水和不塌方⑶ 地脚螺栓采纳专用的地脚螺栓间距样板固定。⑷ 施工用模板采纳钢模板或定型木模板、竹夹板,以保证基础质量。模板采纳建筑钢管搭脚手架的形式固定。⑸ 基础钢筋集中在中心材料站放样、下料、制作,地脚螺栓安排有资质的加工厂加工,然后运至现场安装。⑹ 经监理人员对原材料及坑深、支模尺寸、钢筋、地脚螺栓及支模情况等检查合格签字认可后,方可浇筑基础混凝土。混凝土浇筑采纳商品混泥土⑺ 对于转角塔的予偏,根据设计要求,编制每一基转角塔的基础顶面予高值表,并将责任落实到具体操作人员。9.2.2 灌注桩基础施工⑴ 灌注桩基础施工主要按灌注桩的成孔及清孔.钢筋笼的制作及安放.混凝土的灌注三个步骤进行。⑵ 在进行正式施工前,应对钻机等设备进行检查.保养并进行试成孔试验以确保符合施工要求。⑶ 护筒的直径应大于桩径 10-20cm,埋设位置应准确和稳定。⑷ 根据土质确定泥浆比重,并定期测定泥浆温度、比重、含砂率、胶体率,以避开发生塌孔现象。⑸ 根据设备及现场情况确定钻进速度,并确保钻杆垂直度。⑹ 灌注桩成孔后应及时清孔,混凝土灌注前,孔底沉渣厚度应符合标准要求,否则必须进行二次清孔。⑺ 按设计和法...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某电力工程施工方法与资源需求计划

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
