某道路工程施工部署3

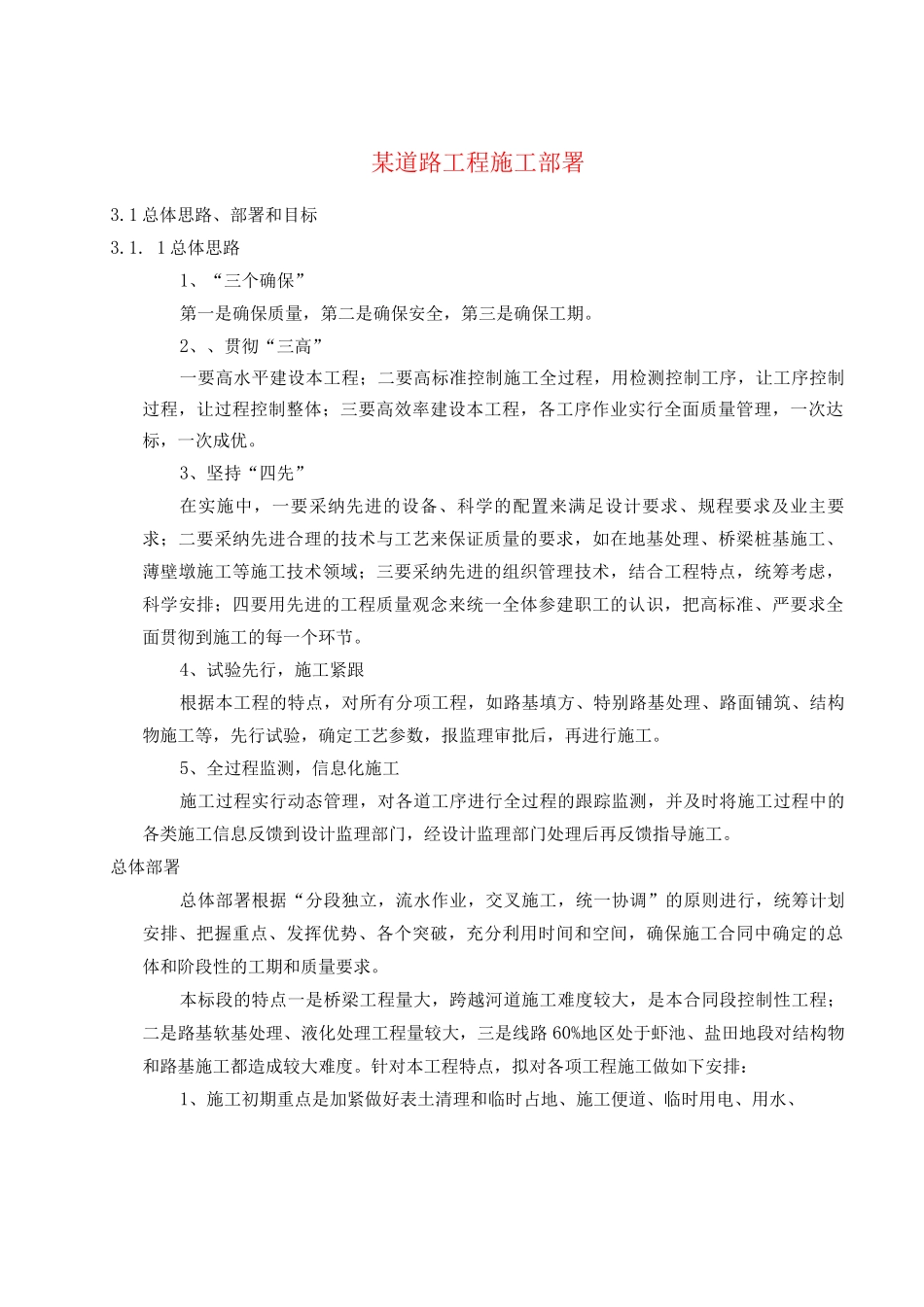

1 总体思路、部署和目标3
1 总体思路1、“三个确保”第一是确保质量,第二是确保安全,第三是确保工期
2、、贯彻“三高”一要高水平建设本工程;二要高标准控制施工全过程,用检测控制工序,让工序控制过程,让过程控制整体;三要高效率建设本工程,各工序作业实行全面质量管理,一次达标,一次成优
3、坚持“四先”在实施中,一要采纳先进的设备、科学的配置来满足设计要求、规程要求及业主要求;二要采纳先进合理的技术与工艺来保证质量的要求,如在地基处理、桥梁桩基施工、薄壁墩施工等施工技术领域;三要采纳先进的组织管理技术,结合工程特点,统筹考虑,科学安排;四要用先进的工程质量观念来统一全体参建职工的认识,把高标准、严要求全面贯彻到施工的每一个环节
4、试验先行,施工紧跟根据本工程的特点,对所有分项工程,如路基填方、特别路基处理、路面铺筑、结构物施工等,先行试验,确定工艺参数,报监理审批后,再进行施工
5、全过程监测,信息化施工施工过程实行动态管理,对各道工序进行全过程的跟踪监测,并及时将施工过程中的各类施工信息反馈到设计监理部门,经设计监理部门处理后再反馈指导施工
总体部署总体部署根据“分段独立,流水作业,交叉施工,统一协调”的原则进行,统筹计划安排、把握重点、发挥优势、各个突破,充分利用时间和空间,确保施工合同中确定的总体和阶段性的工期和质量要求
本标段的特点一是桥梁工程量大,跨越河道施工难度较大,是本合同段控制性工程;二是路基软基处理、液化处理工程量较大,三是线路 60%地区处于虾池、盐田地段对结构物和路基施工都造成较大难度

针对本工程特点,拟对各项工程施工做如下安排:1、施工初期重点是加紧做好表土清理和临时占地、施工便道、临时用电、用水、图施工总平面图布置K1K9河村K10K11K7+819 潮海中桥顼目都3-
0m 预应力预制箱梁合同段起点K7+0K8K7盐
