某酒店装修工程施工部署

某酒店装修工程施工部署_第1页
1/6
某酒店装修工程施工部署_第2页
2/6
某酒店装修工程施工部署_第3页
3/6

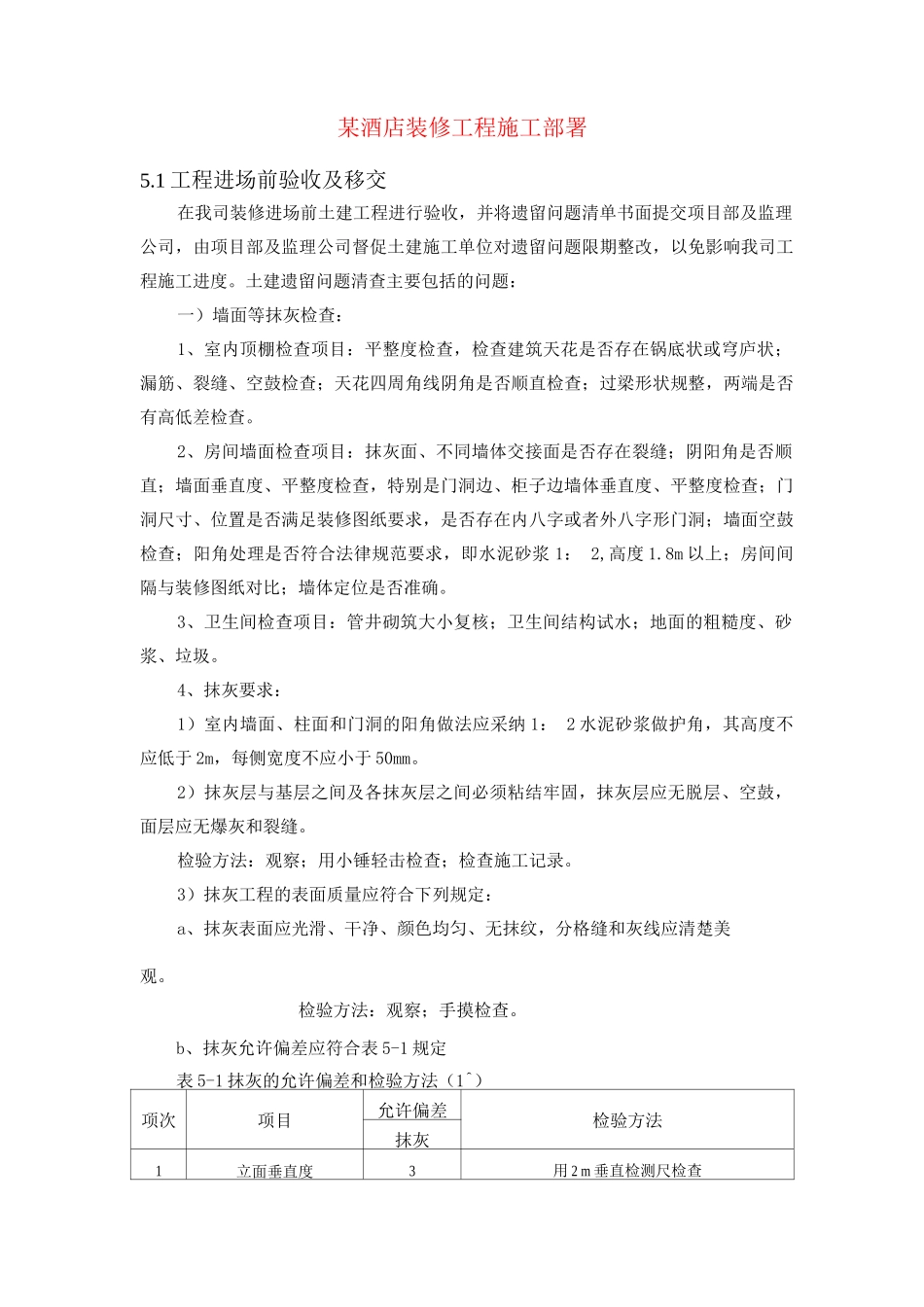

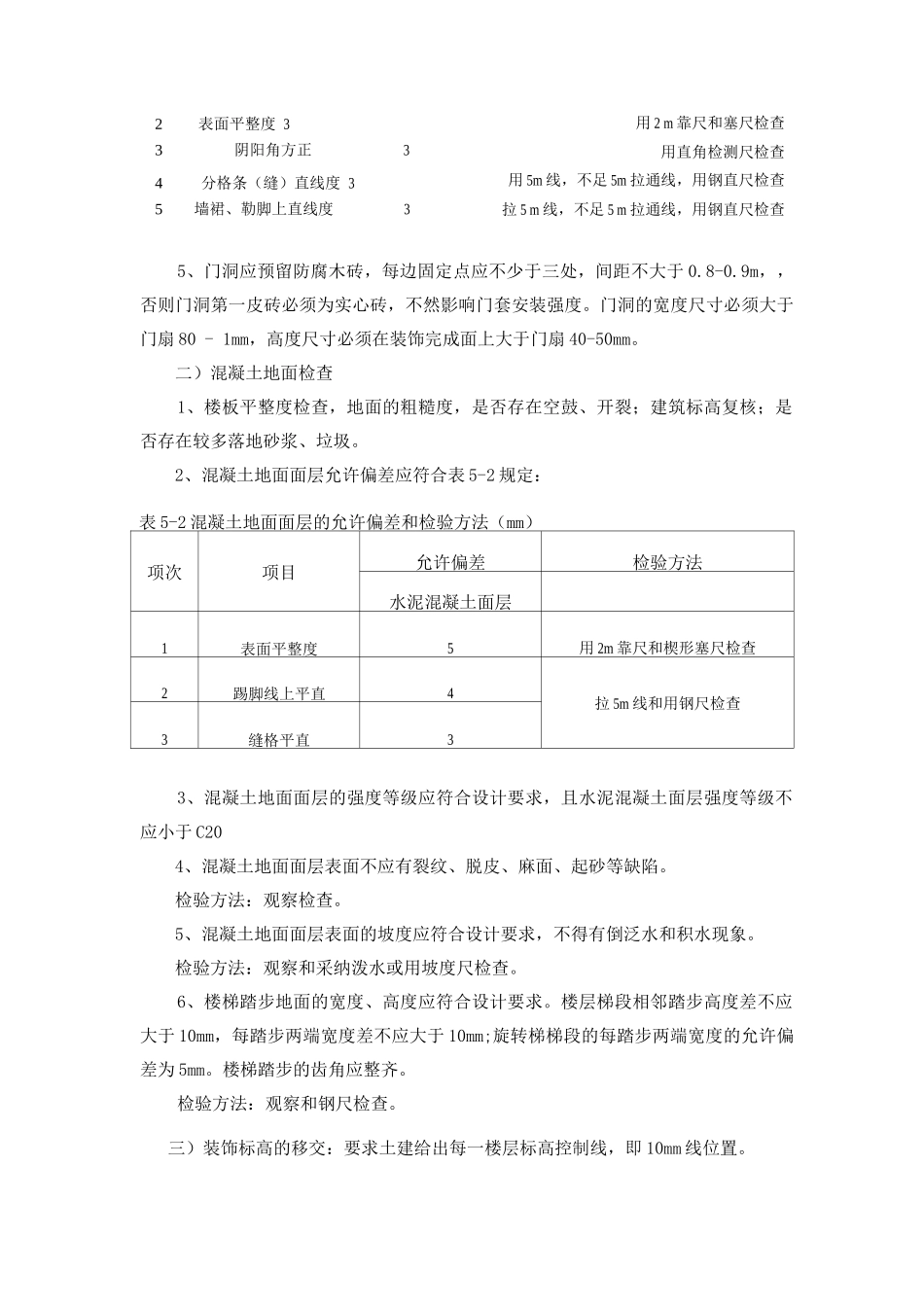

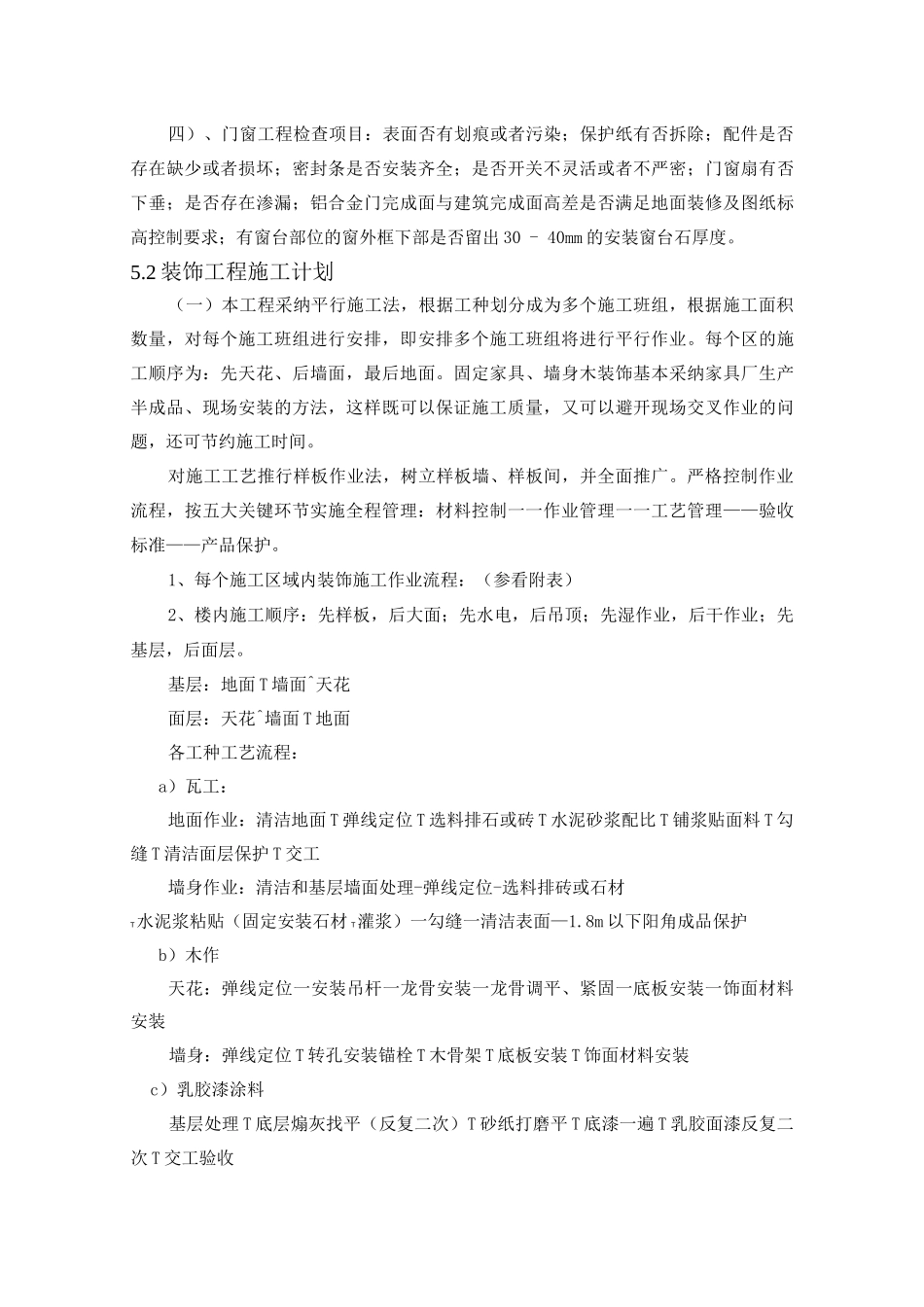

某酒店装修工程施工部署5.1 工程进场前验收及移交在我司装修进场前土建工程进行验收,并将遗留问题清单书面提交项目部及监理公司,由项目部及监理公司督促土建施工单位对遗留问题限期整改,以免影响我司工程施工进度。土建遗留问题清查主要包括的问题:一)墙面等抹灰检查:1、室内顶棚检查项目:平整度检查,检查建筑天花是否存在锅底状或穹庐状;漏筋、裂缝、空鼓检查;天花四周角线阴角是否顺直检查;过梁形状规整,两端是否有高低差检查。2、房间墙面检查项目:抹灰面、不同墙体交接面是否存在裂缝;阴阳角是否顺直;墙面垂直度、平整度检查,特别是门洞边、柜子边墙体垂直度、平整度检查;门洞尺寸、位置是否满足装修图纸要求,是否存在内八字或者外八字形门洞;墙面空鼓检查;阳角处理是否符合法律规范要求,即水泥砂浆 1: 2,高度 1.8m 以上;房间间隔与装修图纸对比;墙体定位是否准确。3、卫生间检查项目:管井砌筑大小复核;卫生间结构试水;地面的粗糙度、砂浆、垃圾。4、抹灰要求:1)室内墙面、柱面和门洞的阳角做法应采纳 1: 2 水泥砂浆做护角,其高度不应低于 2m,每侧宽度不应小于 50mm。2)抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。检验方法:观察;用小锤轻击检查;检查施工记录。3)抹灰工程的表面质量应符合下列规定:a、抹灰表面应光滑、干净、颜色均匀、无抹纹,分格缝和灰线应清楚美观。检验方法:观察;手摸检查。b、抹灰允许偏差应符合表 5-1 规定表 5-1 抹灰的允许偏差和检验方法(1^)项次项目允许偏差检验方法抹灰1立面垂直度3用 2 m 垂直检测尺检查用 2 m 靠尺和塞尺检查用直角检测尺检查用 5m 线,不足 5m 拉通线,用钢直尺检查拉 5 m 线,不足 5 m 拉通线,用钢直尺检查5、门洞应预留防腐木砖,每边固定点应不少于三处,间距不大于 0.8-0.9m,,否则门洞第一皮砖必须为实心砖,不然影响门套安装强度。门洞的宽度尺寸必须大于门扇 80 - 1mm,高度尺寸必须在装饰完成面上大于门扇 40-50mm。二)混凝土地面检查1、楼板平整度检查,地面的粗糙度,是否存在空鼓、开裂;建筑标高复核;是否存在较多落地砂浆、垃圾。2、混凝土地面面层允许偏差应符合表 5-2 规定:表 5-2 混凝土地面面层的允许偏差和检验方法(mm)项次项目允许偏差检验方法水泥混凝土面层1表面平整度5用 2m 靠尺和楔形塞尺检查2踢脚线上平直4拉 5m 线和用钢...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某酒店装修工程施工部署

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
