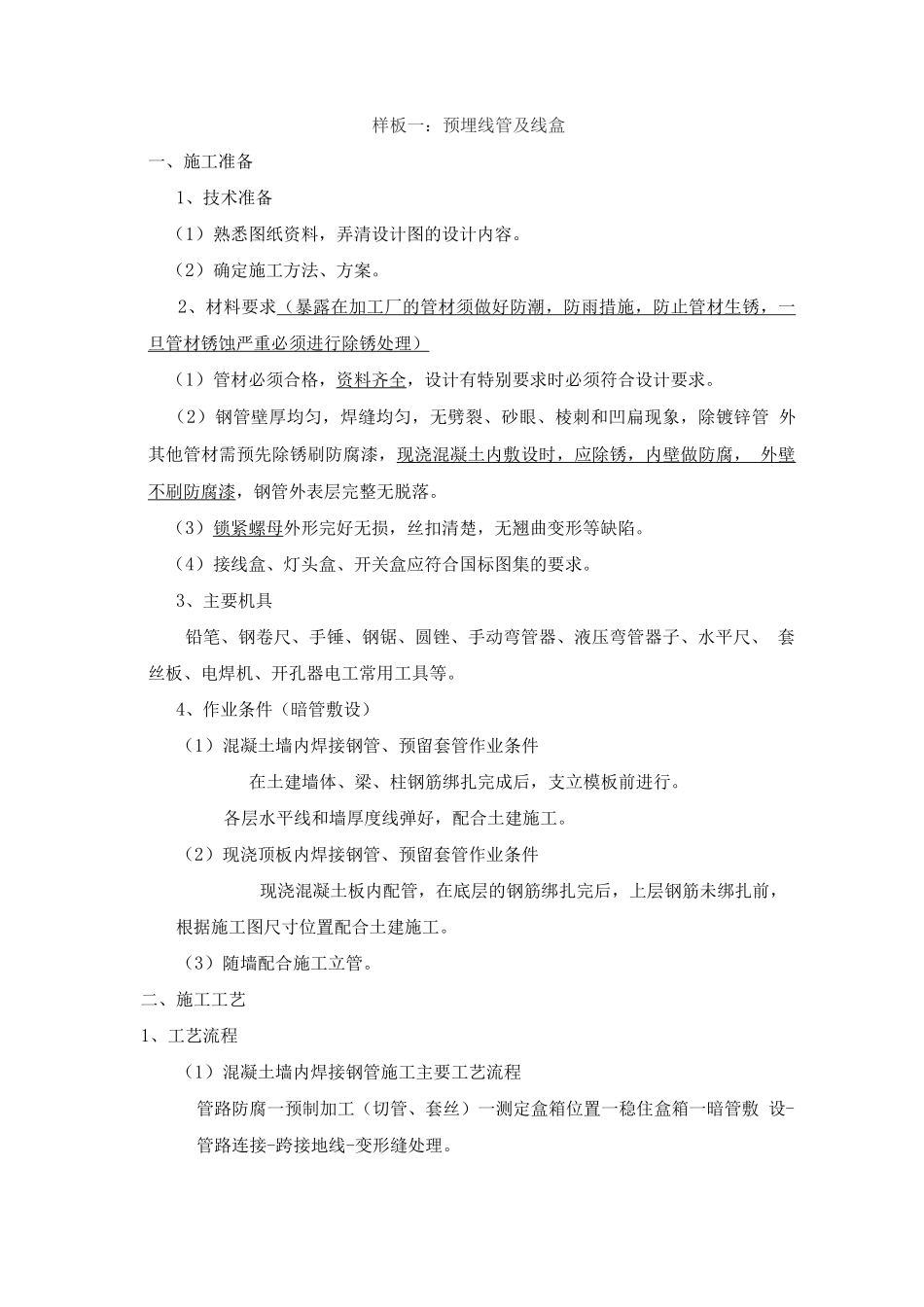

样板一:预埋线管及线盒一、施工准备1、技术准备(1)熟悉图纸资料,弄清设计图的设计内容。(2)确定施工方法、方案。2、材料要求(暴露在加工厂的管材须做好防潮,防雨措施,防止管材生锈,一 旦管材锈蚀严重必须进行除锈处理)(1)管材必须合格,资料齐全,设计有特别要求时必须符合设计要求。(2)钢管壁厚均匀,焊缝均匀,无劈裂、砂眼、棱刺和凹扁现象,除镀锌管 外其他管材需预先除锈刷防腐漆,现浇混凝土内敷设时,应除锈,内壁做防腐, 外壁不刷防腐漆,钢管外表层完整无脱落。(3)锁紧螺母外形完好无损,丝扣清楚,无翘曲变形等缺陷。(4)接线盒、灯头盒、开关盒应符合国标图集的要求。3、主要机具铅笔、钢卷尺、手锤、钢锯、圆锉、手动弯管器、液压弯管器子、水平尺、 套丝板、电焊机、开孔器电工常用工具等。4、作业条件(暗管敷设)(1)混凝土墙内焊接钢管、预留套管作业条件在土建墙体、梁、柱钢筋绑扎完成后,支立模板前进行。各层水平线和墙厚度线弹好,配合土建施工。(2)现浇顶板内焊接钢管、预留套管作业条件现浇混凝土板内配管,在底层的钢筋绑扎完后,上层钢筋未绑扎前,根据施工图尺寸位置配合土建施工。(3)随墙配合施工立管。二、施工工艺1、工艺流程(1)混凝土墙内焊接钢管施工主要工艺流程管路防腐一预制加工(切管、套丝)一测定盒箱位置一稳住盒箱一暗管敷 设-管路连接-跨接地线-变形缝处理。(2)现浇顶板内焊接钢管施工主要工艺流程管路防腐 T 划定灯头盒的位置 T 固定灯头盒 T 敷设管路 T 管路连接(切管、套丝、 弯曲)T 跨接地线 T 变形缝处理。2、操作工艺(1)基本要求① 敷设于多尘和潮湿场所的电线管路、管、管子连接处均做密封处理。② 暗配的电线管路沿最近路线敷设并应减少弯曲,埋入墙或混凝土内的管, 距砌体表面的净距不应小于 15mm。③ 埋入地下的电线管路穿过建筑物基础墙时,应加保护管。 (2)混凝土墙内管道敷设操作工艺② 切管:管子切断常用钢锯、无齿锯、砂轮锯等,将需要切断的管子长度 量准确,放在钳内卡牢切割,断处应平齐不歪斜,管刮锉光滑,无毛刺, 清除管内铁屑。③ 钢管的弯曲:管径在 25mm 及以下的钢管可使用手动弯管器现场弯制,对 管径在 32~80mm 的钢管使用液压弯管器弯制,对管径 80mm 以上的钢管,最好到 专业厂家加工定做,必要时可采纳热煨法现场制作,热煨时先把细沙炒干,用 木楔或钢板封住钢管的一端,从另一端灌入干沙,边...
