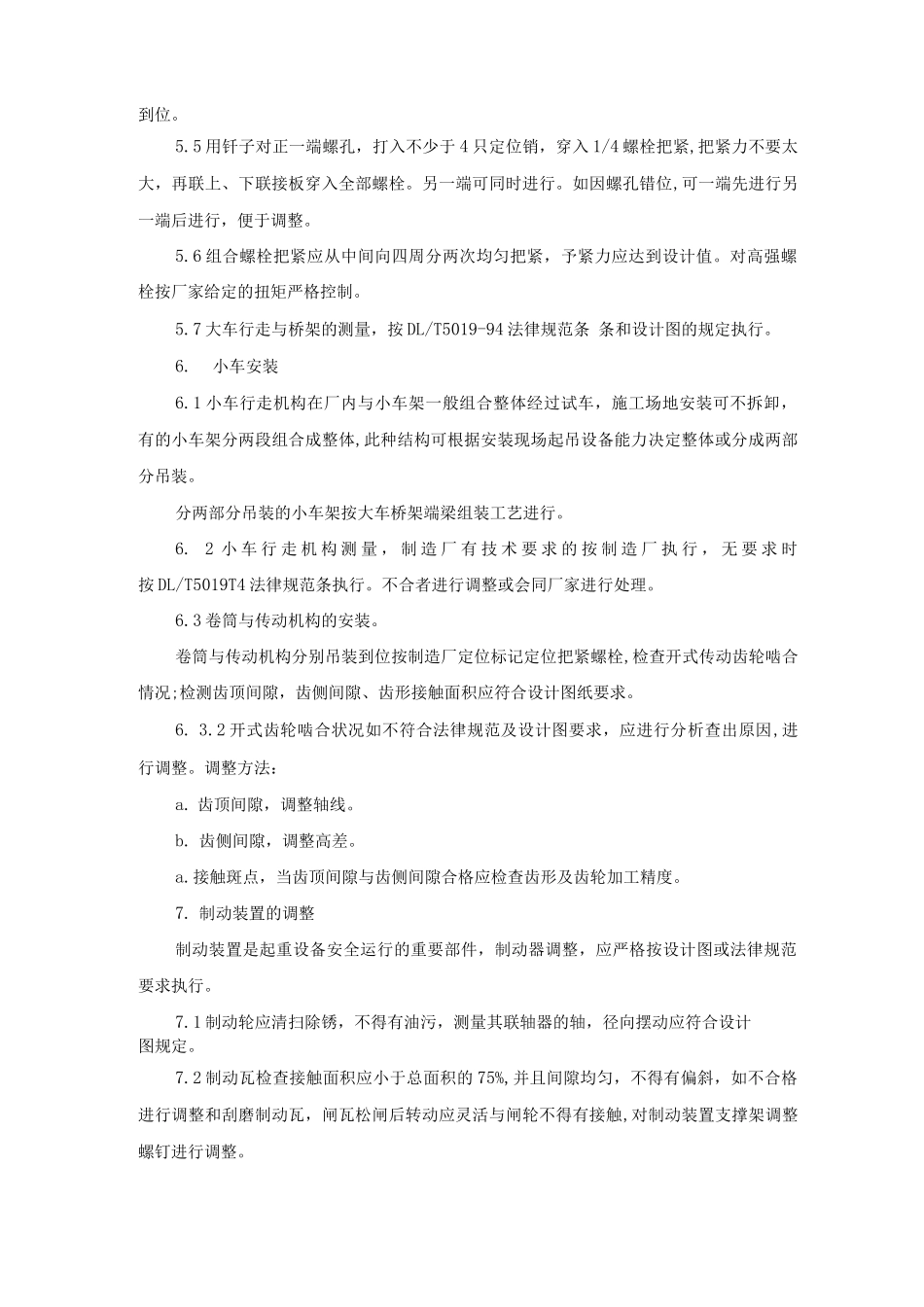

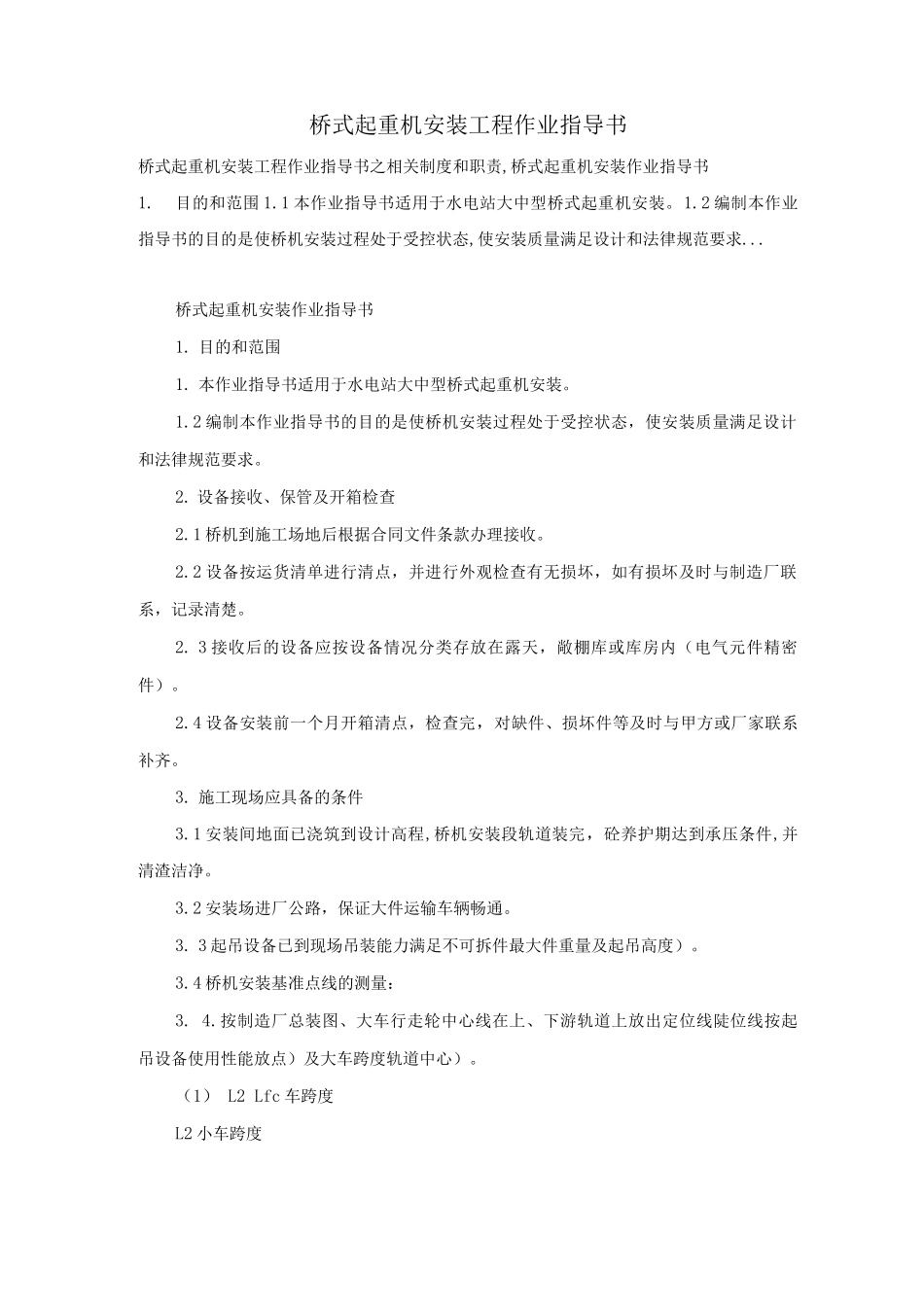

桥式起重机安装工程作业指导书桥式起重机安装工程作业指导书之相关制度和职责,桥式起重机安装作业指导书1.目的和范围 1.1 本作业指导书适用于水电站大中型桥式起重机安装。1.2 编制本作业指导书的目的是使桥机安装过程处于受控状态,使安装质量满足设计和法律规范要求...桥式起重机安装作业指导书1. 目的和范围1. 本作业指导书适用于水电站大中型桥式起重机安装。1.2 编制本作业指导书的目的是使桥机安装过程处于受控状态,使安装质量满足设计和法律规范要求。2. 设备接收、保管及开箱检查2.1 桥机到施工场地后根据合同文件条款办理接收。2.2 设备按运货清单进行清点,并进行外观检查有无损坏,如有损坏及时与制造厂联系,记录清楚。2. 3 接收后的设备应按设备情况分类存放在露天,敞棚库或库房内(电气元件精密件)。2.4 设备安装前一个月开箱清点,检查完,对缺件、损坏件等及时与甲方或厂家联系补齐。3. 施工现场应具备的条件3.1 安装间地面已浇筑到设计高程,桥机安装段轨道装完,砼养护期达到承压条件,并清渣洁净。3.2 安装场进厂公路,保证大件运输车辆畅通。3. 3 起吊设备已到现场吊装能力满足不可拆件最大件重量及起吊高度)。3.4 桥机安装基准点线的测量:3. 4.按制造厂总装图、大车行走轮中心线在上、下游轨道上放出定位线陡位线按起吊设备使用性能放点)及大车跨度轨道中心)。(1) L2 Lfc 车跨度L2 小车跨度上游下游(2)用经纬仪在上、下游轨道同一段轨面各放一点,以此点焊定位块,作大车行走轮定位标记。上游 下游4.施工前准备4. 1 设备检查大车行走部分的检查保养加润滑剂,大、小车轮转动灵活无卡组现象。各部减速箱检查、清洗洁净注入设计要求的润滑油脂。结构件的检查,对变形部位应核正平整。动定滑轮组检查是否灵活,对转动不灵活的应拆开清洗测量配合公差处理后重新组装,达到灵活。电气元件清点、检测。4.2 施工工具准备。根据桥机组合螺栓,M20 以上自制内 12 角搬手各 2-4 把,定位冲根据组合面螺栓数量而定,一个组合面不少于 6 个。大车轮稳定用的方木、楔子板等,楔子板不少于 16 对,齿轮千斤顶 5t10t4 个,15t'20t4h装配用的钎子长 56mm4 把,12mm4 把。高强螺栓力距搬手 2 把应校验)。常用工具根据工作需要准备。5. 大车行走与桥架的安装5.1 大车行走轮的吊装,按事先定位点线上、下游同一断面各吊一组。用准备好的方木与楔子板或压机)垫稳并测量跨度,其与主梁联面应水...
