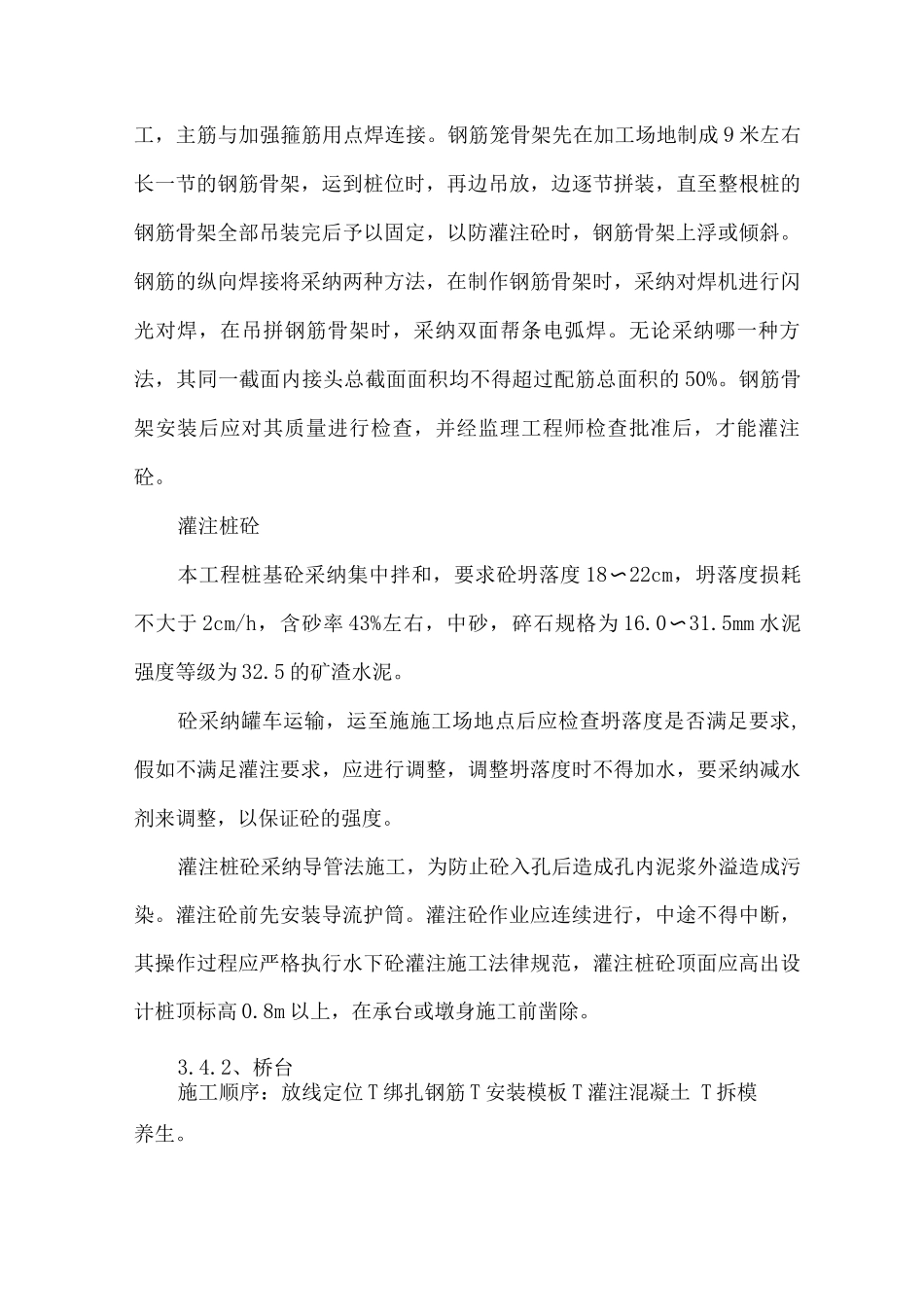

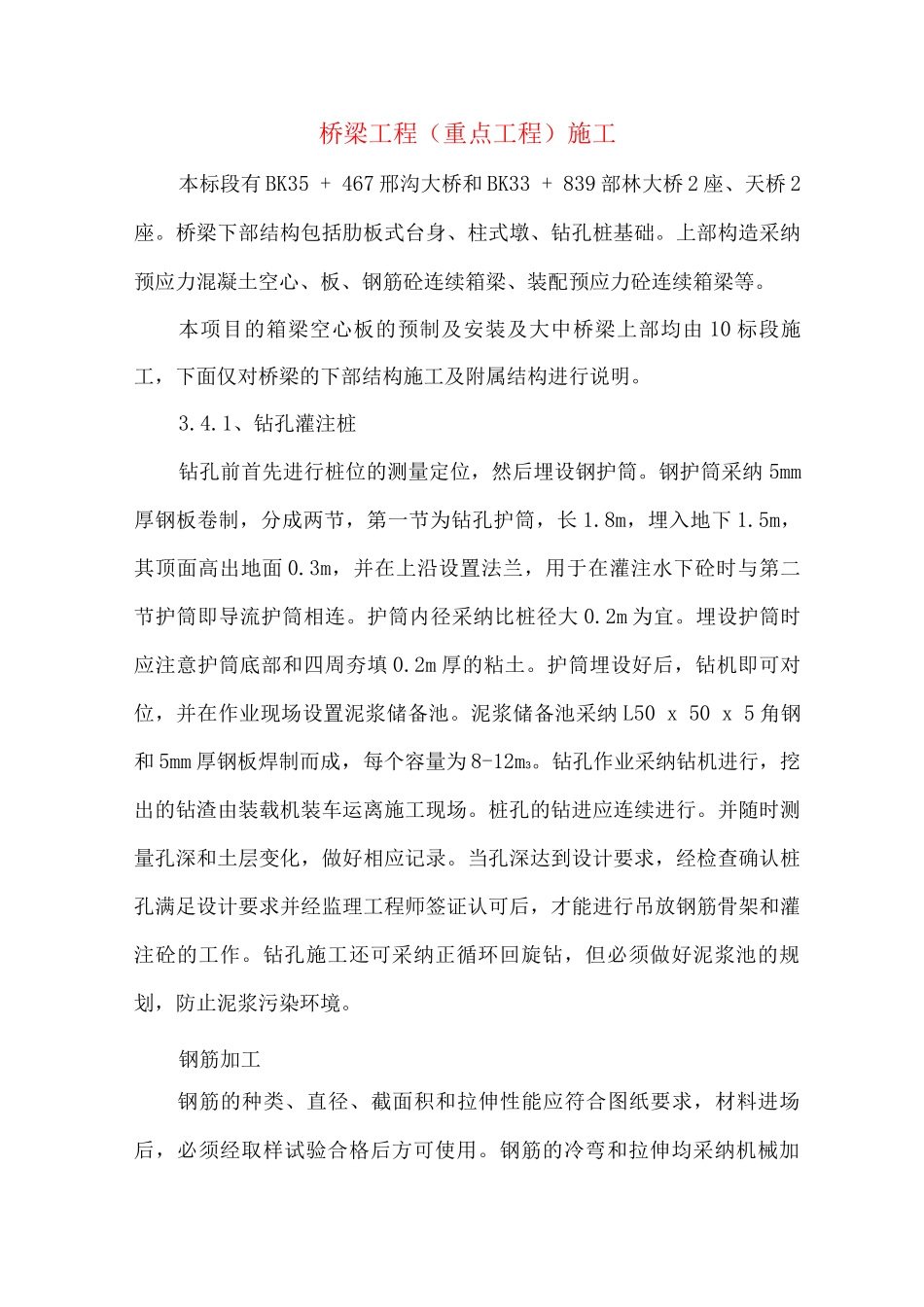

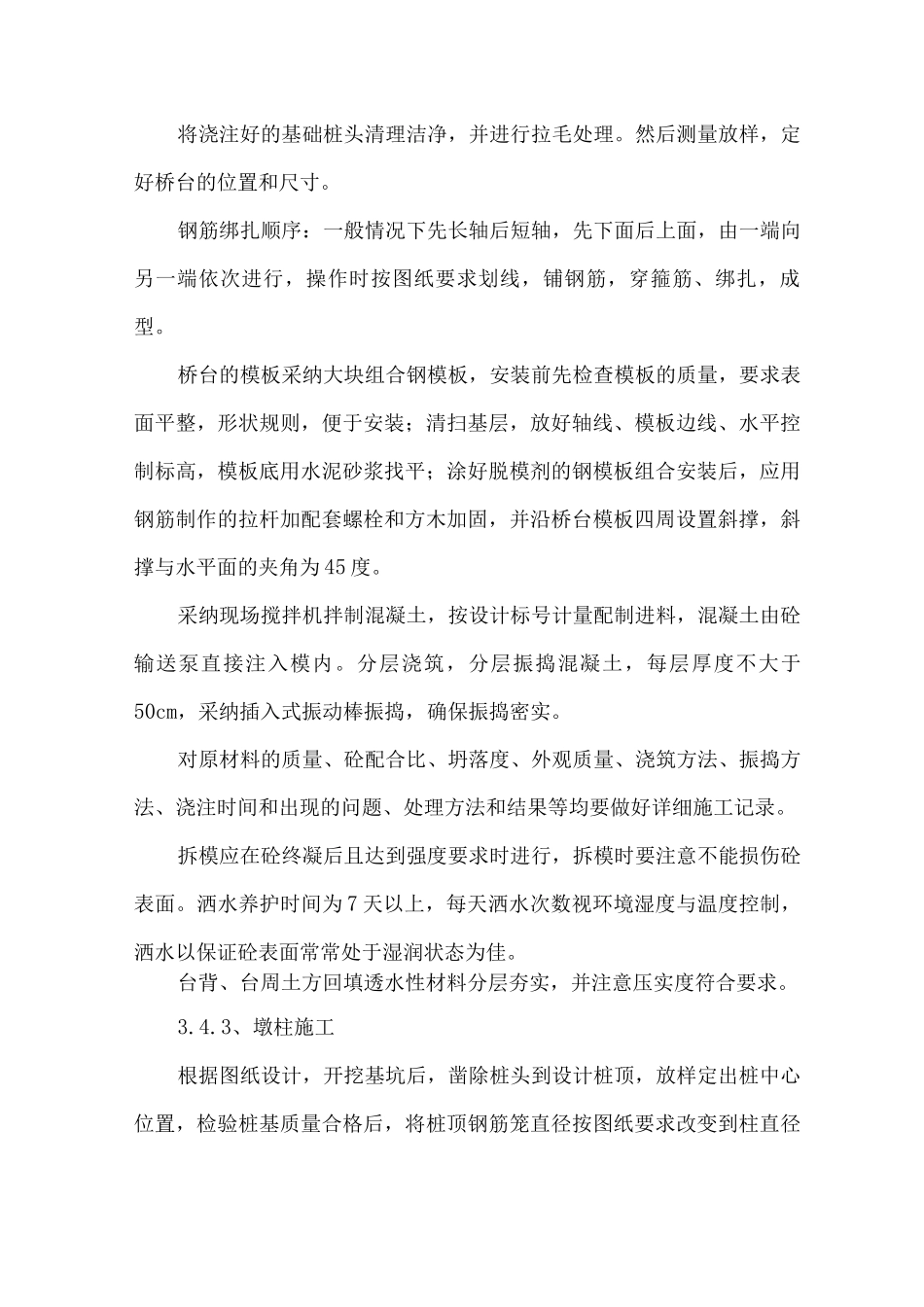

桥梁工程(重点工程)施工本标段有 BK35 + 467 邢沟大桥和 BK33 + 839 部林大桥 2 座、天桥 2座
桥梁下部结构包括肋板式台身、柱式墩、钻孔桩基础
上部构造采纳预应力混凝土空心、板、钢筋砼连续箱梁、装配预应力砼连续箱梁等
本项目的箱梁空心板的预制及安装及大中桥梁上部均由 10 标段施工,下面仅对桥梁的下部结构施工及附属结构进行说明
1、钻孔灌注桩钻孔前首先进行桩位的测量定位,然后埋设钢护筒
钢护筒采纳 5mm厚钢板卷制,分成两节,第一节为钻孔护筒,长 1
8m,埋入地下 1
5m,其顶面高出地面 0
3m,并在上沿设置法兰,用于在灌注水下砼时与第二节护筒即导流护筒相连
护筒内径采纳比桩径大 0
埋设护筒时应注意护筒底部和四周夯填 0
2m 厚的粘土
护筒埋设好后,钻机即可对位,并在作业现场设置泥浆储备池
泥浆储备池采纳 L50 x 50 x 5 角钢和 5mm 厚钢板焊制而成,每个容量为 8-12m3
钻孔作业采纳钻机进行,挖出的钻渣由装载机装车运离施工现场
桩孔的钻进应连续进行
并随时测量孔深和土层变化,做好相应记录
当孔深达到设计要求,经检查确认桩孔满足设计要求并经监理工程师签证认可后,才能进行吊放钢筋骨架和灌注砼的工作
钻孔施工还可采纳正循环回旋钻,但必须做好泥浆池的规划,防止泥浆污染环境
钢筋加工钢筋的种类、直径、截面积和拉伸性能应符合图纸要求,材料进场后,必须经取样试验合格后方可使用
钢筋的冷弯和拉伸均采纳机械加工,主筋与加强箍筋用点焊连接
钢筋笼骨架先在加工场地制成 9 米左右长一节的钢筋骨架,运到桩位时,再边吊放,边逐节拼装,直至整根桩的钢筋骨架全部吊装完后予以固定,以防灌注砼时,钢筋骨架上浮或倾斜
钢筋的纵向焊接将采纳两种方法,在制作钢筋骨架时,采纳对焊机进行闪光对焊,在吊拼钢筋骨架时,采纳双面帮条电弧焊
无论采纳哪一
