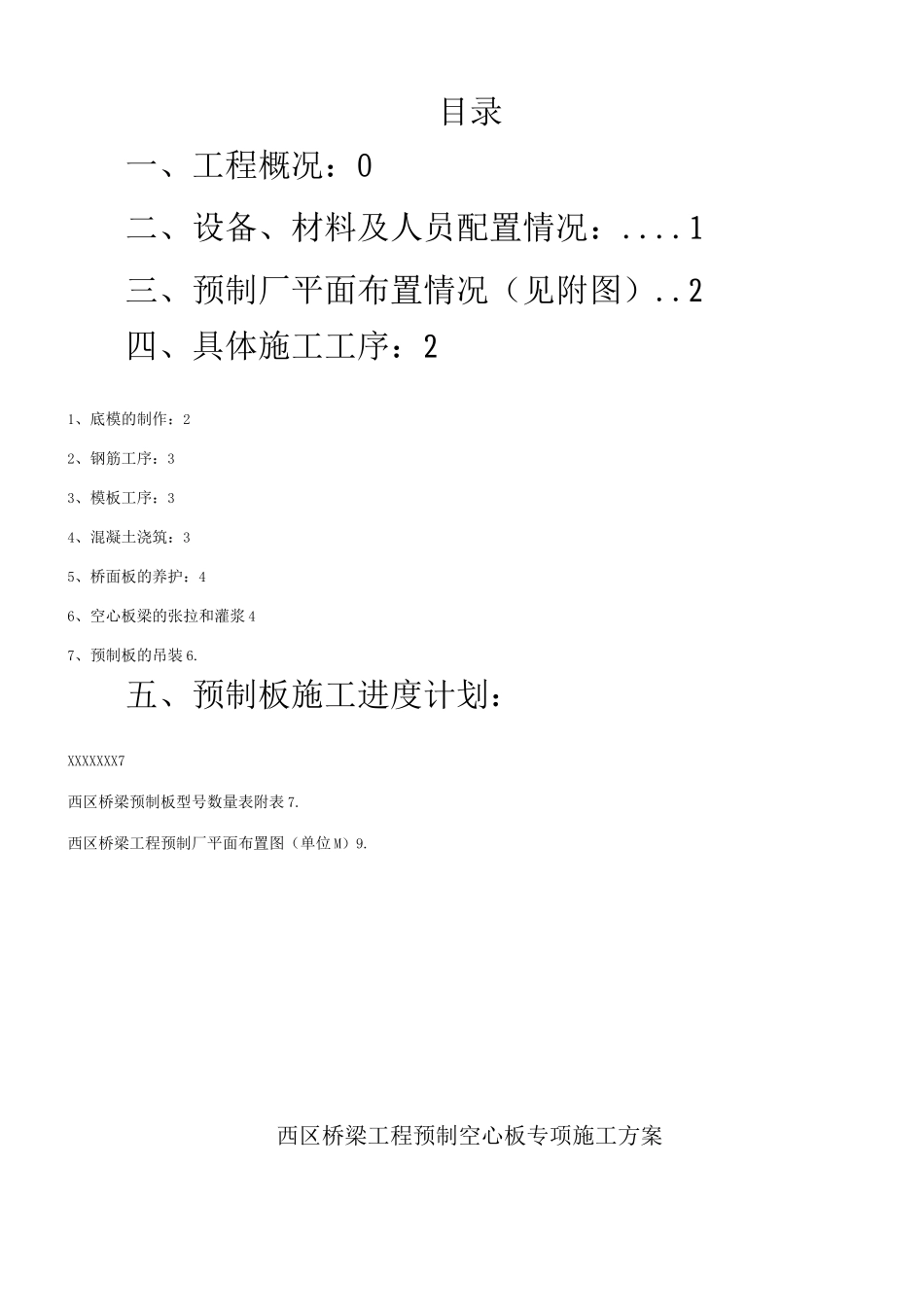

目录一、工程概况:0二、设备、材料及人员配置情况:
1三、预制厂平面布置情况(见附图)
2四、具体施工工序:21、底模的制作:22、钢筋工序:33、模板工序:34、混凝土浇筑:35、桥面板的养护:46、空心板梁的张拉和灌浆 47、预制板的吊装 6
五、预制板施工进度计划:XXXXXXX7西区桥梁预制板型号数量表附表 7
西区桥梁工程预制厂平面布置图(单位 M)9

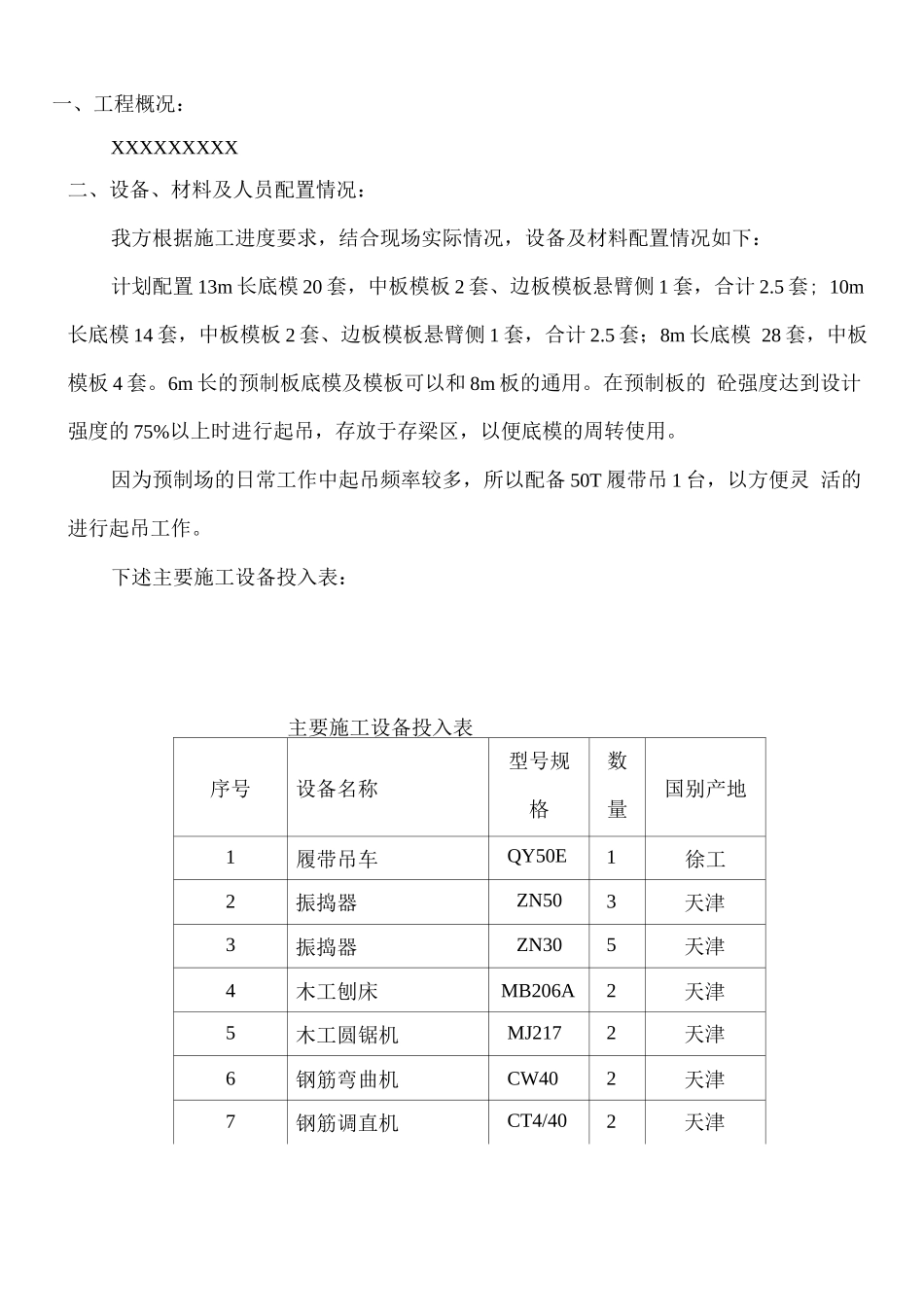

西区桥梁工程预制空心板专项施工方案一、工程概况:XXXXXXXXX二、设备、材料及人员配置情况:我方根据施工进度要求,结合现场实际情况,设备及材料配置情况如下:计划配置 13m 长底模 20 套,中板模板 2 套、边板模板悬臂侧 1 套,合计 2

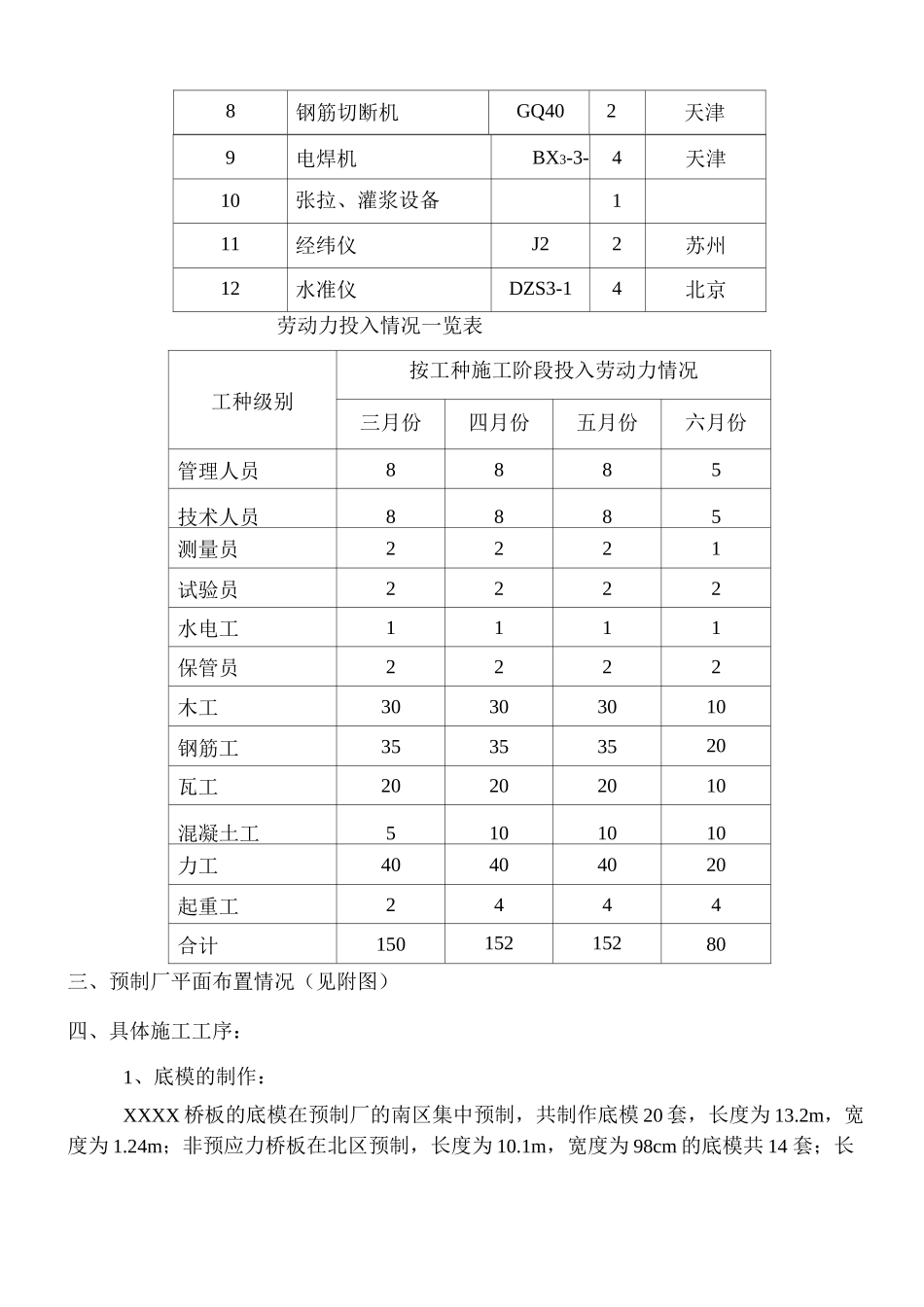

5 套; 10m长底模 14 套,中板模板 2 套、边板模板悬臂侧 1 套,合计 2
5 套;8m 长底模 28 套,中板模板 4 套
6m 长的预制板底模及模板可以和 8m 板的通用
在预制板的 砼强度达到设计强度的 75%以上时进行起吊,存放于存梁区,以便底模的周转使用
因为预制场的日常工作中起吊频率较多,所以配备 50T 履带吊 1 台,以方便灵 活的进行起吊工作
下述主要施工设备投入表:主要施工设备投入表序号设备名称型号规格数量国别产地1履带吊车QY50E1徐工2振捣器ZN503天津3振捣器ZN305天津4木工刨床MB206A2天津5木工圆锯机MJ2172天津6钢筋弯曲机CW402天津7钢筋调直机CT4/402天津8钢筋切断机GQ402天津9电焊机BX3-3-4天津10张拉、灌浆设备111经纬仪J22苏州12水准仪DZS3-14北京劳动力投入情况一览表工种级别按工种施工阶段投入劳动力情况三月份四月份五月份六月份管理人员8885技术人员8885测量员2221试验员2222水电工1111保管员2222木工30303010钢筋工35353520瓦工2020201
