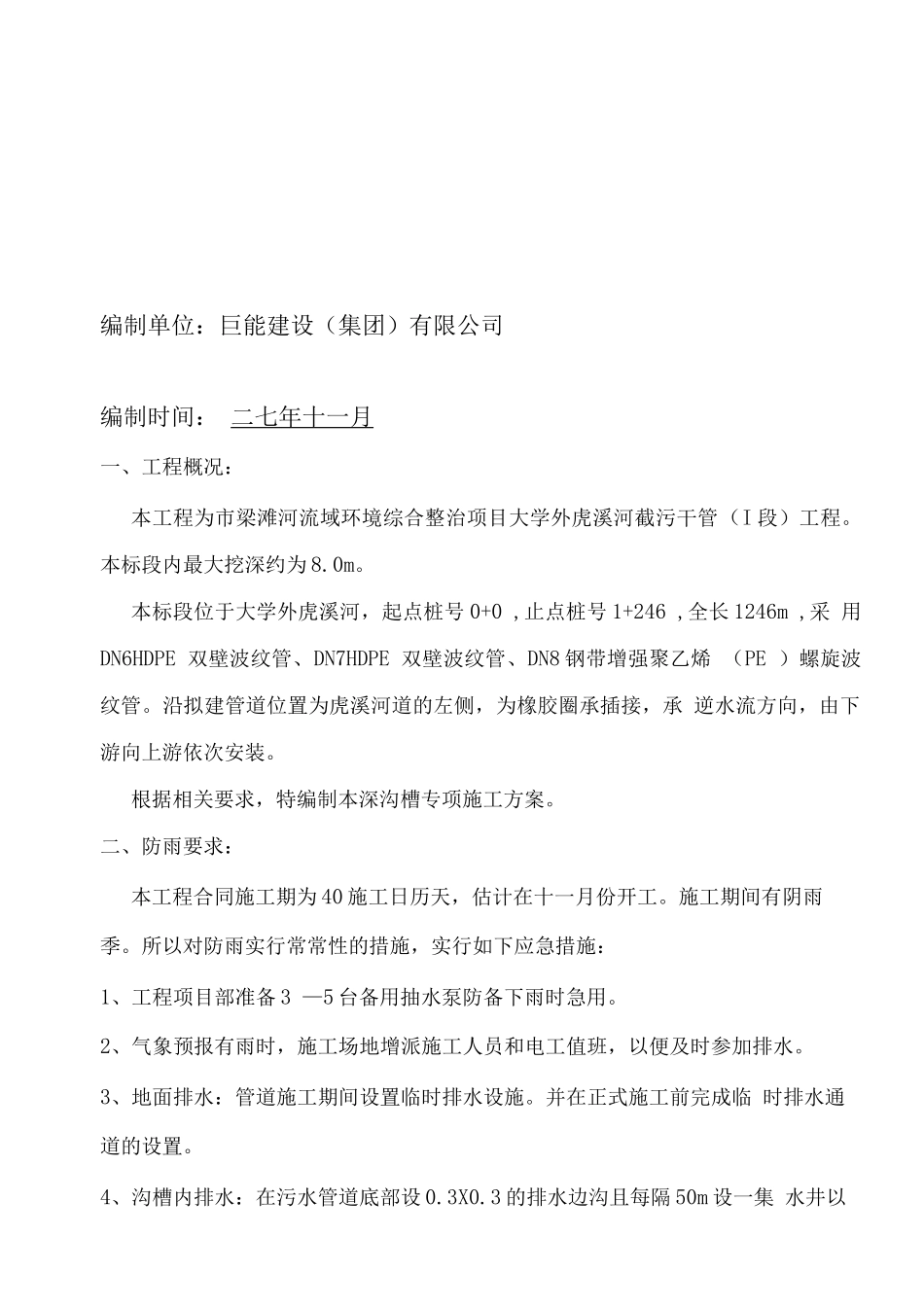

市梁滩河流域环境综合整治项目大学外虎溪河截污干管工程(I标段)工程截 污 干 管 施 工 方 案编制单位:巨能建设(集团)有限公司编制时间: 二七年十一月一、工程概况:本工程为市梁滩河流域环境综合整治项目大学外虎溪河截污干管(I 段)工程
本标段内最大挖深约为 8
本标段位于大学外虎溪河,起点桩号 0+0 ,止点桩号 1+246 ,全长 1246m ,采 用DN6HDPE 双壁波纹管、DN7HDPE 双壁波纹管、DN8 钢带增强聚乙烯 (PE )螺旋波纹管
沿拟建管道位置为虎溪河道的左侧,为橡胶圈承插接,承 逆水流方向,由下游向上游依次安装
根据相关要求,特编制本深沟槽专项施工方案
二、防雨要求:本工程合同施工期为 40 施工日历天,估计在十一月份开工
施工期间有阴雨 季
所以对防雨实行常常性的措施,实行如下应急措施:1、工程项目部准备 3 —5 台备用抽水泵防备下雨时急用
2、气象预报有雨时,施工场地增派施工人员和电工值班,以便及时参加排水
3、地面排水:管道施工期间设置临时排水设施
并在正式施工前完成临 时排水通道的设置

4、沟槽内排水:在污水管道底部设 0
3 的排水边沟且每隔 50m 设一集 水井以$1mm 径污水泵抽排
5、井点降水的一般措施① 井点设备运转正常后,保持连续抽水
出水排出降水范围外
② 井点正常运行时,发现水质浑浊,分析其原因并实行相应的措施
③ 拔除井管后,土中留有的孔穴及时用瓜米石灌实
三、深沟槽施工1、关于深槽开挖措施:测放沟槽的开挖中心线,确定槽开挖宽度,并用石灰线标明开挖 边线,开挖过程中如遇有土质较差的地段应加大开槽坡度,开挖时应及 时安设支撑系统,防止塌方事故发生,严格控制中线和槽底高程
开挖线 5 米以内,不得堆土或堆放杂物
采纳履带式挖土机挖土,由于本工程地段处于回填层、粉质粘土、 粉质砂土等,所以边坡按(表 1)
