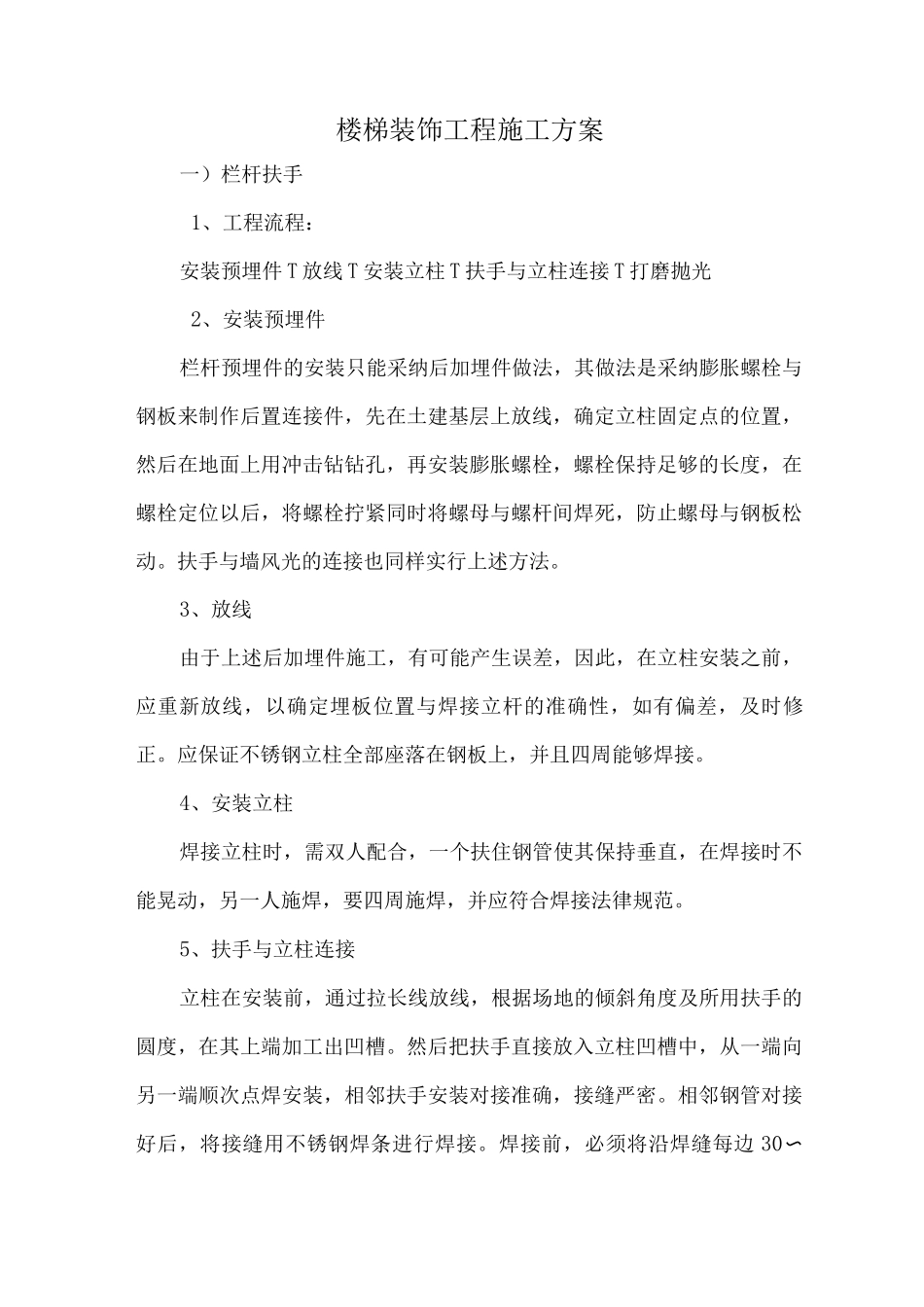

楼梯装饰工程施工方案一)栏杆扶手1、工程流程:安装预埋件 T 放线 T 安装立柱 T 扶手与立柱连接 T 打磨抛光2、安装预埋件栏杆预埋件的安装只能采纳后加埋件做法,其做法是采纳膨胀螺栓与钢板来制作后置连接件,先在土建基层上放线,确定立柱固定点的位置,然后在地面上用冲击钻钻孔,再安装膨胀螺栓,螺栓保持足够的长度,在螺栓定位以后,将螺栓拧紧同时将螺母与螺杆间焊死,防止螺母与钢板松动
扶手与墙风光的连接也同样实行上述方法
3、放线由于上述后加埋件施工,有可能产生误差,因此,在立柱安装之前,应重新放线,以确定埋板位置与焊接立杆的准确性,如有偏差,及时修正
应保证不锈钢立柱全部座落在钢板上,并且四周能够焊接
4、安装立柱焊接立柱时,需双人配合,一个扶住钢管使其保持垂直,在焊接时不能晃动,另一人施焊,要四周施焊,并应符合焊接法律规范
5、扶手与立柱连接立柱在安装前,通过拉长线放线,根据场地的倾斜角度及所用扶手的圆度,在其上端加工出凹槽
然后把扶手直接放入立柱凹槽中,从一端向另一端顺次点焊安装,相邻扶手安装对接准确,接缝严密
相邻钢管对接好后,将接缝用不锈钢焊条进行焊接

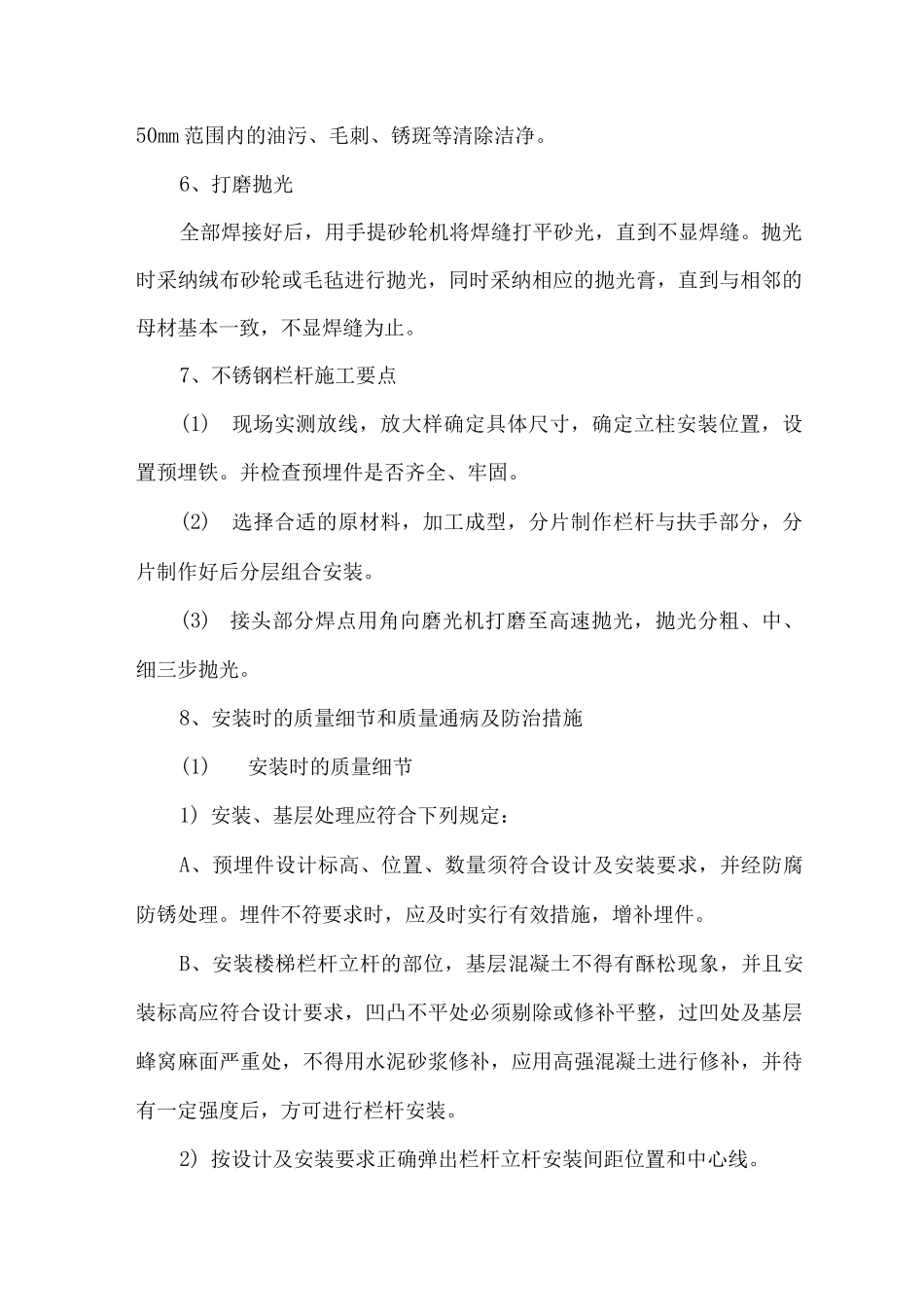

焊接前,必须将沿焊缝每边 30〜50mm 范围内的油污、毛刺、锈斑等清除洁净
6、打磨抛光全部焊接好后,用手提砂轮机将焊缝打平砂光,直到不显焊缝
抛光时采纳绒布砂轮或毛毡进行抛光,同时采纳相应的抛光膏,直到与相邻的母材基本一致,不显焊缝为止
7、不锈钢栏杆施工要点(1)现场实测放线,放大样确定具体尺寸,确定立柱安装位置,设置预埋铁
并检查预埋件是否齐全、牢固
(2)选择合适的原材料,加工成型,分片制作栏杆与扶手部分,分片制作好后分层组合安装
(3)接头部分焊点用角向磨光机打磨至高速抛光,抛光分粗、中、细三步抛光
8、安装时的质量细节和质量通病及防治措施(1)安装时的质量细节1) 安装、基层处理应符合下列规定:A、预埋件
