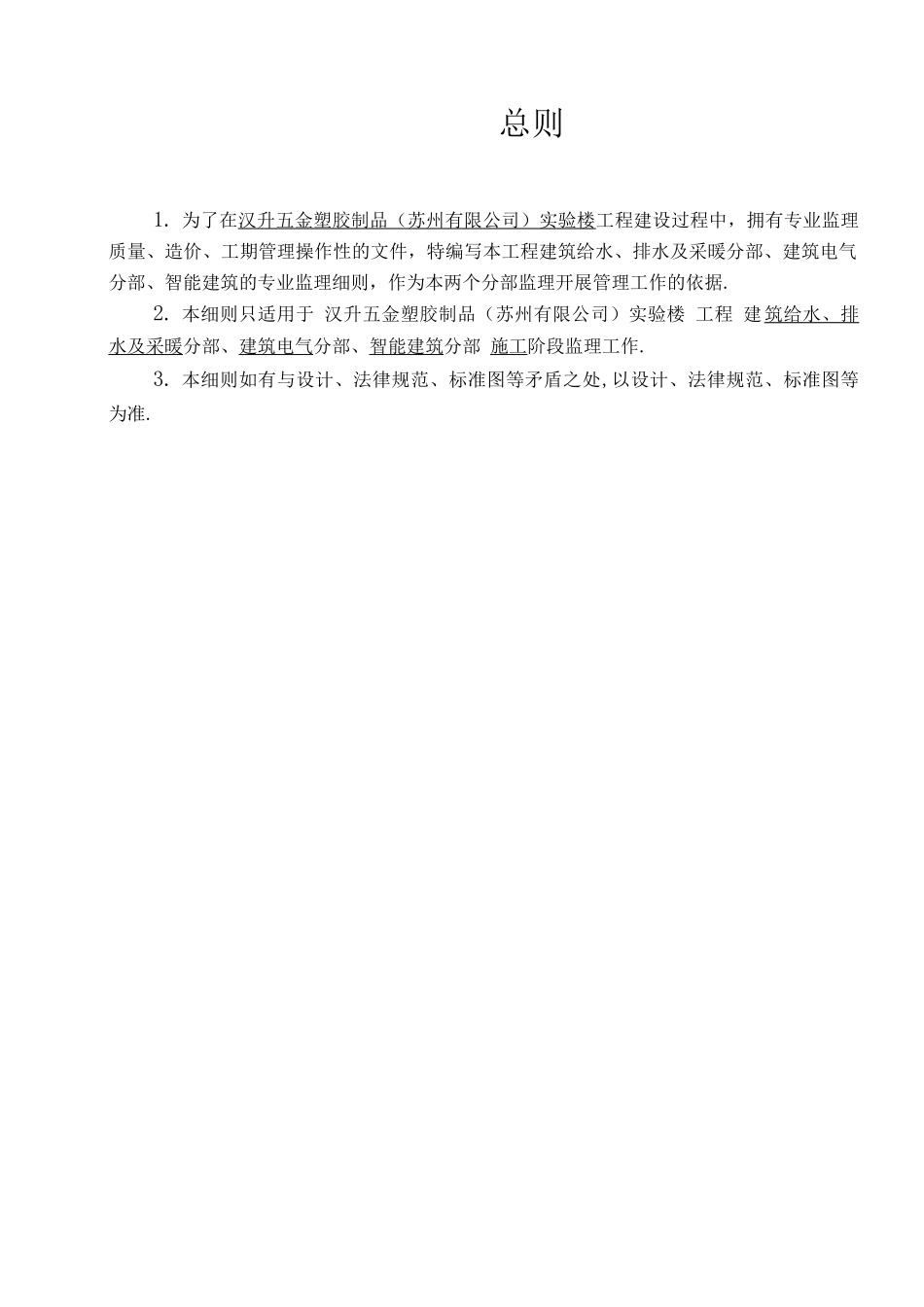

为了在汉升五金塑胶制品(苏州有限公司)实验楼工程建设过程中,拥有专业监理质量、造价、工期管理操作性的文件,特编写本工程建筑给水、排水及采暖分部、建筑电气分部、智能建筑的专业监理细则,作为本两个分部监理开展管理工作的依据
本细则只适用于 汉升五金塑胶制品(苏州有限公司)实验楼 工程 建筑给水、排水及采暖分部、建筑电气分部、智能建筑分部 施工阶段监理工作
本细则如有与设计、法律规范、标准图等矛盾之处,以设计、法律规范、标准图等为准

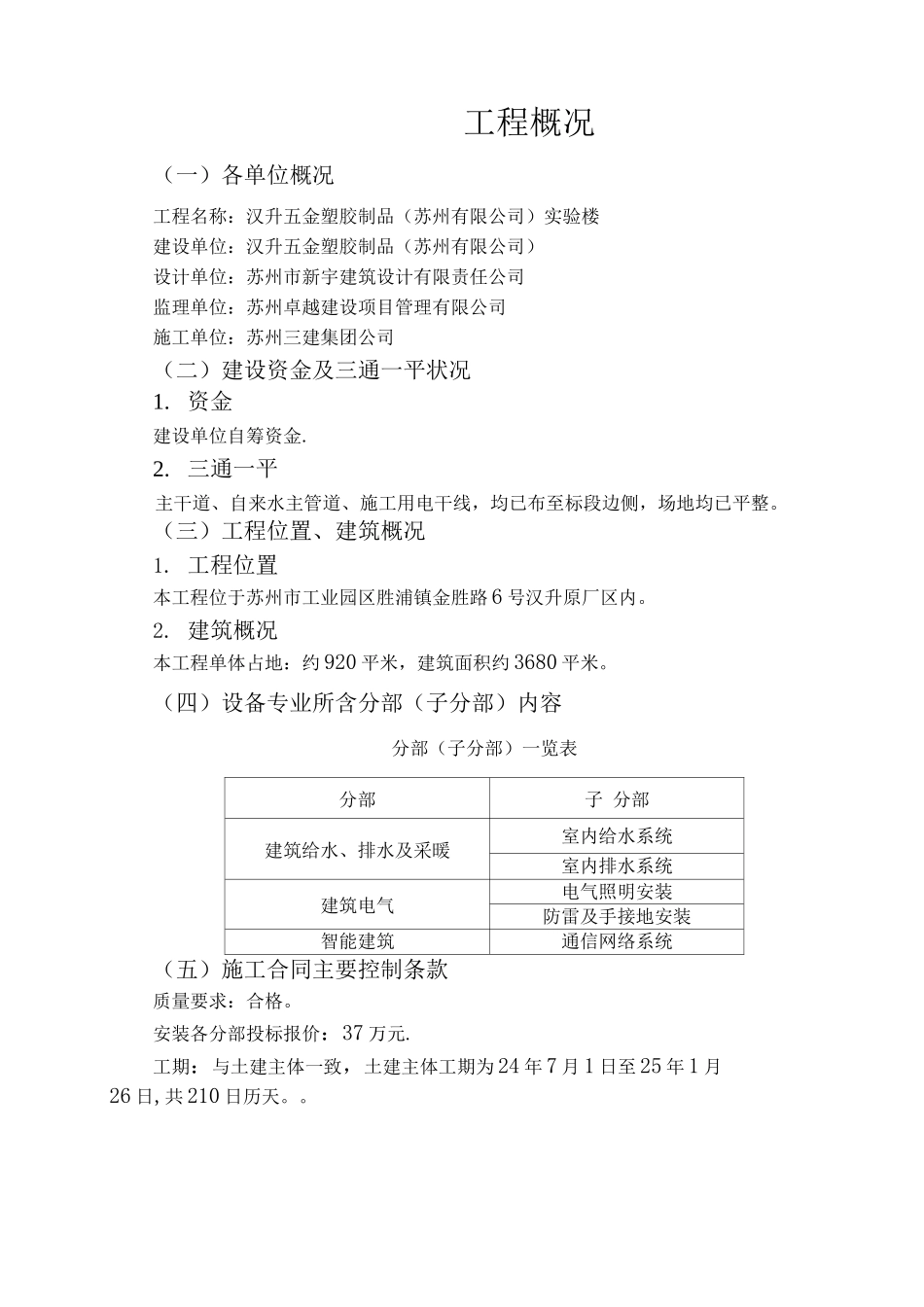

工程概况(一)各单位概况工程名称:汉升五金塑胶制品(苏州有限公司)实验楼建设单位:汉升五金塑胶制品(苏州有限公司)设计单位:苏州市新宇建筑设计有限责任公司监理单位:苏州卓越建设项目管理有限公司施工单位:苏州三建集团公司(二)建设资金及三通一平状况1
资金建设单位自筹资金
三通一平主干道、自来水主管道、施工用电干线,均已布至标段边侧,场地均已平整
(三)工程位置、建筑概况1
工程位置本工程位于苏州市工业园区胜浦镇金胜路 6 号汉升原厂区内
建筑概况本工程单体占地:约 920 平米,建筑面积约 3680 平米
(四)设备专业所含分部(子分部)内容分部(子分部)一览表分部子 分部建筑给水、排水及采暖室内给水系统室内排水系统建筑电气电气照明安装防雷及手接地安装智能建筑通信网络系统(五)施工合同主要控制条款质量要求:合格
安装各分部投标报价:37 万元
工期:与土建主体一致,土建主体工期为 24 年 7 月 1 日至 25 年 1 月26 日,共 210 日历天

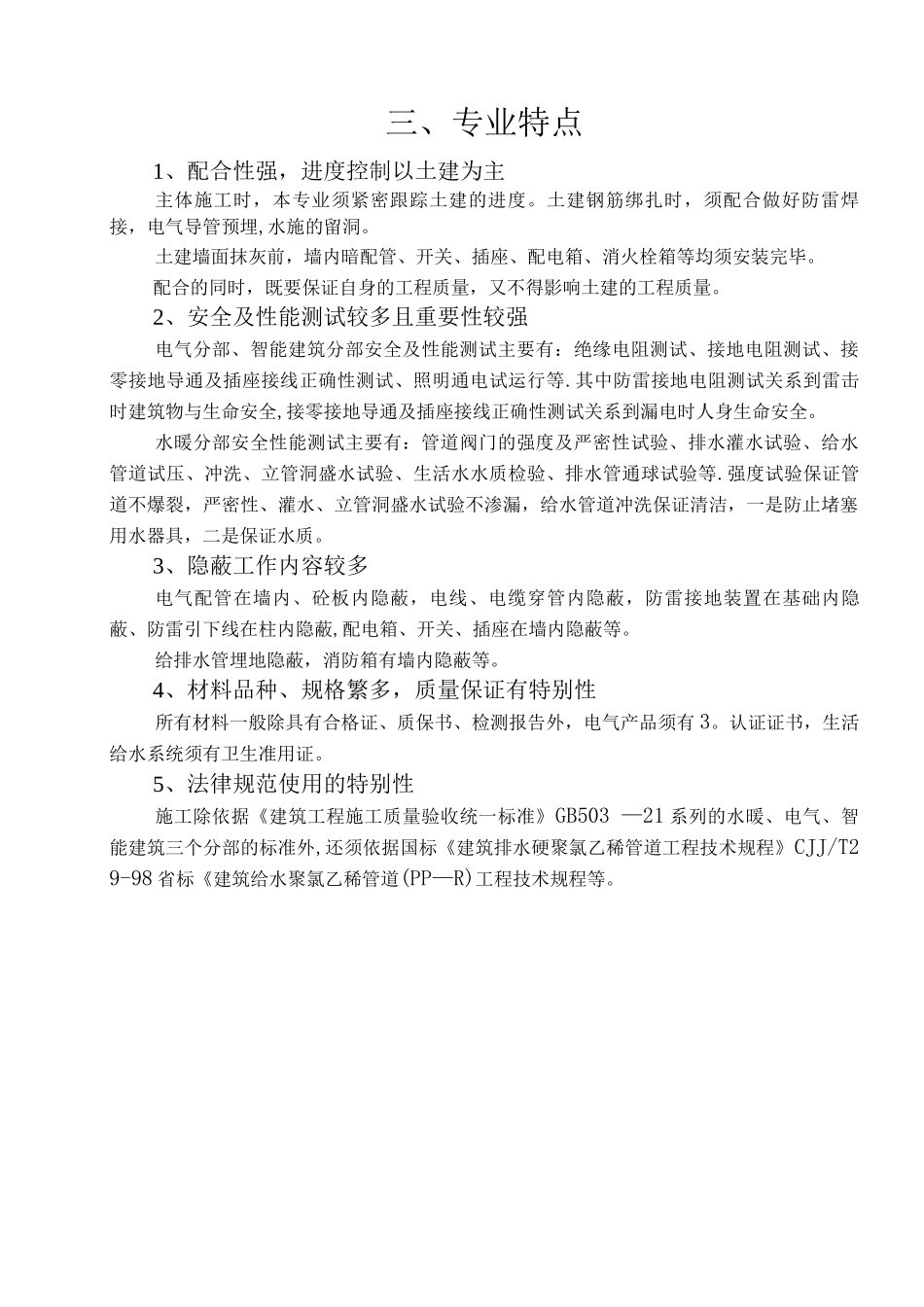

三、专业特点1、配合性强,进度控制以土建为主主体施工时,本专业须紧密跟踪土建的进度
土建钢筋绑扎时,须配合做好防雷焊接,电气导管预埋,水施的留洞
土建墙面抹灰前,墙内暗配管、开关、插座、配电箱、消火栓箱等均须安装完毕
配合的同时,既要保证自身的工程质量,又不得影
