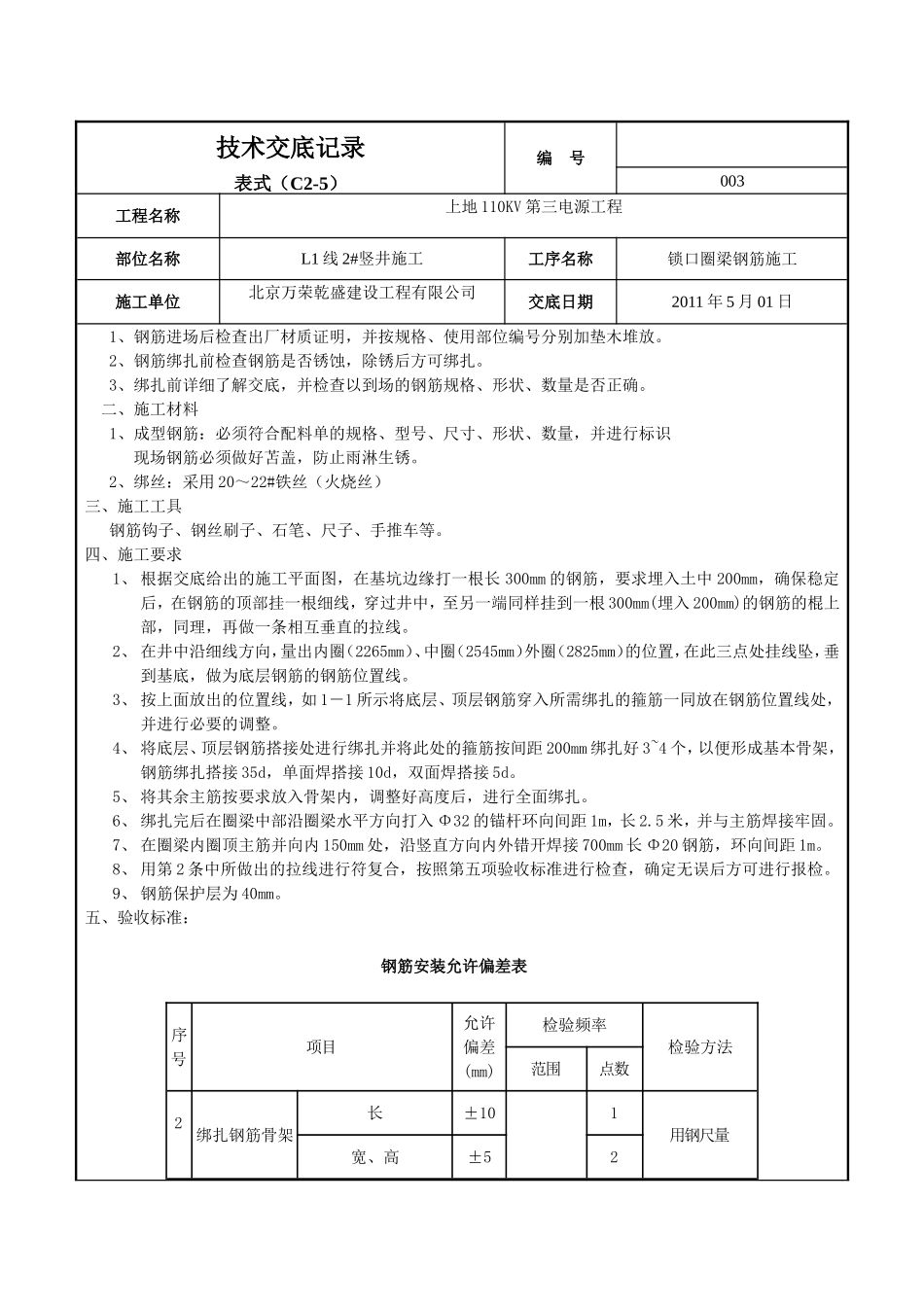

技术交底记录表式(C2-5)编号003工程名称上地110KV第三电源工程部位名称L1线2#竖井施工工序名称锁口圈梁钢筋施工施工单位北京万荣乾盛建设工程有限公司交底日期2011年5月01日交底内容:一、施工准备技术交底记录表式(C2-5)编号003工程名称上地110KV第三电源工程部位名称L1线2#竖井施工工序名称锁口圈梁钢筋施工施工单位北京万荣乾盛建设工程有限公司交底日期2011年5月01日1、钢筋进场后检查出厂材质证明,并按规格、使用部位编号分别加垫木堆放
2、钢筋绑扎前检查钢筋是否锈蚀,除锈后方可绑扎
3、绑扎前详细了解交底,并检查以到场的钢筋规格、形状、数量是否正确
二、施工材料1、成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并进行标识现场钢筋必须做好苫盖,防止雨淋生锈
2、绑丝:采用20~22#铁丝(火烧丝)三、施工工具钢筋钩子、钢丝刷子、石笔、尺子、手推车等
四、施工要求1、根据交底给出的施工平面图,在基坑边缘打一根长300mm的钢筋,要求埋入土中200mm,确保稳定后,在钢筋的顶部挂一根细线,穿过井中,至另一端同样挂到一根300mm(埋入200mm)的钢筋的棍上部,同理,再做一条相互垂直的拉线
2、在井中沿细线方向,量出内圈(2265mm)、中圈(2545mm)外圈(2825mm)的位置,在此三点处挂线坠,垂到基底,做为底层钢筋的钢筋位置线
3、按上面放出的位置线,如1-1所示将底层、顶层钢筋穿入所需绑扎的箍筋一同放在钢筋位置线处,并进行必要的调整
4、将底层、顶层钢筋搭接处进行绑扎并将此处的箍筋按间距200mm绑扎好3~4个,以便形成基本骨架,钢筋绑扎搭接35d,单面焊搭接10d,双面焊搭接5d
5、将其余主筋按要求放入骨架内,调整好高度后,进行全面绑扎
6、绑扎完后在圈梁中部沿圈梁水平方向打入Φ32的锚杆环向间距1m,长2
5米,并与主筋焊接牢固
