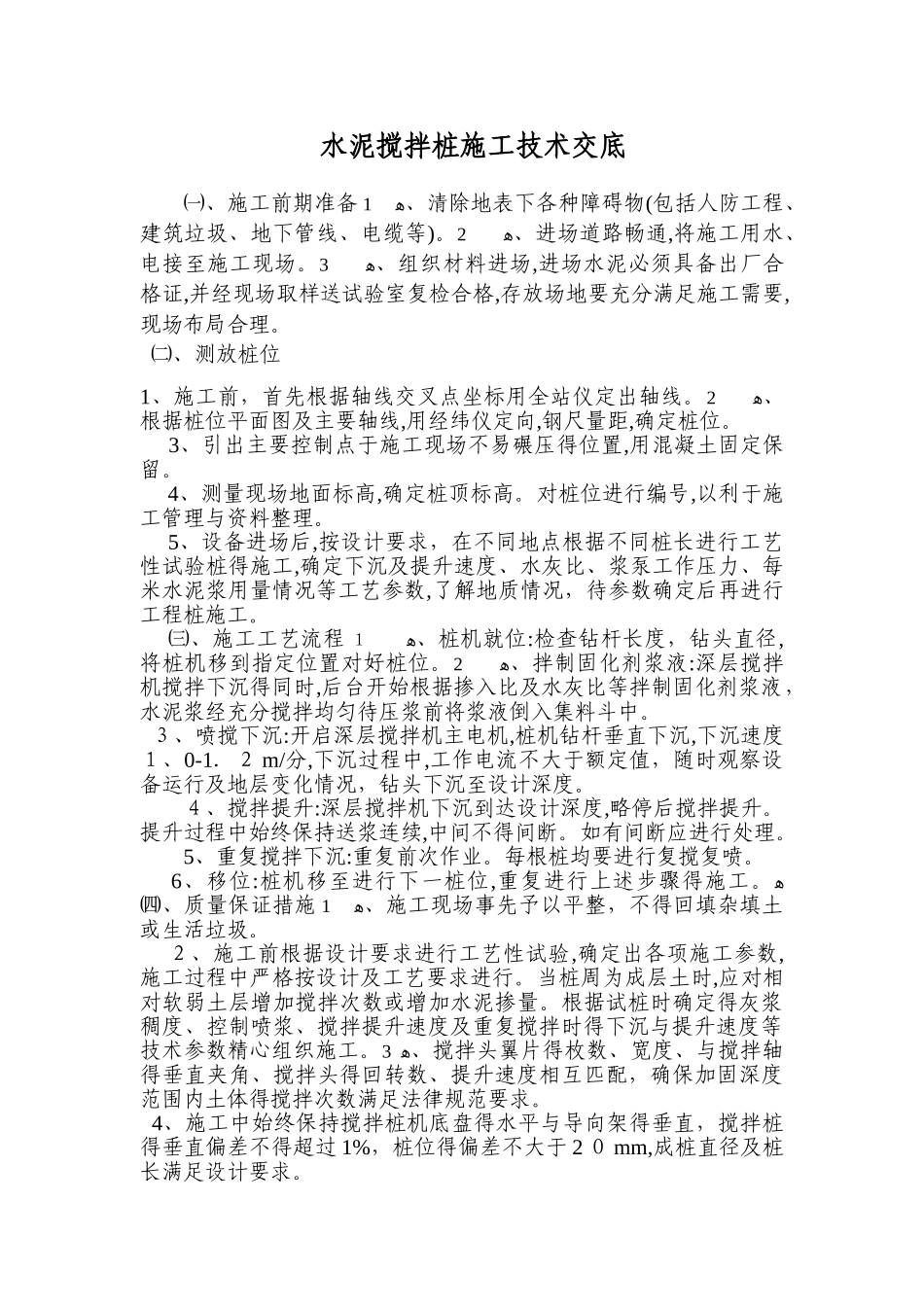

水泥搅拌桩施工技术交底 ㈠、施工前期准备 ﻫ1、清除地表下各种障碍物(包括人防工程、建筑垃圾、地下管线、电缆等)
ﻫ2、进场道路畅通,将施工用水、电接至施工现场
ﻫ3、组织材料进场,进场水泥必须具备出厂合格证,并经现场取样送试验室复检合格,存放场地要充分满足施工需要,现场布局合理
㈡、测放桩位1、施工前,首先根据轴线交叉点坐标用全站仪定出轴线
ﻫ2、根据桩位平面图及主要轴线,用经纬仪定向,钢尺量距,确定桩位

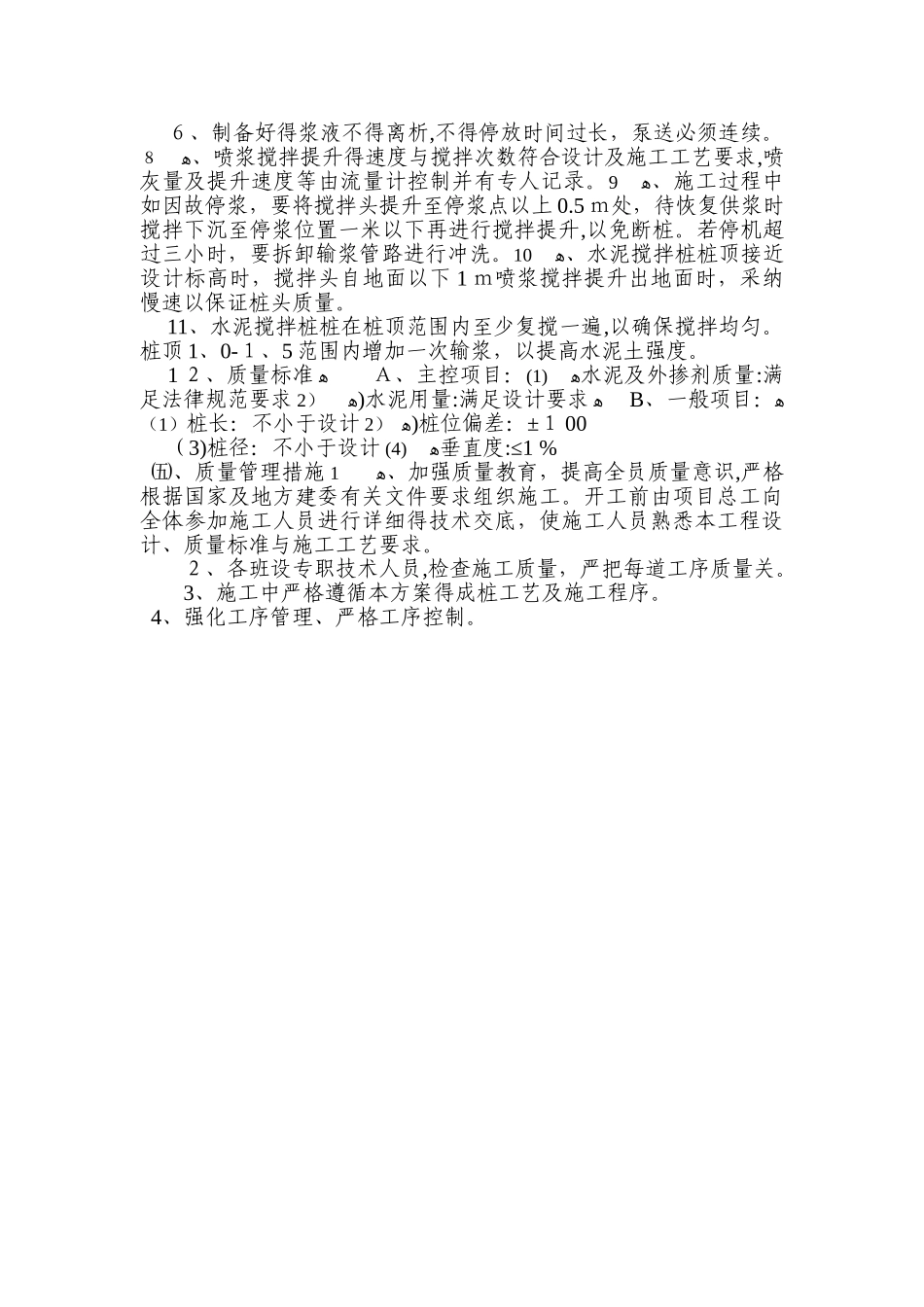

3、引出主要控制点于施工现场不易碾压得位置,用混凝土固定保留
4、测量现场地面标高,确定桩顶标高
对桩位进行编号,以利于施工管理与资料整理
5、设备进场后,按设计要求,在不同地点根据不同桩长进行工艺性试验桩得施工,确定下沉及提升速度、水灰比、浆泵工作压力、每米水泥浆用量情况等工艺参数,了解地质情况,待参数确定后再进行工程桩施工
㈢、施工工艺流程 ﻫ1、桩机就位:检查钻杆长度,钻头直径,将桩机移到指定位置对好桩位
ﻫ2、拌制固化剂浆液:深层搅拌机搅拌下沉得同时,后台开始根据掺入比及水灰比等拌制固化剂浆液,水泥浆经充分搅拌均匀待压浆前将浆液倒入集料斗中
3、喷搅下沉:开启深层搅拌机主电机,桩机钻杆垂直下沉,下沉速度1、0-1.2 m/分,下沉过程中,工作电流不大于额定值,随时观察设备运行及地层变化情况,钻头下沉至设计深度
4、搅拌提升:深层搅拌机下沉到达设计深度,略停后搅拌提升
提升过程中始终保持送浆连续,中间不得间断
如有间断应进行处理
5、重复搅拌下沉:重复前次作业
每根桩均要进行复搅复喷
6、移位:桩机移至进行下一桩位,重复进行上述步骤得施工
ﻫ ㈣、质量保证措施 ﻫ1、施工现场事先予以平整,不得回填杂填土或生活垃圾
2、施工前根据设计要求进行工艺性试验,确定出各项施工参数,施工过程中严格按设计及工艺要求进行
当桩周为成层土时,应对相对软弱
