水泥砼路面工程施工工艺

水泥砼路面工程施工工艺_第1页
1/7
水泥砼路面工程施工工艺_第2页
2/7
水泥砼路面工程施工工艺_第3页
3/7

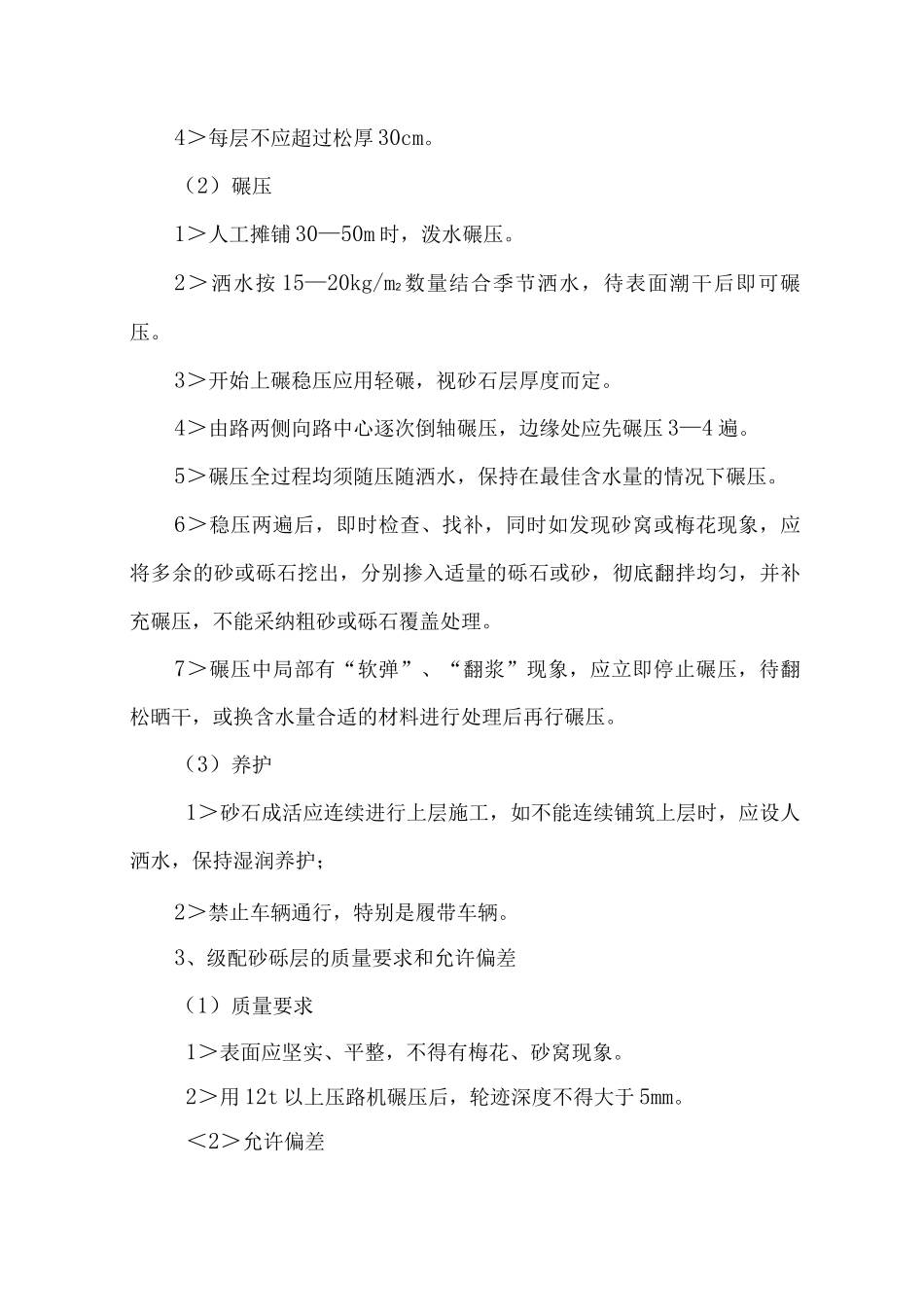

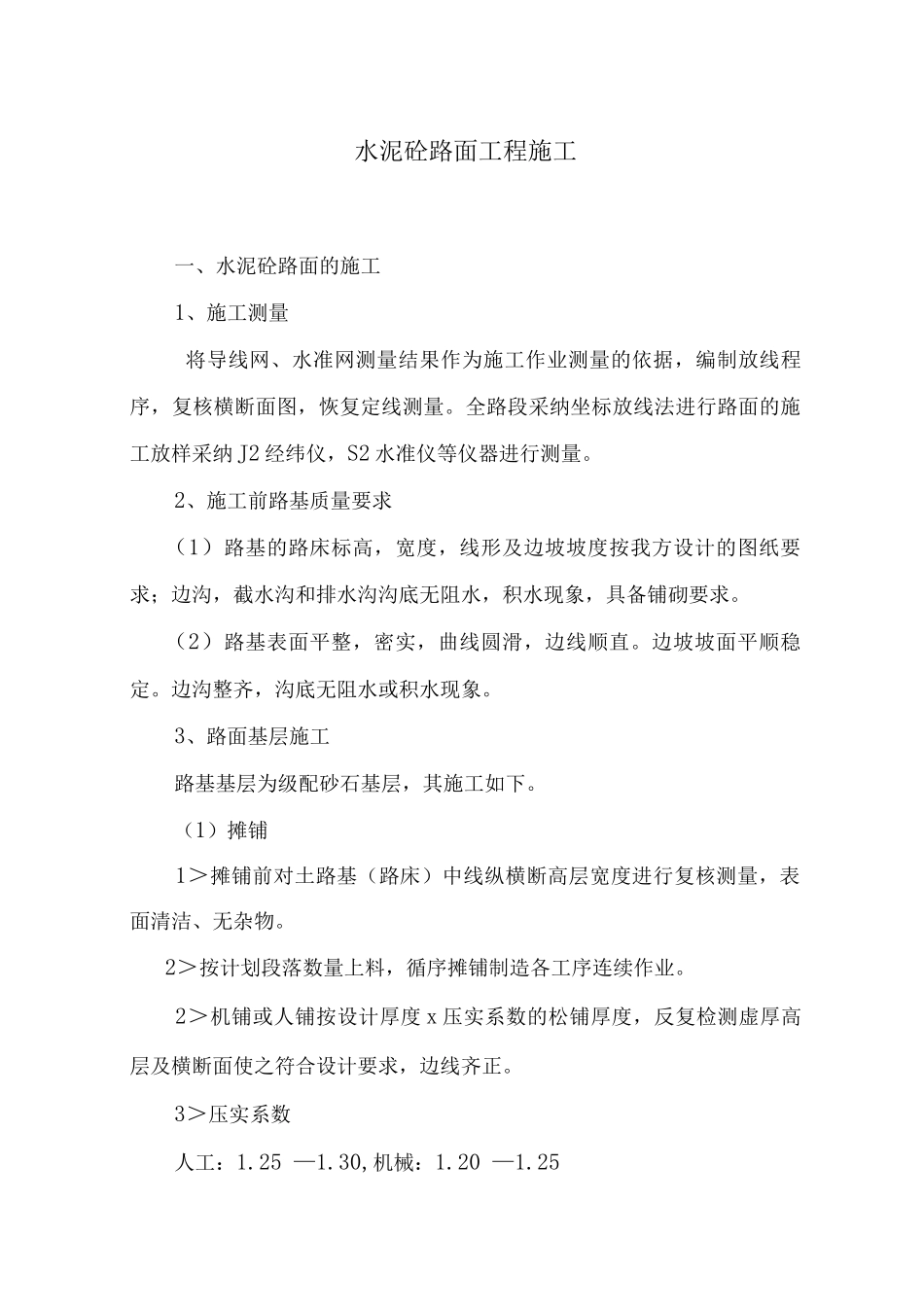

水泥砼路面工程施工一、水泥砼路面的施工1、施工测量将导线网、水准网测量结果作为施工作业测量的依据,编制放线程序,复核横断面图,恢复定线测量。全路段采纳坐标放线法进行路面的施工放样采纳 J2 经纬仪,S2 水准仪等仪器进行测量。2、施工前路基质量要求(1)路基的路床标高,宽度,线形及边坡坡度按我方设计的图纸要求;边沟,截水沟和排水沟沟底无阻水,积水现象,具备铺砌要求。(2)路基表面平整,密实,曲线圆滑,边线顺直。边坡坡面平顺稳定。边沟整齐,沟底无阻水或积水现象。3、路面基层施工路基基层为级配砂石基层,其施工如下。(1)摊铺1>摊铺前对土路基(路床)中线纵横断高层宽度进行复核测量,表面清洁、无杂物。2>按计划段落数量上料,循序摊铺制造各工序连续作业。2>机铺或人铺按设计厚度 x 压实系数的松铺厚度,反复检测虚厚高层及横断面使之符合设计要求,边线齐正。3>压实系数人工:1.25 —1.30,机械:1.20 —1.254>每层不应超过松厚 30cm。(2)碾压1>人工摊铺 30—50m 时,泼水碾压。2>洒水按 15—20kg/m2 数量结合季节洒水,待表面潮干后即可碾压。3>开始上碾稳压应用轻碾,视砂石层厚度而定。4>由路两侧向路中心逐次倒轴碾压,边缘处应先碾压 3—4 遍。5>碾压全过程均须随压随洒水,保持在最佳含水量的情况下碾压。6>稳压两遍后,即时检查、找补,同时如发现砂窝或梅花现象,应将多余的砂或砾石挖出,分别掺入适量的砾石或砂,彻底翻拌均匀,并补充碾压,不能采纳粗砂或砾石覆盖处理。7>碾压中局部有“软弹”、“翻浆”现象,应立即停止碾压,待翻松晒干,或换含水量合适的材料进行处理后再行碾压。(3)养护1>砂石成活应连续进行上层施工,如不能连续铺筑上层时,应设人洒水,保持湿润养护;2>禁止车辆通行,特别是履带车辆。3、级配砂砾层的质量要求和允许偏差(1)质量要求1>表面应坚实、平整,不得有梅花、砂窝现象。2>用 12t 以上压路机碾压后,轮迹深度不得大于 5mm。<2>允许偏差序号项目允许偏差(mm)检验频率检验方法范围点数1厚度+20、 -10%10m21用尺量2平整度1520m路宽< 91用 3m 直尺量取最大值9 — 152>1533宽度不小于设计规定40m1用尺量4中线高程±2020m1用水准仪5横坡±20、且横坡差不大于±0.3%20m路宽< 92用水准仪9 — 154>1566压实密度2.3t/m310m21灌砂法4、水泥砼路面工程(1)摊铺水泥混凝土之前,应对基层的回弹模量进行检查,是否符合设计要求,如不...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水泥砼路面工程施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
