沥青路面铺筑施工方案一、工程概况本工程道路路面结构为 48cm 厚二灰稳定砂砾基层(分三层每层 15、15、18cm)、6cm 厚中粒式沥青砼底面层(AC-20C )和 4cm 厚沥青马蹄脂碎石混合料(SMA-13 )表面层
二、施工安排1、沥青路面的铺筑方向和顺序:方向:由西向东,即从 K0+0 开始向 K0+295 方向铺筑
两台摊铺机一次性铺设完成
2、时间安排:表面层施工时间:从 2025 年 9 月 23 日开始,2025 年 9 月 23 日完成
3、设备安排:(见后表)4、劳动力计划:(见后表)三、施工工艺:1、施工工艺:改性粘层乳化沥青 T 测量放线 T 摊铺机就位 T 摊铺机结构参数的选择和调整 T摊铺机基准线控制 T 沥青混合料运输、卸料 T 摊铺 T 碾压 T 养护2、测量放线:在已完成的下面层上,根据设计图纸放出油层摊铺宽度(位置)线和油面高程控制桩
每 10m 放一高程控制桩,每 5 米设支撑桩,由项目部测量室进行桩位高程复核
3、摊铺机就位:采纳 ABG 型摊铺机 2 台
南侧路西侧 K 0+0 处开始

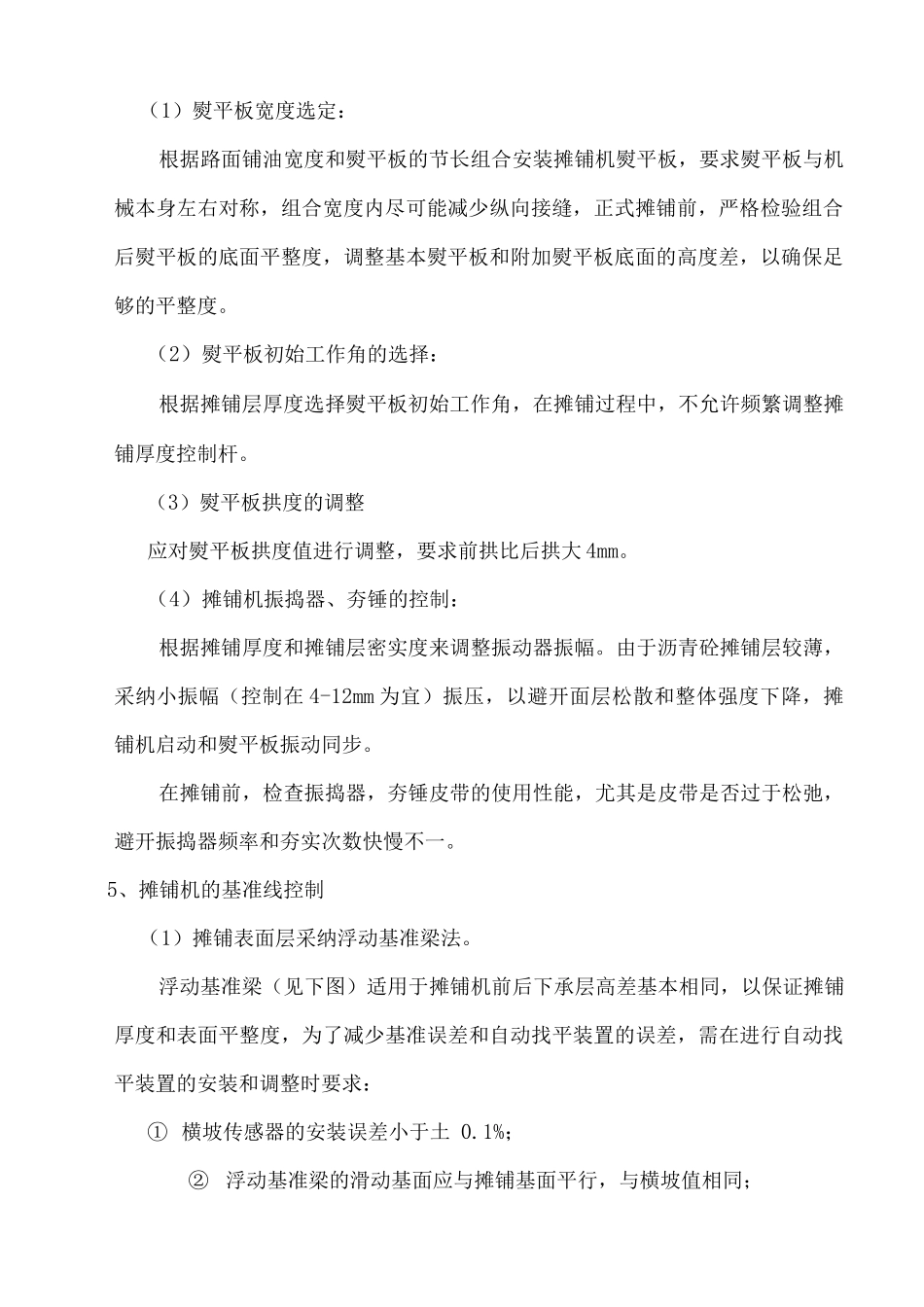

4、摊铺机结构参数的选择和调整:(1)熨平板宽度选定:根据路面铺油宽度和熨平板的节长组合安装摊铺机熨平板,要求熨平板与机械本身左右对称,组合宽度内尽可能减少纵向接缝,正式摊铺前,严格检验组合后熨平板的底面平整度,调整基本熨平板和附加熨平板底面的高度差,以确保足够的平整度
(2)熨平板初始工作角的选择:根据摊铺层厚度选择熨平板初始工作角,在摊铺过程中,不允许频繁调整摊铺厚度控制杆
(3)熨平板拱度的调整应对熨平板拱度值进行调整,要求前拱比后拱大 4mm
(4)摊铺机振捣器、夯锤的控制:根据摊铺厚度和摊铺层密实度来调整振动器振幅

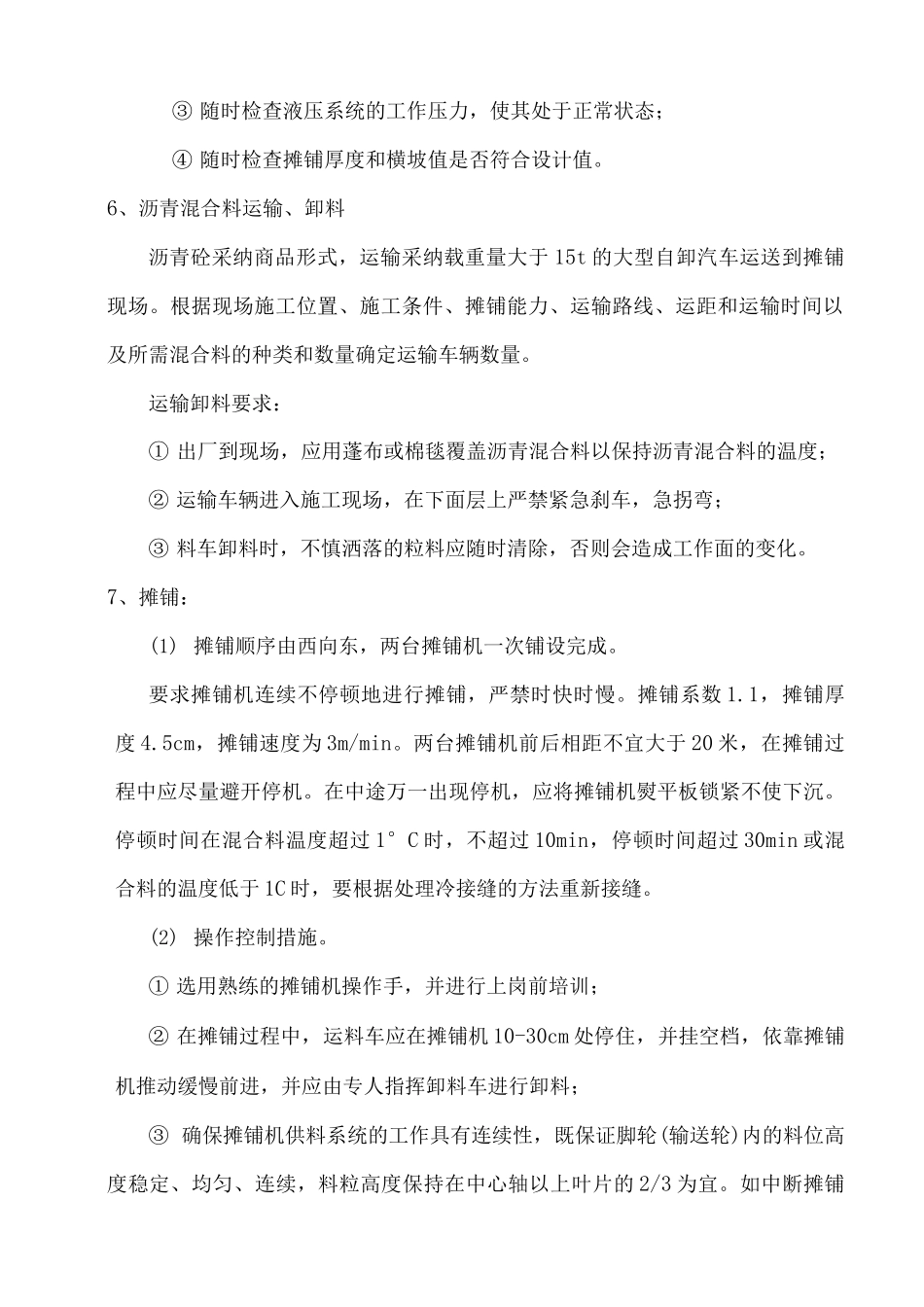

由于沥青砼摊铺层较薄,采纳小振幅(控制在 4-12mm 为宜)振压,以避开面层松散和整体强度下降,摊铺机启动
