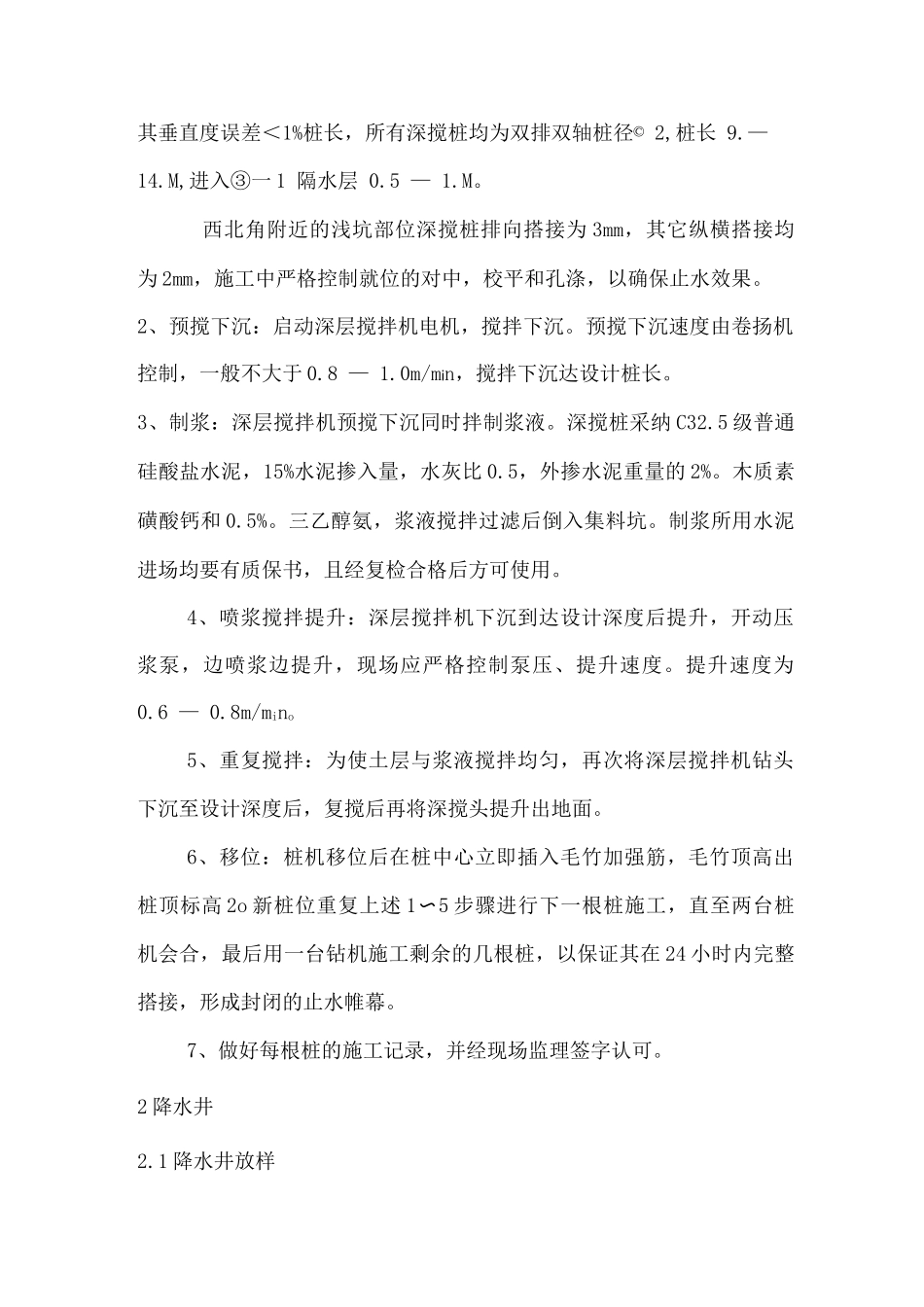

深搅桩施工技术与措施1 深搅桩1
1 测放桩位大样1、测量员根据业主提供的控制点和基坑支护平面图,进行深搅桩轴线放样,并做上记号,撒上灰线,将主要轴线标注到墙四周建筑物或围墙上,并加以保护
2、深搅桩大样放样完毕后,测量员先将放大样结果交项目技术负责检查
验收合格后,报请监理验收;并在放线定位表上签字认可,形成资料性文件,方可进行下道工序的施工,否则重新放样
开挖沟槽深搅桩施工时,涌土很多,致场地不平整,且影响桩机移位
水泥浆外溢影响场地洁净
故在深搅桩施工前先常开挖沟槽,以平衡深搅桩施工时的涌土,保证水泥浆不外溢,维护场地洁净,也可加快施工进度
3 深搅桩桩位放样1、沟槽开挖后,根据设计,用经纬仪进行轴线测放,用钢尺量距,确定桩位,桩位允许误差< 20cmo竹签做出标记
2、桩位放样完毕后,测量员先将放样结果交项目技术负责检查
验收合格后,报请监理验收,并在放样单上签字认可,形成资料性文件,方可进行下道工序的施工,否则重新放样
4 深搅桩施工1
深搅机就位对中:按所放桩位对中,保持机体水平、钻杆垂直,使其垂直度误差<1%桩长,所有深搅桩均为双排双轴桩径© 2,桩长 9
M,进入③一 1 隔水层 0
西北角附近的浅坑部位深搅桩排向搭接为 3mm,其它纵横搭接均为 2mm,施工中严格控制就位的对中,校平和孔涤,以确保止水效果
2、预搅下沉:启动深层搅拌机电机,搅拌下沉
预搅下沉速度由卷扬机控制,一般不大于 0
0m/min,搅拌下沉达设计桩长
3、制浆:深层搅拌机预搅下沉同时拌制浆液
深搅桩采纳 C32
5 级普通硅酸盐水泥,15%水泥掺入量,水灰比 0
5,外掺水泥重量的 2%
木质素磺酸钙和 0
三乙醇氨,浆液搅拌过滤后倒入集料坑
制浆所用水泥进场均要有质保书,且经复检合格后方可使用
4、喷浆搅拌提升:深层搅拌机下沉到达
