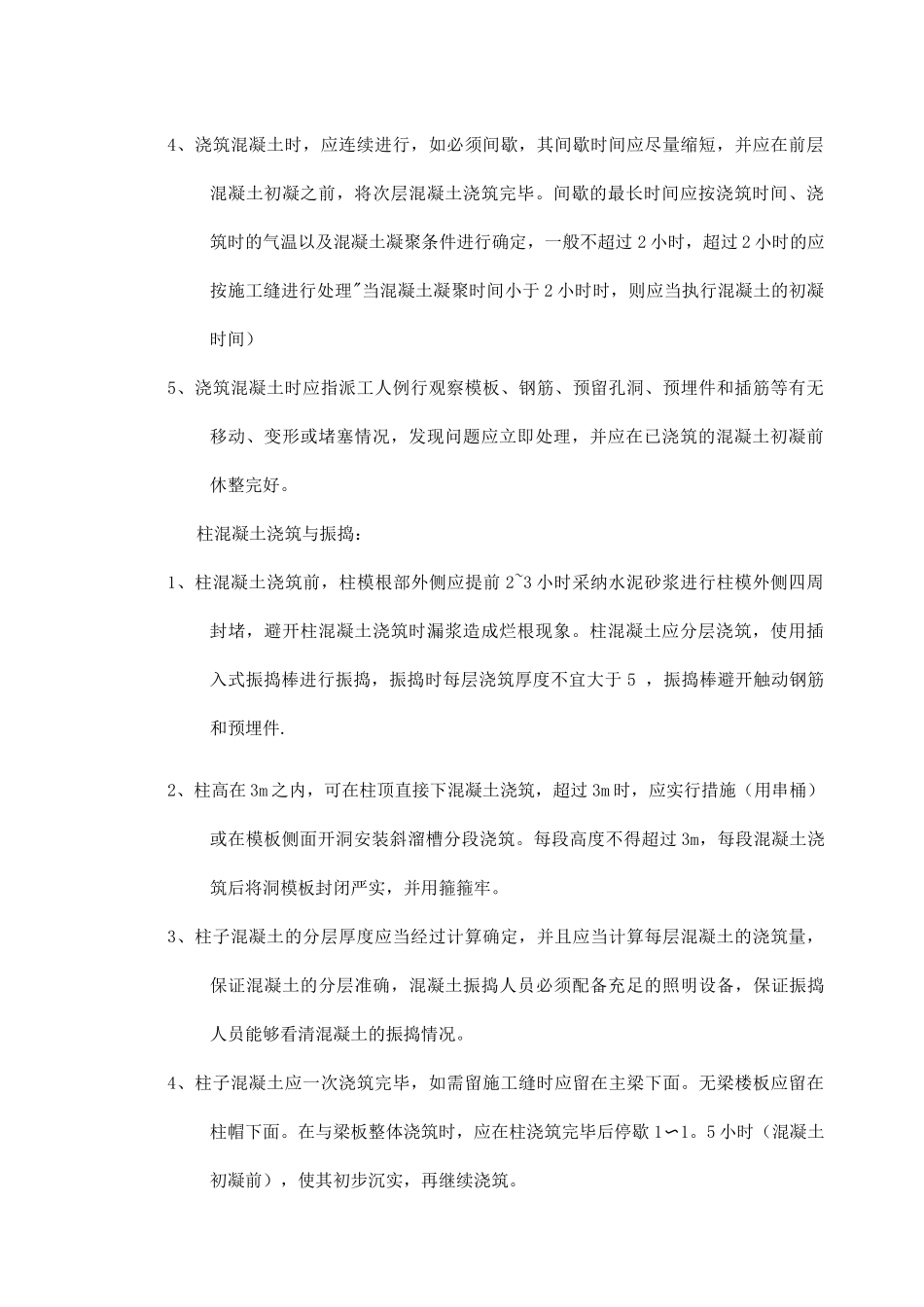

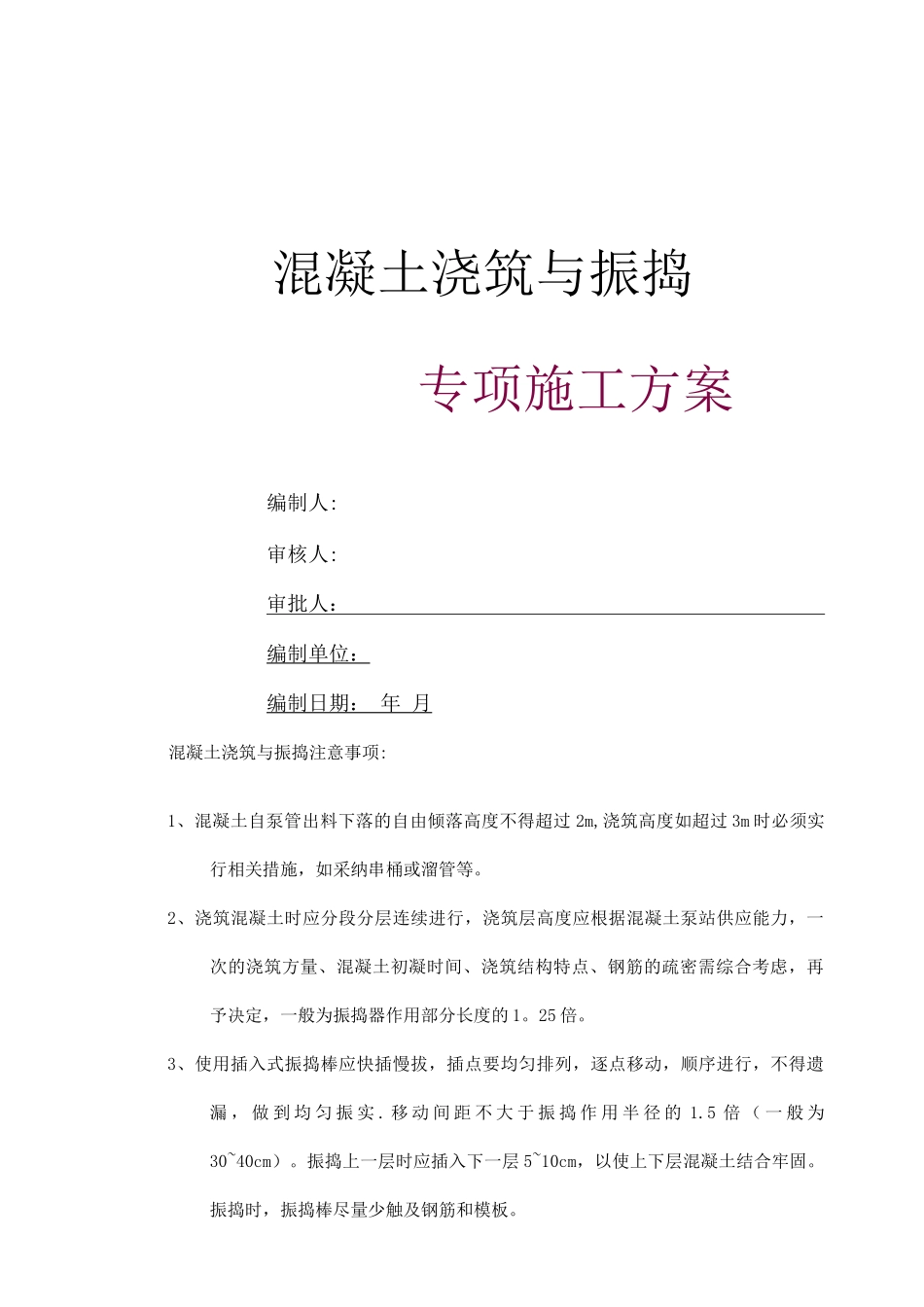

混凝土浇筑与振捣专项施工方案编制人:审核人:审批人:编制单位:编制日期: 年 月混凝土浇筑与振捣注意事项:1、混凝土自泵管出料下落的自由倾落高度不得超过 2m,浇筑高度如超过 3m 时必须实行相关措施,如采纳串桶或溜管等
2、浇筑混凝土时应分段分层连续进行,浇筑层高度应根据混凝土泵站供应能力,一次的浇筑方量、混凝土初凝时间、浇筑结构特点、钢筋的疏密需综合考虑,再予决定,一般为振捣器作用部分长度的 1
3、使用插入式振捣棒应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏 , 做 到 均 匀 振 实
移 动 间 距 不 大 于 振 捣 作 用 半 径 的 1
5 倍 ( 一 般 为30~40cm)
振捣上一层时应插入下一层 5~10cm,以使上下层混凝土结合牢固
振捣时,振捣棒尽量少触及钢筋和模板
4、浇筑混凝土时,应连续进行,如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕
间歇的最长时间应按浇筑时间、浇筑时的气温以及混凝土凝聚条件进行确定,一般不超过 2 小时,超过 2 小时的应按施工缝进行处理"当混凝土凝聚时间小于 2 小时时,则应当执行混凝土的初凝时间)5、浇筑混凝土时应指派工人例行观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土初凝前休整完好
柱混凝土浇筑与振捣:1、柱混凝土浇筑前,柱模根部外侧应提前 2~3 小时采纳水泥砂浆进行柱模外侧四周封堵,避开柱混凝土浇筑时漏浆造成烂根现象
柱混凝土应分层浇筑,使用插入式振捣棒进行振捣,振捣时每层浇筑厚度不宜大于 5 ,振捣棒避开触动钢筋和预埋件
2、柱高在 3m 之内,可在柱顶直接下混凝土浇筑,超过 3m 时,应实行措施(用串桶)或在模板侧面开洞安装斜溜槽分段浇筑
每段高度不得超过 3m,每段混凝土浇筑后将洞模板封
