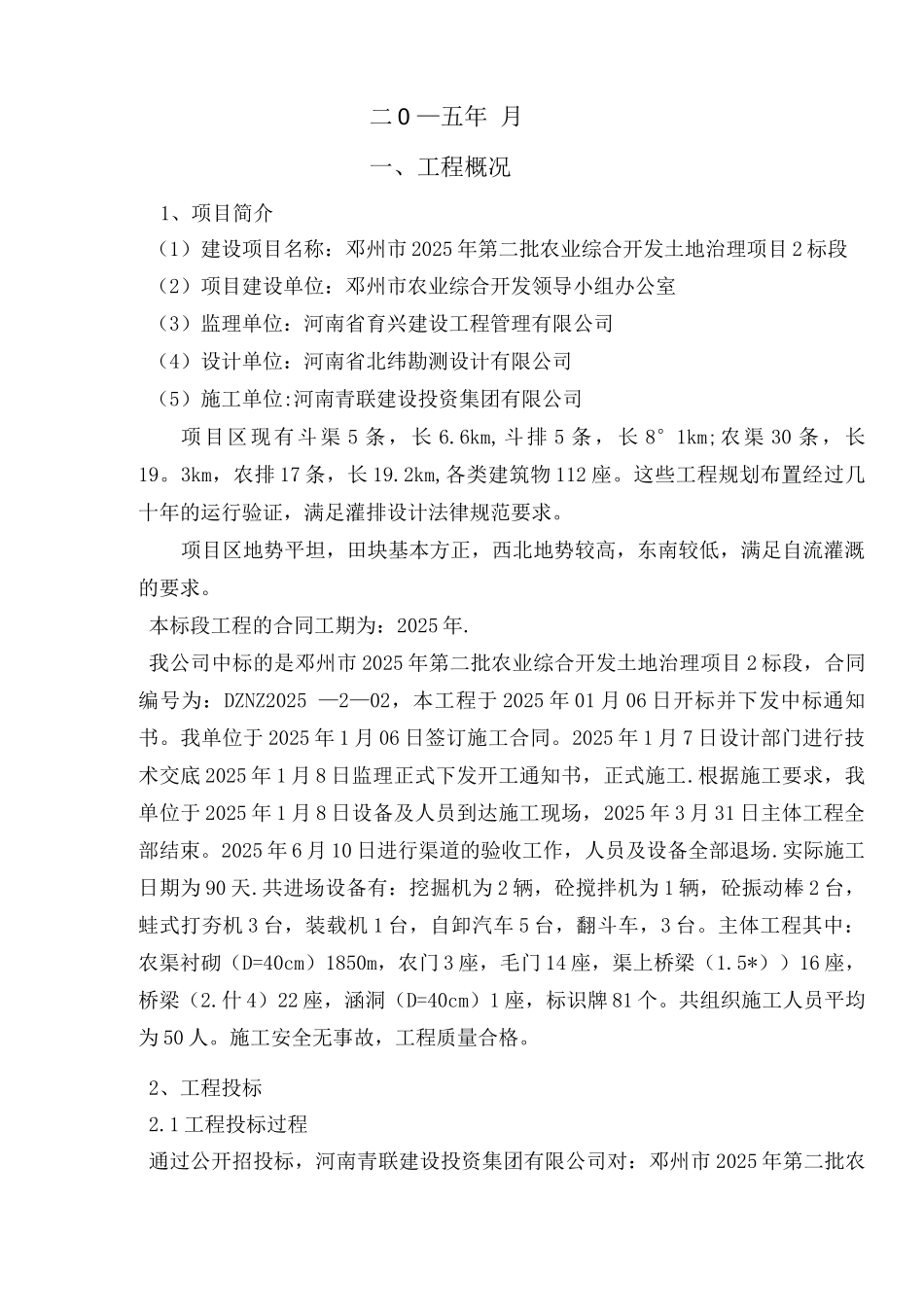

工程施工管理工作报告审查:校核:编写:河南青联建设投资集团有限公司二 0 —五年 月一、工程概况1、项目简介(1)建设项目名称:邓州市 2025 年第二批农业综合开发土地治理项目 2 标段(2)项目建设单位:邓州市农业综合开发领导小组办公室(3)监理单位:河南省育兴建设工程管理有限公司(4)设计单位:河南省北纬勘测设计有限公司(5)施工单位:河南青联建设投资集团有限公司项目区现有斗渠 5 条,长 6
6km,斗排 5 条,长 8°1km;农渠 30 条,长19
3km,农排 17 条,长 19
2km,各类建筑物 112 座
这些工程规划布置经过几十年的运行验证,满足灌排设计法律规范要求
项目区地势平坦,田块基本方正,西北地势较高,东南较低,满足自流灌溉的要求
本标段工程的合同工期为:2025 年
我公司中标的是邓州市 2025 年第二批农业综合开发土地治理项目 2 标段,合同编号为:DZNZ2025 —2—02,本工程于 2025 年 01 月 06 日开标并下发中标通知书
我单位于 2025 年 1 月 06 日签订施工合同
2025 年 1 月 7 日设计部门进行技术交底 2025 年 1 月 8 日监理正式下发开工通知书,正式施工
根据施工要求,我单位于 2025 年 1 月 8 日设备及人员到达施工现场,2025 年 3 月 31 日主体工程全部结束
2025 年 6 月 10 日进行渠道的验收工作,人员及设备全部退场
实际施工日期为 90 天
共进场设备有:挖掘机为 2 辆,砼搅拌机为 1 辆,砼振动棒 2 台,蛙式打夯机 3 台,装载机 1 台,自卸汽车 5 台,翻斗车,3 台
主体工程其中:农渠衬砌(D=40cm)1850m,农门 3 座,毛门 14 座,渠上桥梁(1
5*))16 座,桥梁(2
什 4)22 座,涵洞(D=40cm)1 座,标识牌 81 个
