1)渠道施工顺序施工准备-渠道放线、开挖(或填筑)-现浇 U 型渠砼及节制(分水)闸、跌水施工-过渠桥、排水管涵施工(假如有)-堤顶整修
2)箱涵施工顺序:放线-底部及侧壁钢筋-底部及侧壁模板-底部及侧壁砼浇筑-底部及侧壁砼待凝、拆模、养护-施工缝凿毛-顶部模板-顶板钢筋-顶部砼浇筑-顶部砼待凝、拆模、养护-试水-粉刷3)渡槽施工顺序施工准备-放线、开挖基础-砌筑基础块石-侧槽台砌筑-中墩钢筋—中墩模板—砼浇筑砼施工—台帽模板―台帽钢筋—砼浇筑砼—砼待凝、拆模、养护-槽身吊装-伸缩缝止水施工
4)配套工程施工程序施工准备—按图施工—交工验收
施工方法测量定位在总体工程开工前,用经纬仪按设计及业主要求进行平面定位测量
施工现场所引入的水准点,将保证达到国家四级水准点精度
依据施工总平面图提供的坐标、标高,在施工现场设置施工总控制桩,在规划路渠边设骑马桩控制平面位置
测量施工人员在进行施工测量时,须与工程人员错开时间
在正常的施工过程中,测量人员及施工测量设备,须离开施工现场
待施工现场人员不进行工程施工时,方可进行测量放线工作,避开出现交叉作业
测量人员施工放线完毕,应及时组织验收

施工验线时,交接人员进行复测和读数,并有现场质量、技术负责人员、施工工长参加,及时填写记录
♦渠道工程♦施工难点♦填方渠道◊测量放样:在完成现场交桩后,及时进行复测及线路导线、水准的贯穿测量;与相邻合同段闭合
然后用全站仪或经纬仪施放线路中线桩和路基边桩和征地界桩,其精度应符合法律规范规定
为方便路基施工,每 1020m 设置标杆,挂线施工
◊基底处理:清除填方用地范围内的垃圾、有机物残渣及原地面以下至少 20cm 内的草皮、树根和表士,清除的腐殖士不得丢弃,均应整齐码放在两侧坡角外,待渠堤成型后,反回到渠堤边坡上

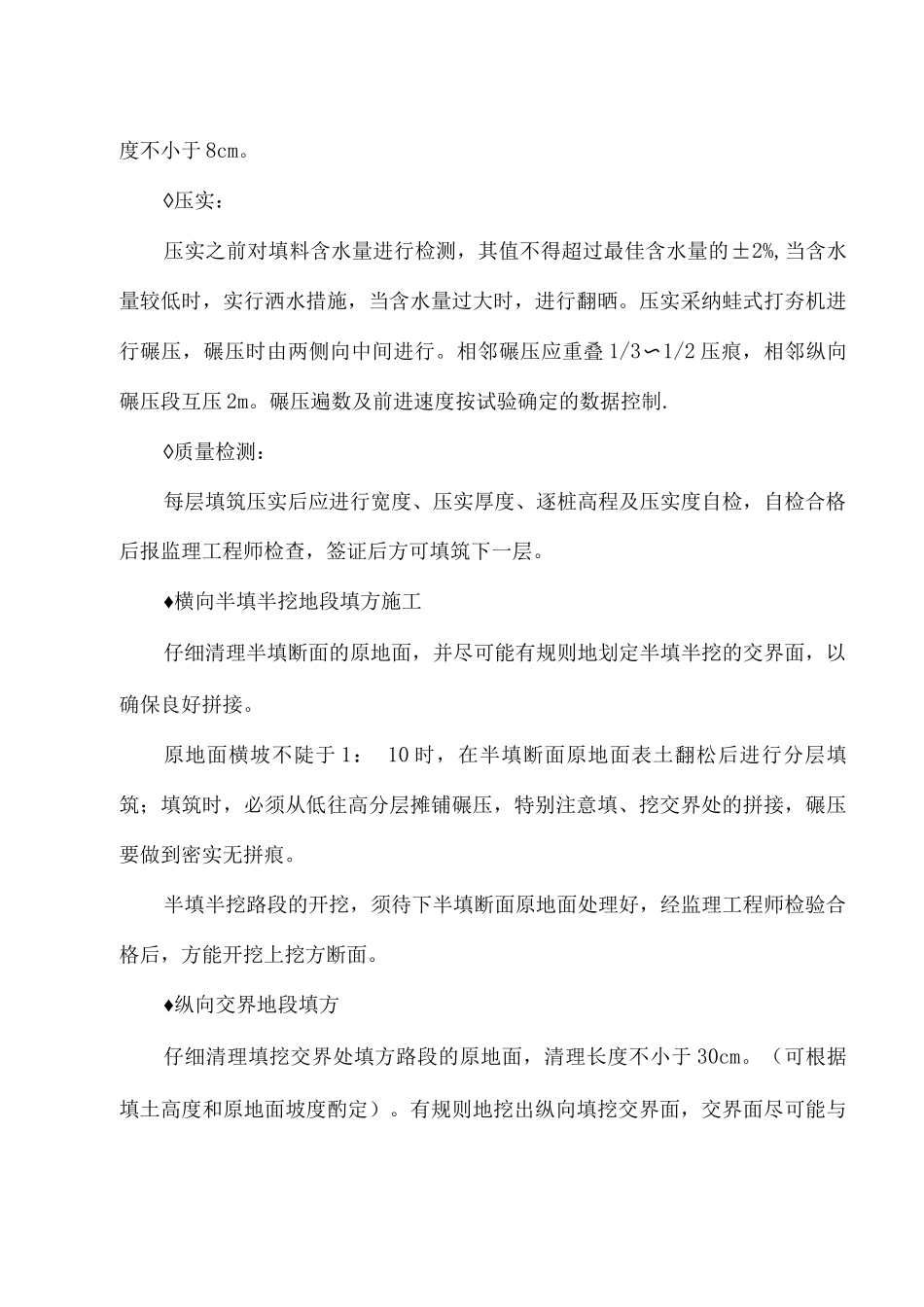

半挖半填段应将挖方边坡挖成不小于 1m 的台阶,台阶底设 2%的向内的横坡,再进行
