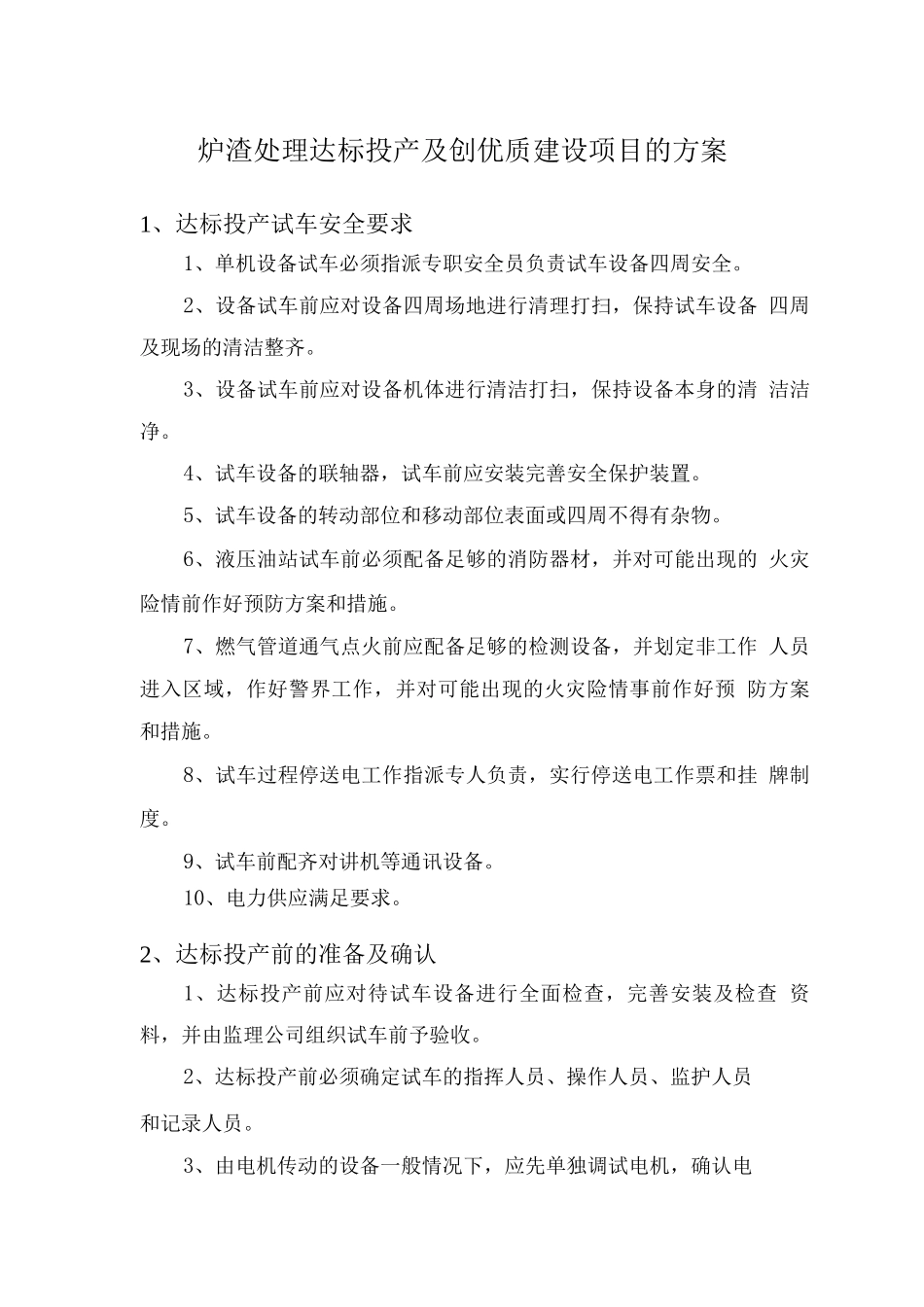

炉渣处理达标投产及创优质建设项目的方案1、达标投产试车安全要求1、单机设备试车必须指派专职安全员负责试车设备四周安全
2、设备试车前应对设备四周场地进行清理打扫,保持试车设备 四周及现场的清洁整齐
3、设备试车前应对设备机体进行清洁打扫,保持设备本身的清 洁洁净
4、试车设备的联轴器,试车前应安装完善安全保护装置
5、试车设备的转动部位和移动部位表面或四周不得有杂物
6、液压油站试车前必须配备足够的消防器材,并对可能出现的 火灾险情前作好预防方案和措施
7、燃气管道通气点火前应配备足够的检测设备,并划定非工作 人员进入区域,作好警界工作,并对可能出现的火灾险情事前作好预 防方案和措施
8、试车过程停送电工作指派专人负责,实行停送电工作票和挂 牌制度
9、试车前配齐对讲机等通讯设备
10、电力供应满足要求
2、达标投产前的准备及确认1、达标投产前应对待试车设备进行全面检查,完善安装及检查 资料,并由监理公司组织试车前予验收
2、达标投产前必须确定试车的指挥人员、操作人员、监护人员和记录人员

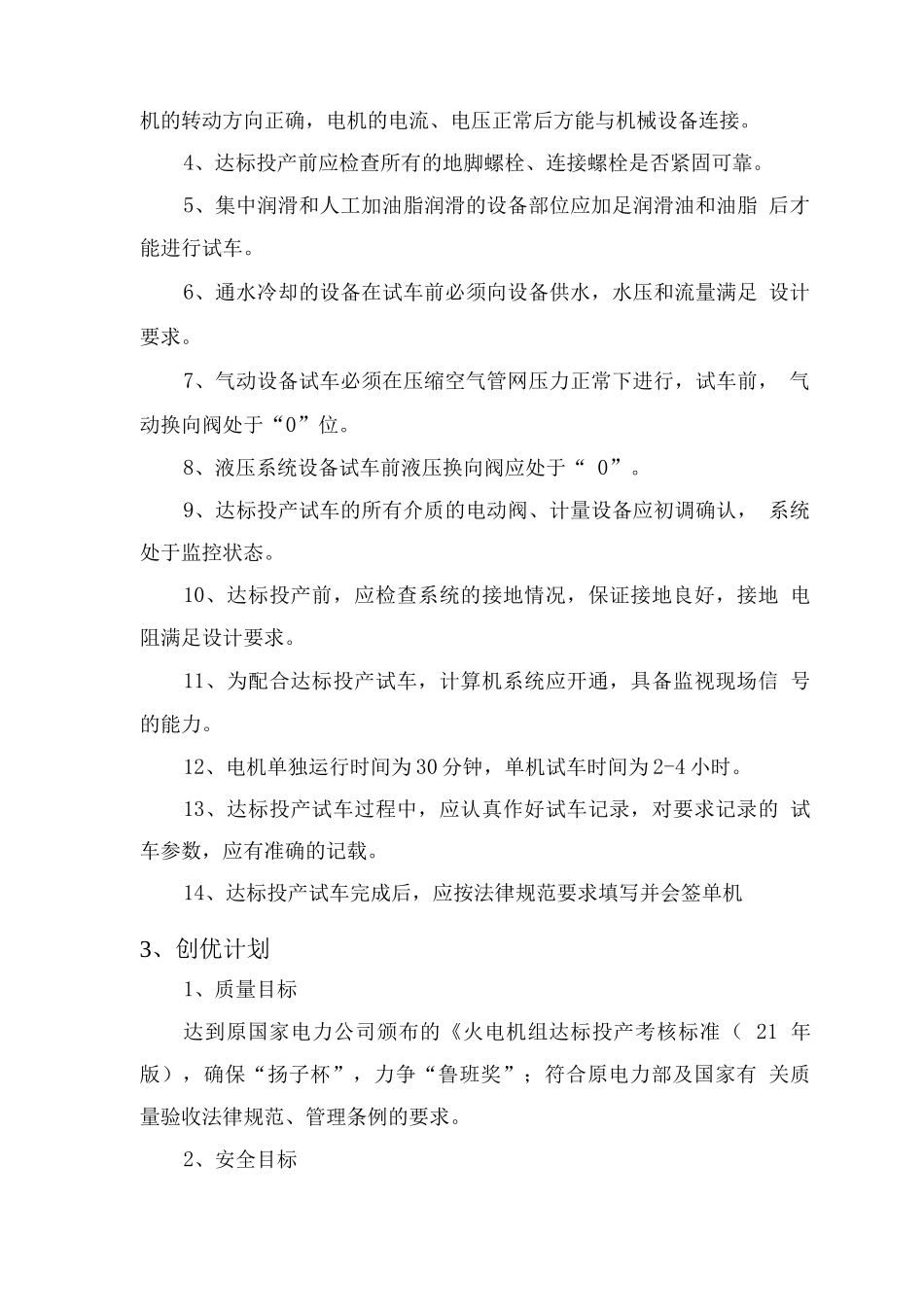

3、由电机传动的设备一般情况下,应先单独调试电机,确认电机的转动方向正确,电机的电流、电压正常后方能与机械设备连接
4、达标投产前应检查所有的地脚螺栓、连接螺栓是否紧固可靠
5、集中润滑和人工加油脂润滑的设备部位应加足润滑油和油脂 后才能进行试车
6、通水冷却的设备在试车前必须向设备供水,水压和流量满足 设计要求
7、气动设备试车必须在压缩空气管网压力正常下进行,试车前, 气动换向阀处于“0”位
8、液压系统设备试车前液压换向阀应处于“ 0”
9、达标投产试车的所有介质的电动阀、计量设备应初调确认, 系统处于监控状态
10、达标投产前,应检查系统的接地情况,保证接地良好,接地 电阻满足设计要求
11、为配合达标投产试车,计算机系统应开通,具备监视现场信 号的能力
12、电机单独运行时间为
