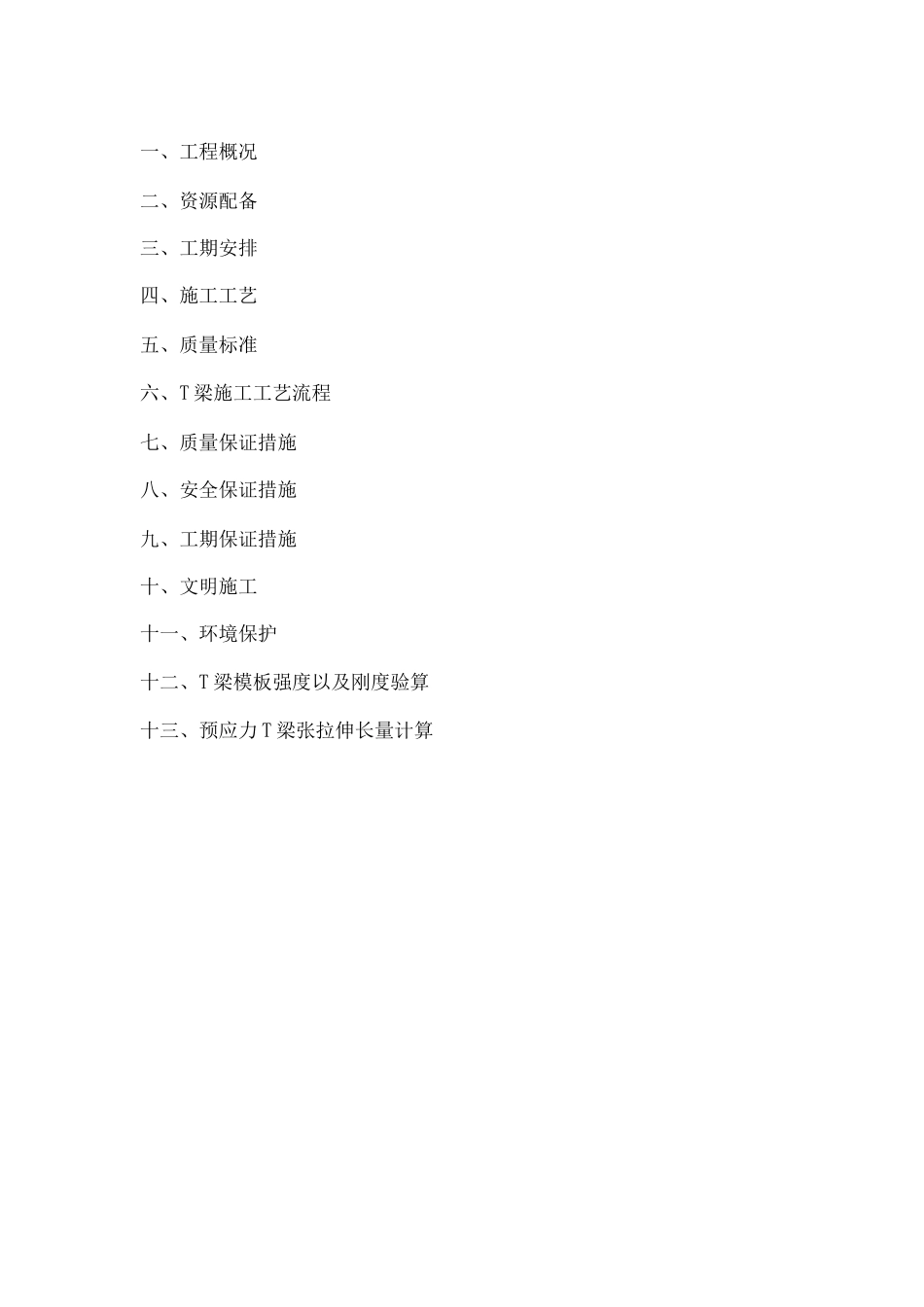

一、工程概况二、资源配备三、工期安排四、施工工艺五、质量标准六、T 梁施工工艺流程七、质量保证措施八、安全保证措施九、工期保证措施十、文明施工十一、环境保护十二、T 梁模板强度以及刚度验算十三、预应力 T 梁张拉伸长量计算K9+470 永安河大桥 T 梁预制施工方案、 工程概况1.简述预制场位于:制梁场位于 K9+7-K9+940 段路基内,占地面积 60m 。需预制 40 米 T 梁56 片,其中 14 片边梁、42 片中梁。2. 场地布置预制场布置 40 米丁梁台座 14 个,40 米 T 梁模板 2 套。3. 主要工程数量K9+470 永安河大桥丁梁预制主要工程量表一材料名称规格单位永安河大桥 40 米 T 梁预制现浇砼C50m2595o 62771.36钢筋①10 以上 HRB4Kg503701.9①10 以内 HPB3Kg129779o 6钢绞线Qs15o 2Kg138356资源配备:1、项目部组织人员表职务姓名职称项目经理王振东工程师项目副经理汪勇工程师项目总工徐云华工程师桥梁工程师张俊峰工程师测量工程师阮宏志工程师施工员方绪和工程师道路工程师单传炎工程师安全负责人许坤技术员财务负责人李丽会计员材料负责人高班材料员试验负责人李彩琴工程师2、本项目主要施工班组人员如配置序号岗位名称人数姓名备注1班组长1方绪和2技术员2顾纪德胡少发3钢筋班班长1李德好4木工班班长1王见权5砼班班长1居仁华6电焊班班长1柳友保主要劳动力计划工种人 数备注项目经理1现场总调度生产经理1现场调度质检人员2质量控制现场技术人员5技术、质量、安全控制测量3施工放样木工5模板负责钢筋8钢筋负责加工组2加工构件起重工2起重混凝土工10砼振捣试验员2砼拌制质量控制电工2施工用电辅助工25配合各班组作业二、材料:(1)、钢筋① 、T 梁施工前现场技术员根据经营部制定的月计划以及现场生产能力做好原材料的采购计划,材料部根据技术员计划做好物资采购以及储备工作.② 、T 梁主钢筋为 III 级 28 螺纹钢,111 级 25 螺纹钢,111 级 16 螺纹钢,111 级12 螺纹钢,箍筋为 II 级 12 螺纹钢,纵向水平筋为 I 级 10、8 圆钢,在施工前必须对其力学性能原材、焊接接头)进行检测并报监理工程师以及中心试验室批准。③ 、检测频率:钢筋按产地、品种、强度等级、牌号分批检验,每批不大于 60t检验一次;焊接接头按每批不大于 3 个抽样一组 3 个试件。④ 、监理工程师以及中心试验室批准合格后方允许钢筋半成品、成品的加工。(2)、钢绞线、锚具、锚垫板等① 、钢束采纳标准 GB...
