结构后浇带设计与施工在钢筋混凝土结构中设置后浇带是目前常采纳的一种方法
本文对后浇带设计和施工中应明确和注意的问题作一浅析,以更好地控制工程裂缝
一、后浇带在设计中应明确的问题1、后浇带缝宽,理论上后浇带宽度只须 1 厘米已足够保证温度收缩变形,但考虑施工方便,并避开应力集中,具体宽度应根据后浇带设置位置及砼厚度决定
2、后浇带接缝形式有平直缝、阶形缝、企口缝等,接缝形式应加以明确
3、后浇带内钢筋有断开搭接、贯穿不断、增加附加筋 3 种
4、后浇带后浇混凝土,有普通混凝土提高一个等级和采纳同等级或提高一级掺加微膨胀剂等方法
5、后浇带后浇混凝土的浇灌时间有的有关规定不少于 2 周,有的要求不少于 6 周,以至更长时间
二、后浇带按其作用可分为 3 种1、为解决高层建筑主楼与裙房的沉降差而设置的后浇施工带称为沉降后浇带
2、为了防止混凝土凝聚收缩开裂而设置的后浇施工带称为收缩后浇带
3、为了防止混凝土因温度变化拉裂而设置的后浇施工带称为温度后浇带
三、根据实际情况确定后浇带类型设计采纳何种类型的后浇带必须根据工程类型、工程部位、现场施工情况和结构受力情况而具体确定
1、后浇带的缝宽与墙、板厚度有关
对底板厚度超过 100 厘米以上的,可根据后浇带处的接槎形式、钢筋搭接、施工难易程度等灵活掌握,当施工较困难时,后浇带缝宽可适当增加
2、后浇带接缝处的断面形式,当墙、板厚度小于 30 厘米时,可做成平直缝;当厚度大于 30 厘米小于 60 厘米时,可做成阶梯形或上下对称坡口形;当墙板厚度大于 60 厘米时可做成企口缝
3、后浇带的钢筋断开或贯穿,在于后浇带缝的类型

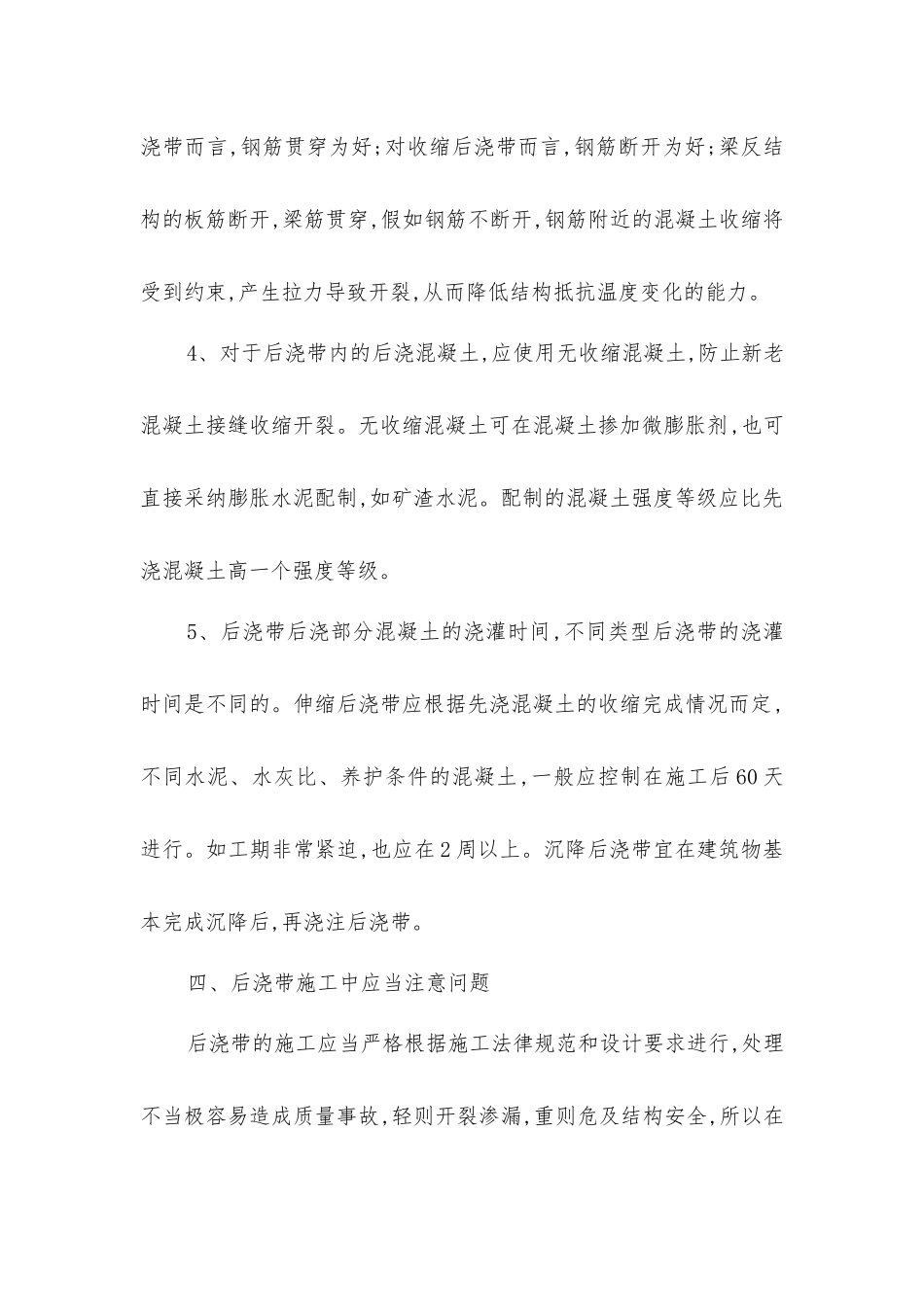

对沉降后浇带而言,钢筋贯穿为好;对收缩后浇带而言,钢筋断开为好;梁反结构的板筋断开,梁筋贯穿,假如钢筋不断开,钢筋附近的混凝土收缩将受到约束,产生拉力导致开裂,从而降低结构抵抗温度变化的能力
4、对于后浇带内的后浇混
