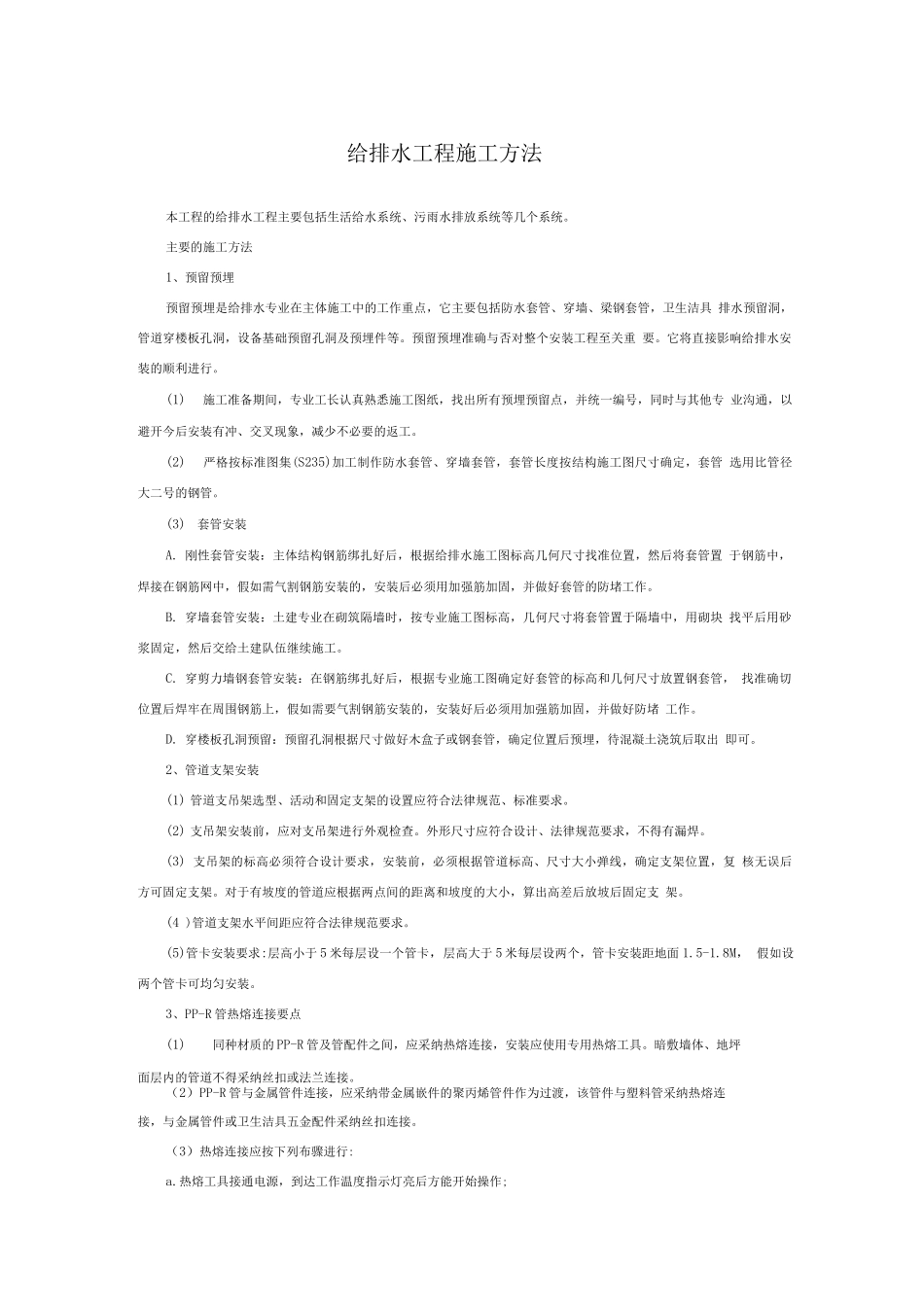

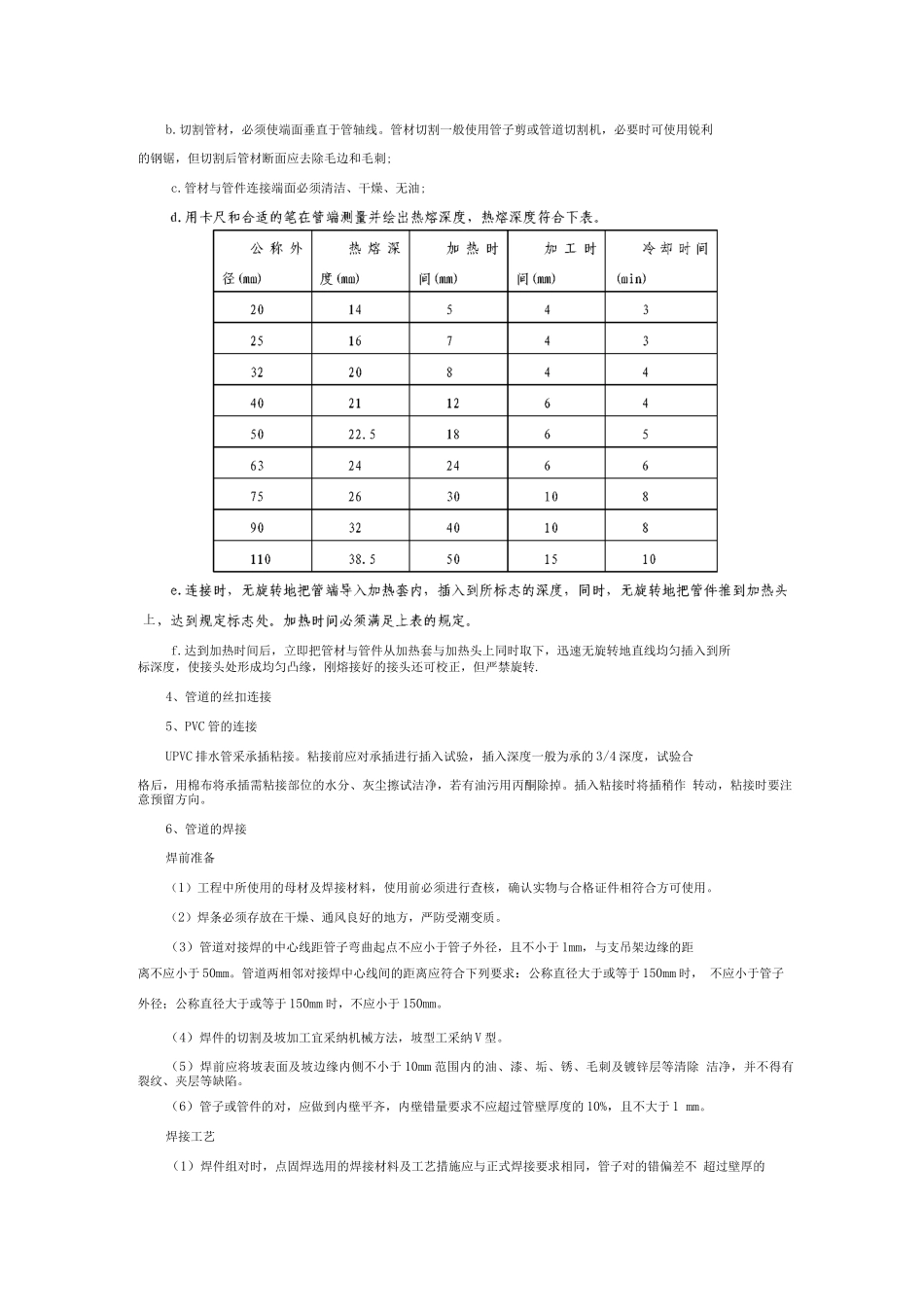

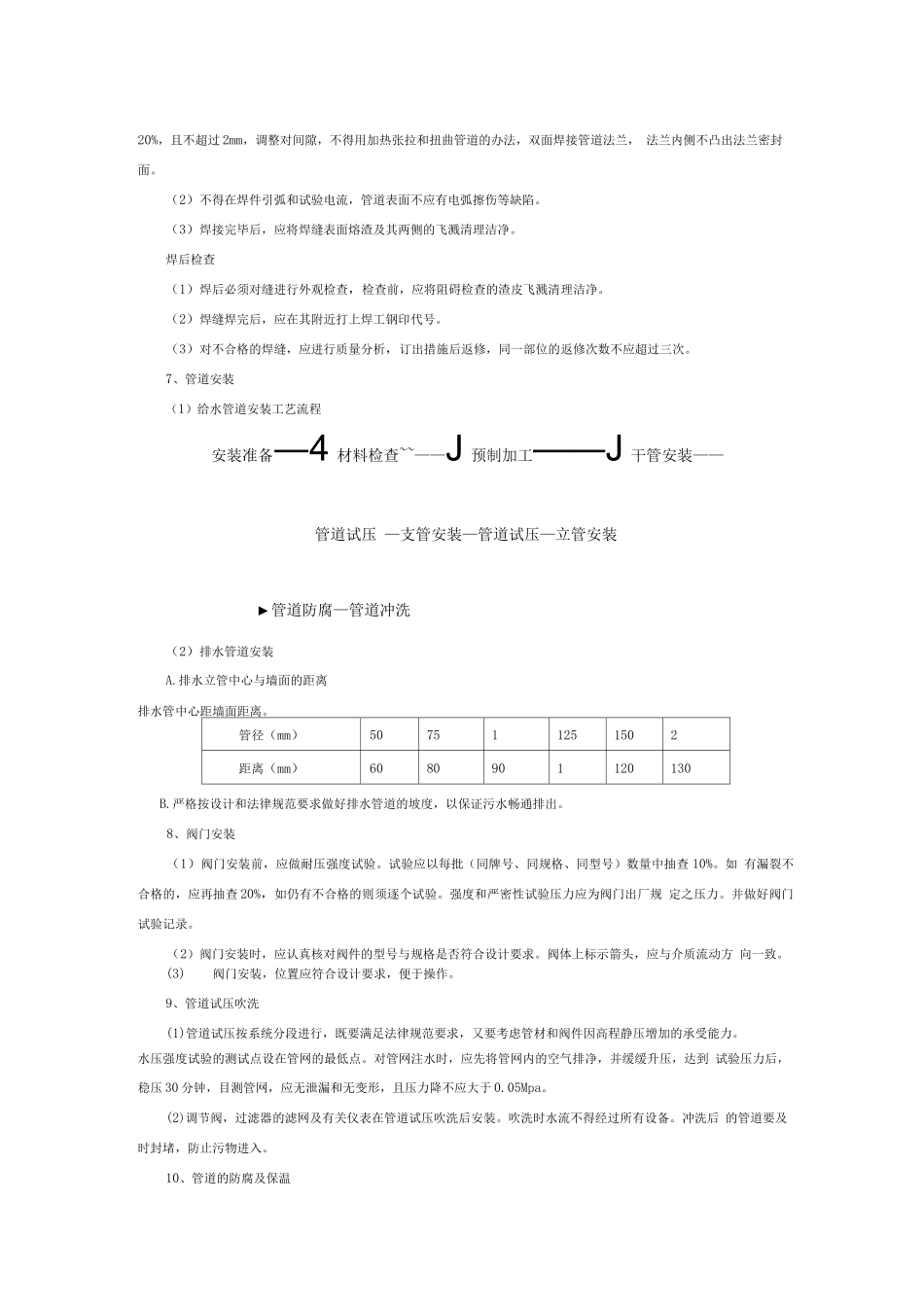

给排水工程施工方法本工程的给排水工程主要包括生活给水系统、污雨水排放系统等几个系统。主要的施工方法1、预留预埋预留预埋是给排水专业在主体施工中的工作重点,它主要包括防水套管、穿墙、梁钢套管,卫生洁具 排水预留洞,管道穿楼板孔洞,设备基础预留孔洞及预埋件等。预留预埋准确与否对整个安装工程至关重 要。它将直接影响给排水安装的顺利进行。(1)施工准备期间,专业工长认真熟悉施工图纸,找出所有预埋预留点,并统一编号,同时与其他专 业沟通,以避开今后安装有冲、交叉现象,减少不必要的返工。(2)严格按标准图集(S235)加工制作防水套管、穿墙套管,套管长度按结构施工图尺寸确定,套管 选用比管径大二号的钢管。(3)套管安装A. 刚性套管安装:主体结构钢筋绑扎好后,根据给排水施工图标高几何尺寸找准位置,然后将套管置 于钢筋中,焊接在钢筋网中,假如需气割钢筋安装的,安装后必须用加强筋加固,并做好套管的防堵工作。B. 穿墙套管安装:土建专业在砌筑隔墙时,按专业施工图标高,几何尺寸将套管置于隔墙中,用砌块 找平后用砂浆固定,然后交给土建队伍继续施工。C. 穿剪力墙钢套管安装:在钢筋绑扎好后,根据专业施工图确定好套管的标高和几何尺寸放置钢套管, 找准确切位置后焊牢在周围钢筋上,假如需要气割钢筋安装的,安装好后必须用加强筋加固,并做好防堵 工作。D. 穿楼板孔洞预留:预留孔洞根据尺寸做好木盒子或钢套管,确定位置后预埋,待混凝土浇筑后取出 即可。2、管道支架安装(1) 管道支吊架选型、活动和固定支架的设置应符合法律规范、标准要求。(2) 支吊架安装前,应对支吊架进行外观检查。外形尺寸应符合设计、法律规范要求,不得有漏焊。(3) 支吊架的标高必须符合设计要求,安装前,必须根据管道标高、尺寸大小弹线,确定支架位置,复 核无误后方可固定支架。对于有坡度的管道应根据两点间的距离和坡度的大小,算出高差后放坡后固定支 架。(4 )管道支架水平间距应符合法律规范要求。(5)管卡安装要求:层高小于 5 米每层设一个管卡,层高大于 5 米每层设两个,管卡安装距地面 1.5-1.8M, 假如设两个管卡可均匀安装。3、PP-R 管热熔连接要点(1)同种材质的 PP-R 管及管配件之间,应采纳热熔连接,安装应使用专用热熔工具。暗敷墙体、地坪面层内的管道不得采纳丝扣或法兰连接。(2)PP-R 管与金属管件连接,应采纳带金属嵌件的聚丙烯管件作为过渡,该管件与塑料管采纳热熔连接,与金属管...
