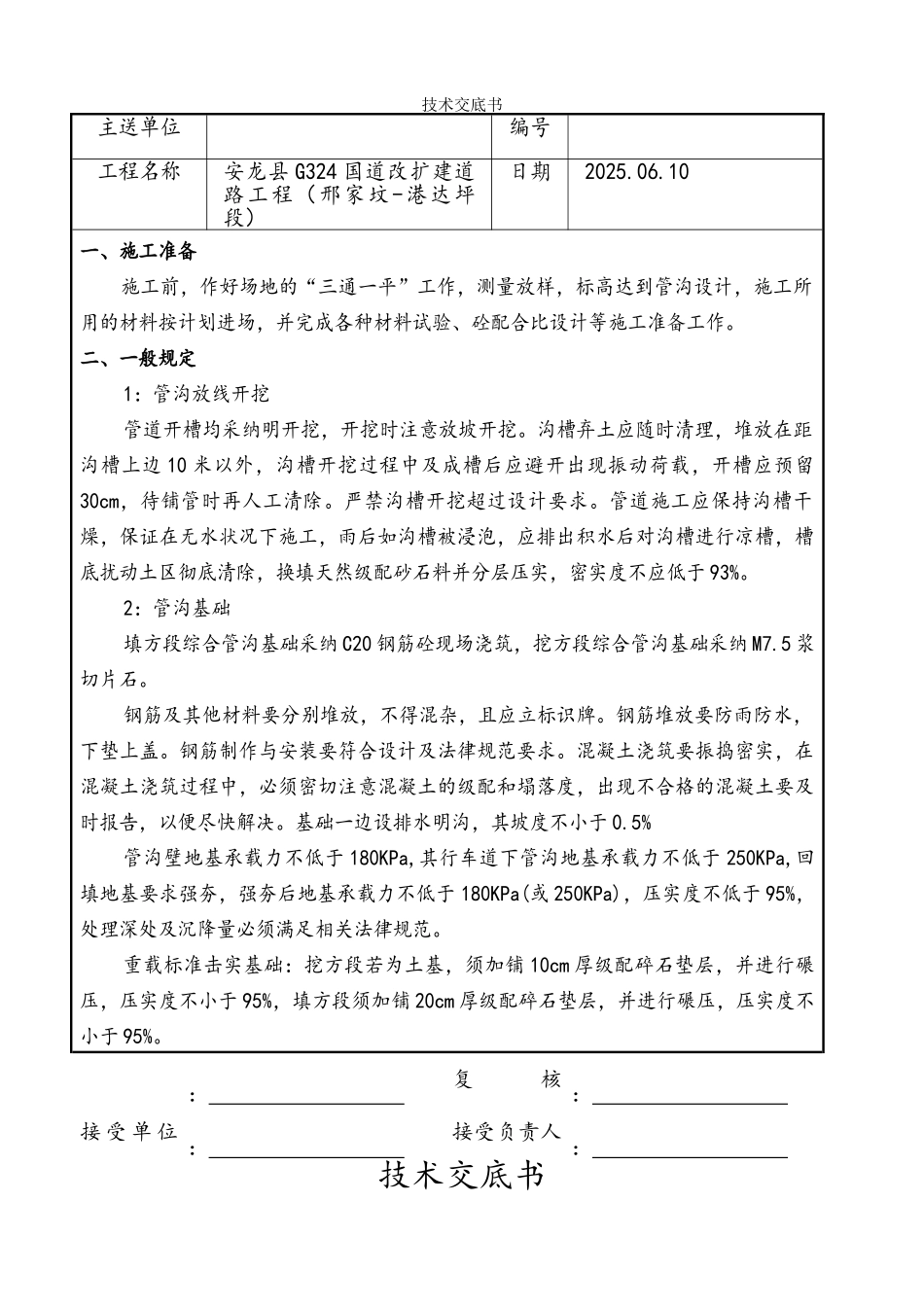

技术交底书主送单位编号工程名称安龙县 G324 国道改扩建道路工程(邢家坟-港达坪段)日期2025
10一、施工准备 施工前,作好场地的“三通一平”工作,测量放样,标高达到管沟设计,施工所用的材料按计划进场,并完成各种材料试验、砼配合比设计等施工准备工作
二、一般规定1:管沟放线开挖管道开槽均采纳明开挖,开挖时注意放坡开挖
沟槽弃土应随时清理,堆放在距沟槽上边 10 米以外,沟槽开挖过程中及成槽后应避开出现振动荷载,开槽应预留30cm,待铺管时再人工清除
严禁沟槽开挖超过设计要求
管道施工应保持沟槽干燥,保证在无水状况下施工,雨后如沟槽被浸泡,应排出积水后对沟槽进行凉槽,槽底扰动土区彻底清除,换填天然级配砂石料并分层压实,密实度不应低于 93%
2:管沟基础填方段综合管沟基础采纳 C20 钢筋砼现场浇筑,挖方段综合管沟基础采纳 M7
5 浆切片石
钢筋及其他材料要分别堆放,不得混杂,且应立标识牌
钢筋堆放要防雨防水,下垫上盖
钢筋制作与安装要符合设计及法律规范要求
混凝土浇筑要振捣密实,在混凝土浇筑过程中,必须密切注意混凝土的级配和塌落度,出现不合格的混凝土要及时报告,以便尽快解决
基础一边设排水明沟,其坡度不小于 0
5%管沟壁地基承载力不低于 180KPa,其行车道下管沟地基承载力不低于 250KPa,回填地基要求强夯,强夯后地基承载力不低于 180KPa(或 250KPa),压实度不低于 95%,处理深处及沉降量必须满足相关法律规范
重载标准击实基础:挖方段若为土基,须加铺 10cm 厚级配碎石垫层,并进行碾压,压实度不小于 95%,填方段须加铺 20cm 厚级配碎石垫层,并进行碾压,压实度不小于 95%

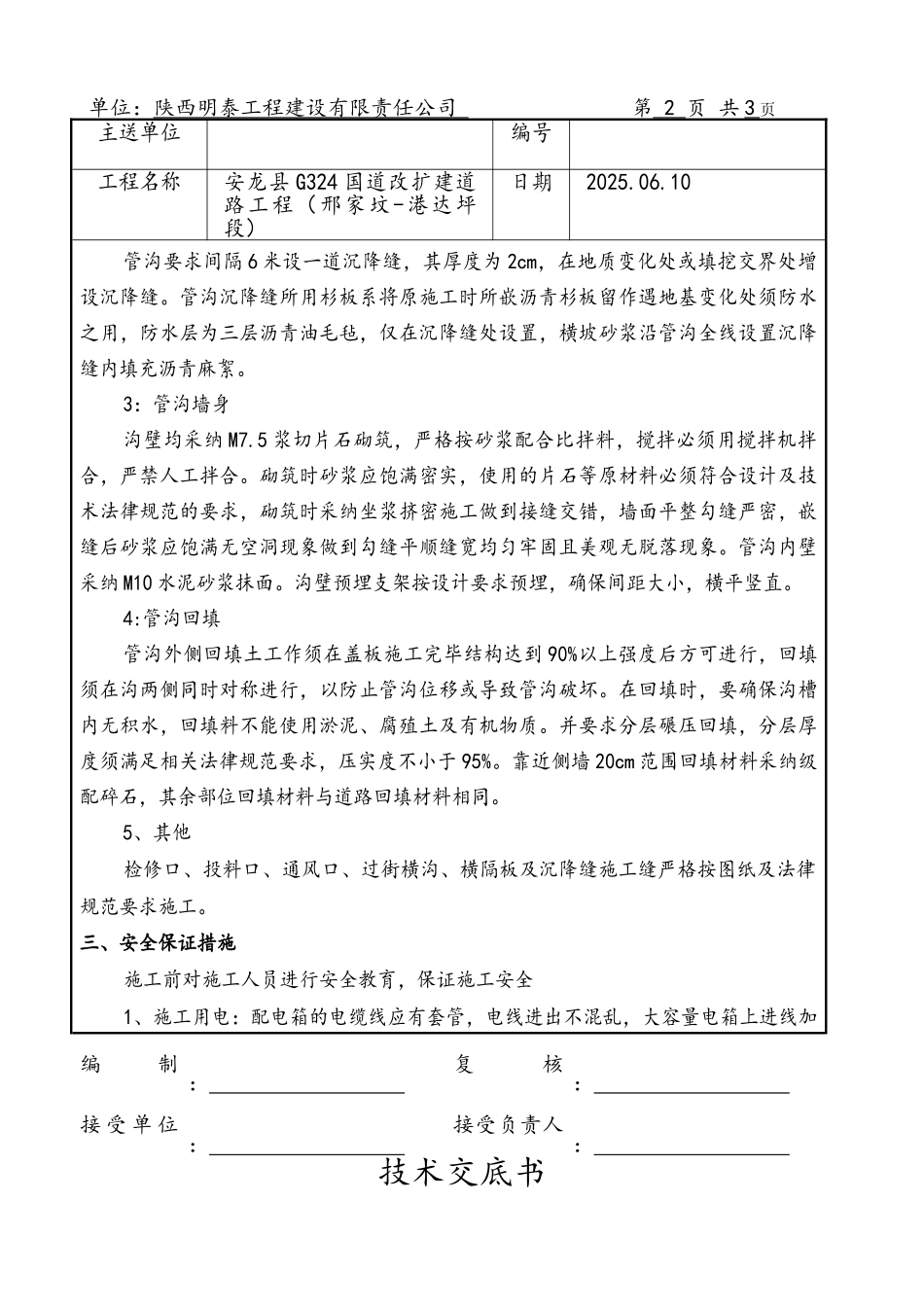

: 复核 : 接 受 单 位 : 接受负责人 : 技术交底书单位:陕西明泰工程建设有限责任公司 第 2 页 共 3 页主送单位编号工程名称安龙县 G324 国
