1 概述响水海上升压站舾装施工的主要工作包括:预埋件的安装、防火及保温绝缘材料的安装、岩棉板的安装、舱室门的安装、铺设甲板敷料和地板等
2 预埋件的安装6
1 相关图纸HQ70B-5D8-2-4-5 相关拦水扁铁布置图6
2 施工准备(1) 熟悉相关图纸,对需提前上船施工的预埋件安排好相应的施工队施工
(2) 准备好施工工具、将所需材料配到位
3 施工条件上部钢结构或上部钢结构分段已制作完毕
4 施工工艺(1) 对所施工的甲板区域进行表面除锈,除去表面浮锈、油污及其它杂物
(2) 拦水扁铁的焊接,首先根据图纸的要求在施工现场拉线定位,然后进行焊接,且要求双面连续焊,确保焊缝水密
检验标准(1) 拦水扁铁焊接后焊缝需水密,弯曲变形不得超过± 3mm/m
(2) 焊接在甲板上的设备底座平面需保持平整,焊接在舱壁上的支架平面需和舱壁保持垂直
(3) 拦水扁铁和设备底座的实际定位尺寸和图纸尺寸一致,误差不超过± 2mm
3 绝缘材料的施工6
相关图纸HQ70B-5D8-2-4-4 甲板防火绝缘及隔热布置图;HQ70B-5D8-2-4-5 舱壁舾装布置图;6

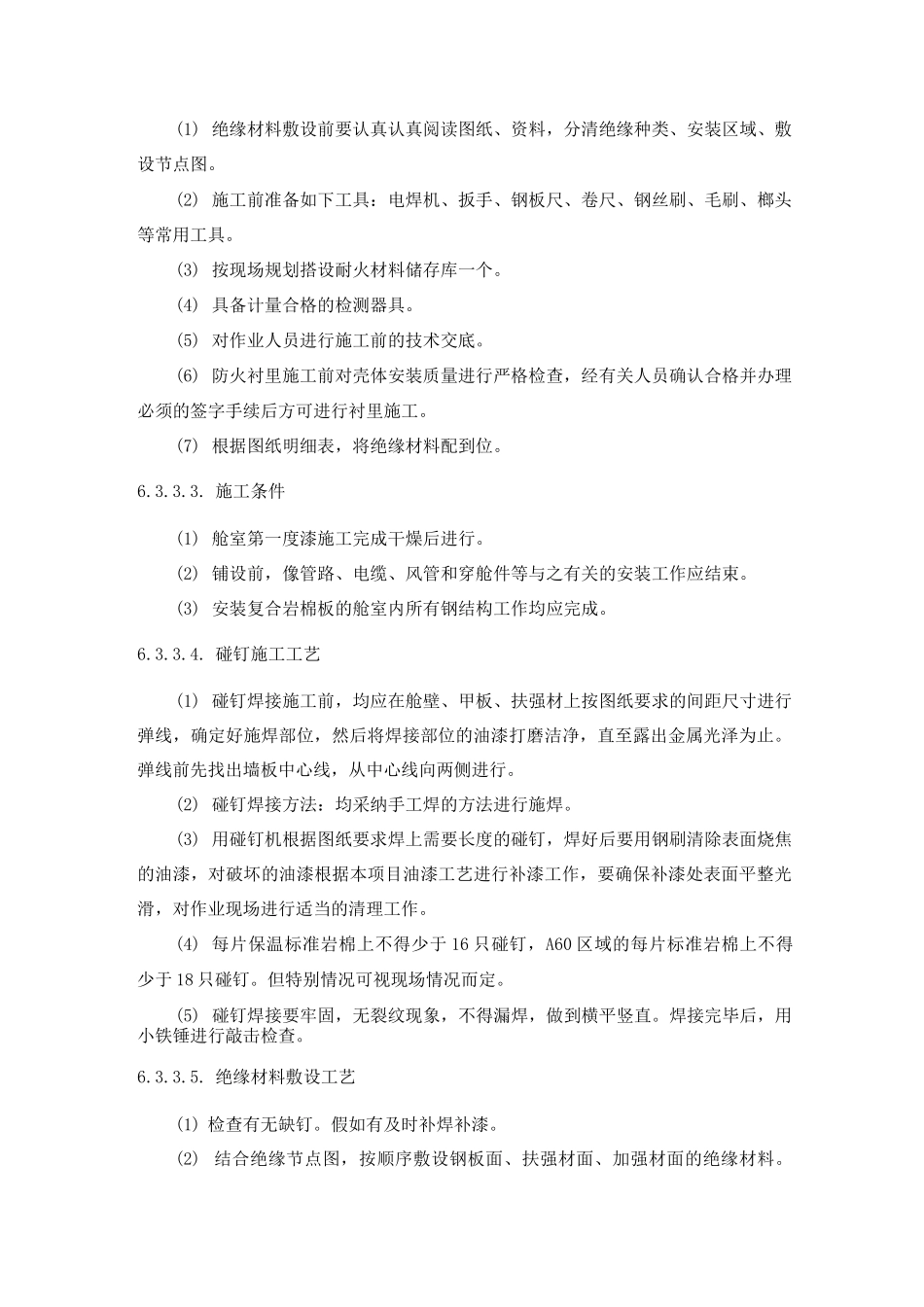

施工准备(1) 绝缘材料敷设前要认真认真阅读图纸、资料,分清绝缘种类、安装区域、敷设节点图
(2) 施工前准备如下工具:电焊机、扳手、钢板尺、卷尺、钢丝刷、毛刷、榔头等常用工具
(3) 按现场规划搭设耐火材料储存库一个
(4) 具备计量合格的检测器具
(5) 对作业人员进行施工前的技术交底
(6) 防火衬里施工前对壳体安装质量进行严格检查,经有关人员确认合格并办理必须的签字手续后方可进行衬里施工
(7) 根据图纸明细表,将绝缘材料配到位
施工条件(1) 舱室第一度漆施工完成干燥后进行
