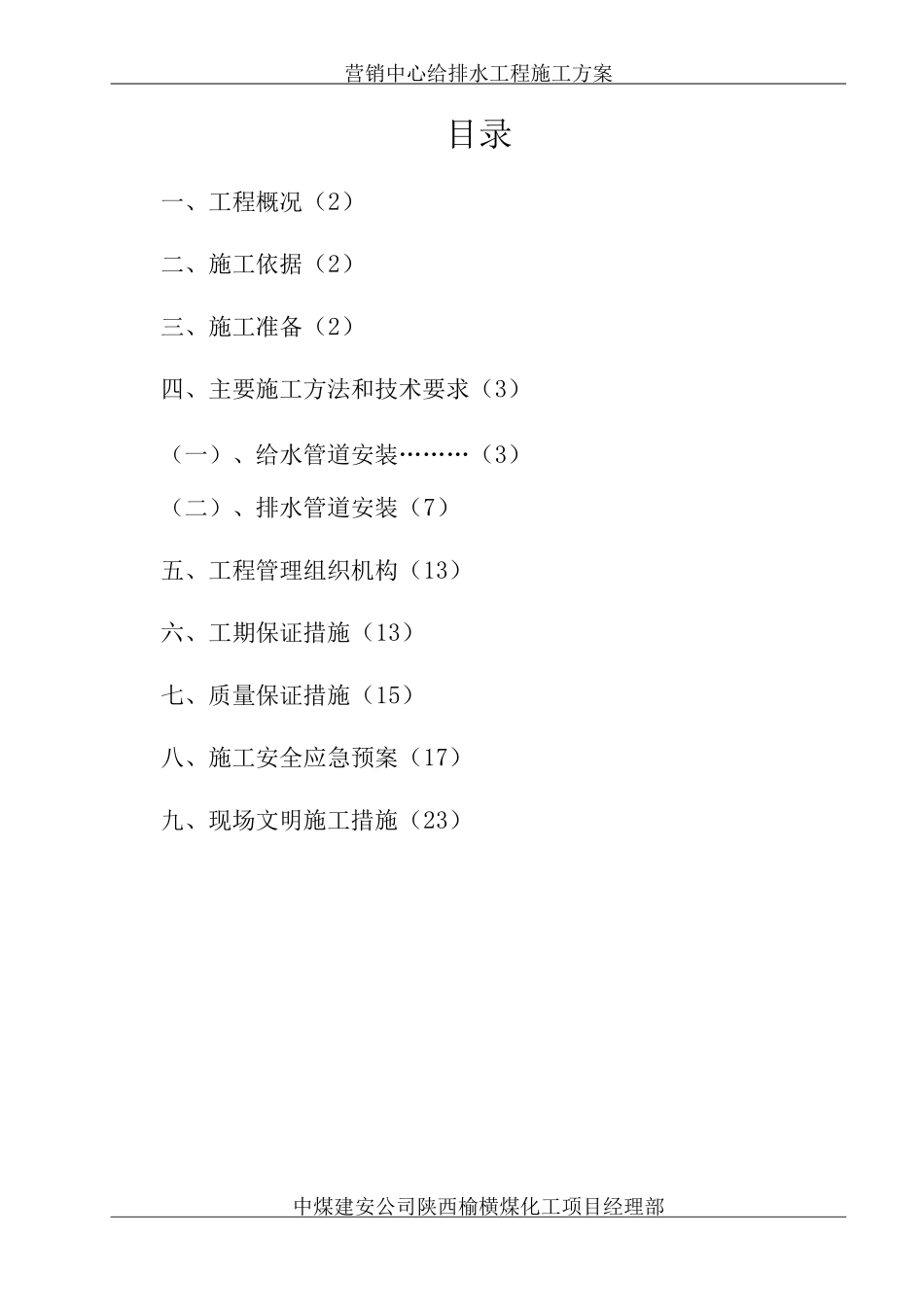

营销中心给排水工程施工方案目录一、工程概况(2)二、施工依据(2)三、施工准备(2)四、主要施工方法和技术要求(3)(一)、给水管道安装………(3)(二)、排水管道安装(7)五、工程管理组织机构(13)六、工期保证措施(13)七、质量保证措施(15)八、施工安全应急预案(17)九、现场文明施工措施(23)中煤建安公司陕西榆横煤化工项目经理部营销中心给排水工程施工方案一、工程概况本工程位于中煤陕西甲醇及综合利用项目厂前区,营销中心总建筑面积约3713
85 ,地上 3 层,建筑主体高度 15
6m,本建筑结构为钢筋混凝土框架结构,该建筑通过连廊与办公楼相连,为办公楼的附楼
二、施工依据1、根据中煤西安设计工程责任有限公司设计的蓝图《营销中心给排水》图纸进行施工,遇到安装与结构有冲突的地方,按一般原则服从土建结构,并及时做好技术联系单,同设计单位协商
2、必须满足现行法律规范《建筑给水排水及采暖施工质量验收法律规范》(GB50242-22 )里的要求,在质量控制和验收时按上述法律规范进行控制
三、施工准备(一)、给排水工程的预留预埋1、安装在墙璧内的套管其两端与装饰面相平
2、管道穿过墙壁和楼板,应设置金属或塑料套管
安装在楼板内的套管,其顶部应高出装饰地面 20mm,安装在卫生间及厨房内的套管,其顶部应高出装饰地面 50mm,底部应与楼板底相平
3、所有预制预埋的位置应正确,固定应牢固,管道与套管之间缝隙应用阻燃密实材料和防水油膏填实,端面应光滑
4、套管应采纳比管径大两号的钢管且管道的接不得设在套管内
(二)、与主体结构1、把好图纸会审关,安装各专业的技术人员在施工前必须仔细熟悉图纸,消化设计者的意图,对预留预埋构件和孔洞的位置、尺寸等进行逐个查对

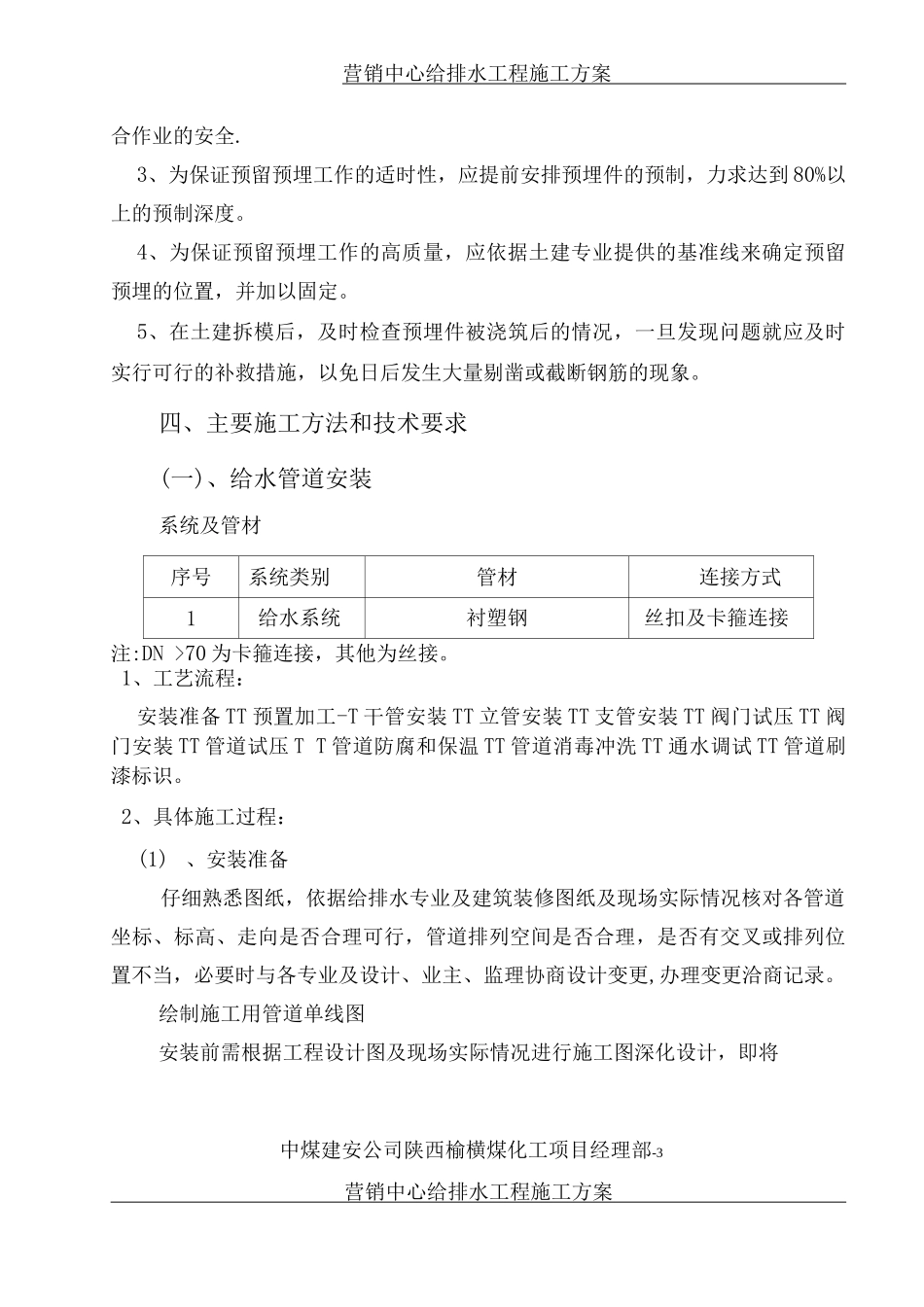

2、做好施工前技术交底与安全教育,各专业技术人员应对作业工人进行技术交底,就施工方法、技术要求和计划安排等事项交待清楚,且做好
