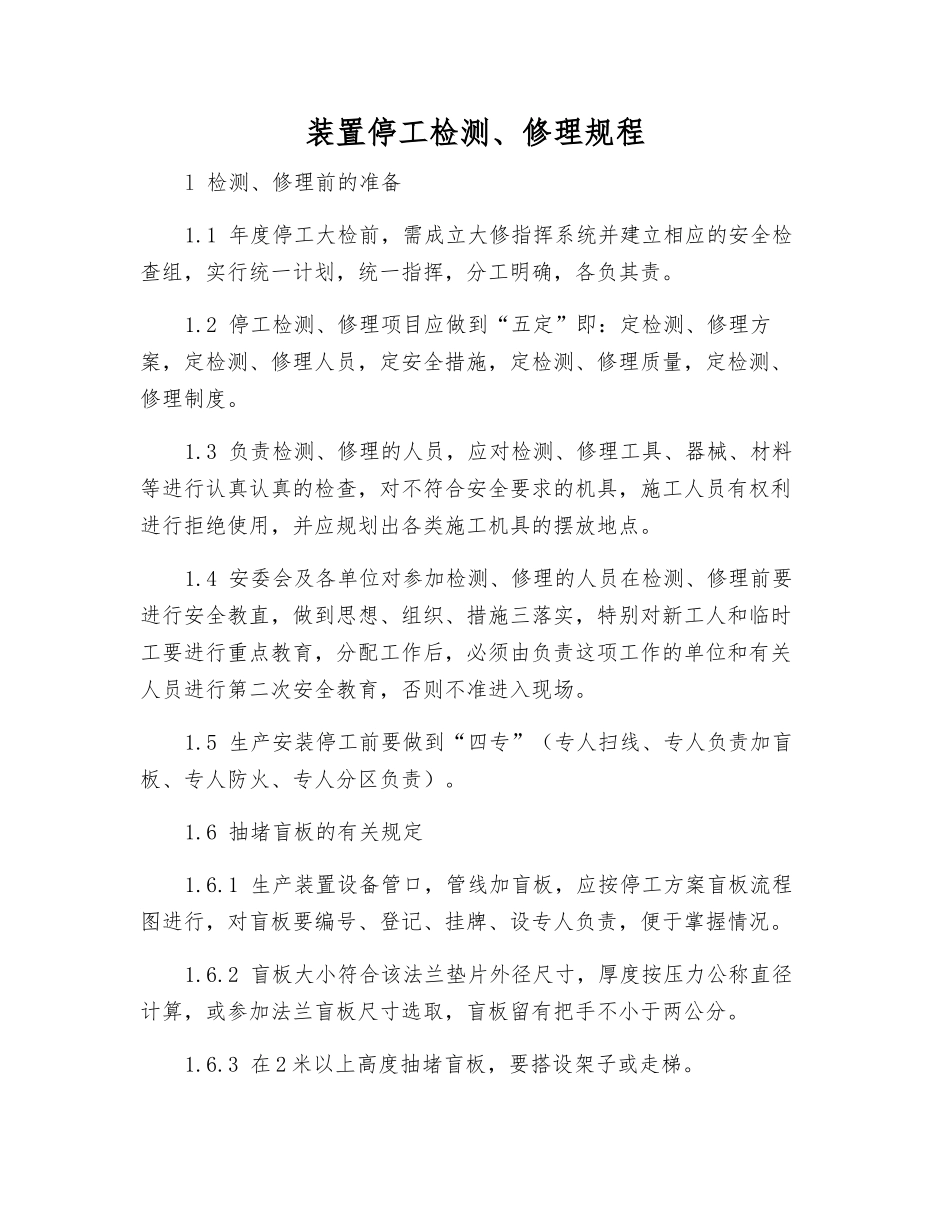

装置停工检测、修理规程l 检测、修理前的准备1
1 年度停工大检前,需成立大修指挥系统并建立相应的安全检查组,实行统一计划,统一指挥,分工明确,各负其责
2 停工检测、修理项目应做到“五定”即:定检测、修理方案,定检测、修理人员,定安全措施,定检测、修理质量,定检测、修理制度
3 负责检测、修理的人员,应对检测、修理工具、器械、材料等进行认真认真的检查,对不符合安全要求的机具,施工人员有权利进行拒绝使用,并应规划出各类施工机具的摆放地点
4 安委会及各单位对参加检测、修理的人员在检测、修理前要进行安全教直,做到思想、组织、措施三落实,特别对新工人和临时工要进行重点教育,分配工作后,必须由负责这项工作的单位和有关人员进行第二次安全教育,否则不准进入现场
5 生产安装停工前要做到“四专”(专人扫线、专人负责加盲板、专人防火、专人分区负责)
6 抽堵盲板的有关规定1
1 生产装置设备管口,管线加盲板,应按停工方案盲板流程图进行,对盲板要编号、登记、挂牌、设专人负责,便于掌握情况
2 盲板大小符合该法兰垫片外径尺寸,厚度按压力公称直径计算,或参加法兰盲板尺寸选取,盲板留有把手不小于两公分
3 在 2 米以上高度抽堵盲板,要搭设架子或走梯

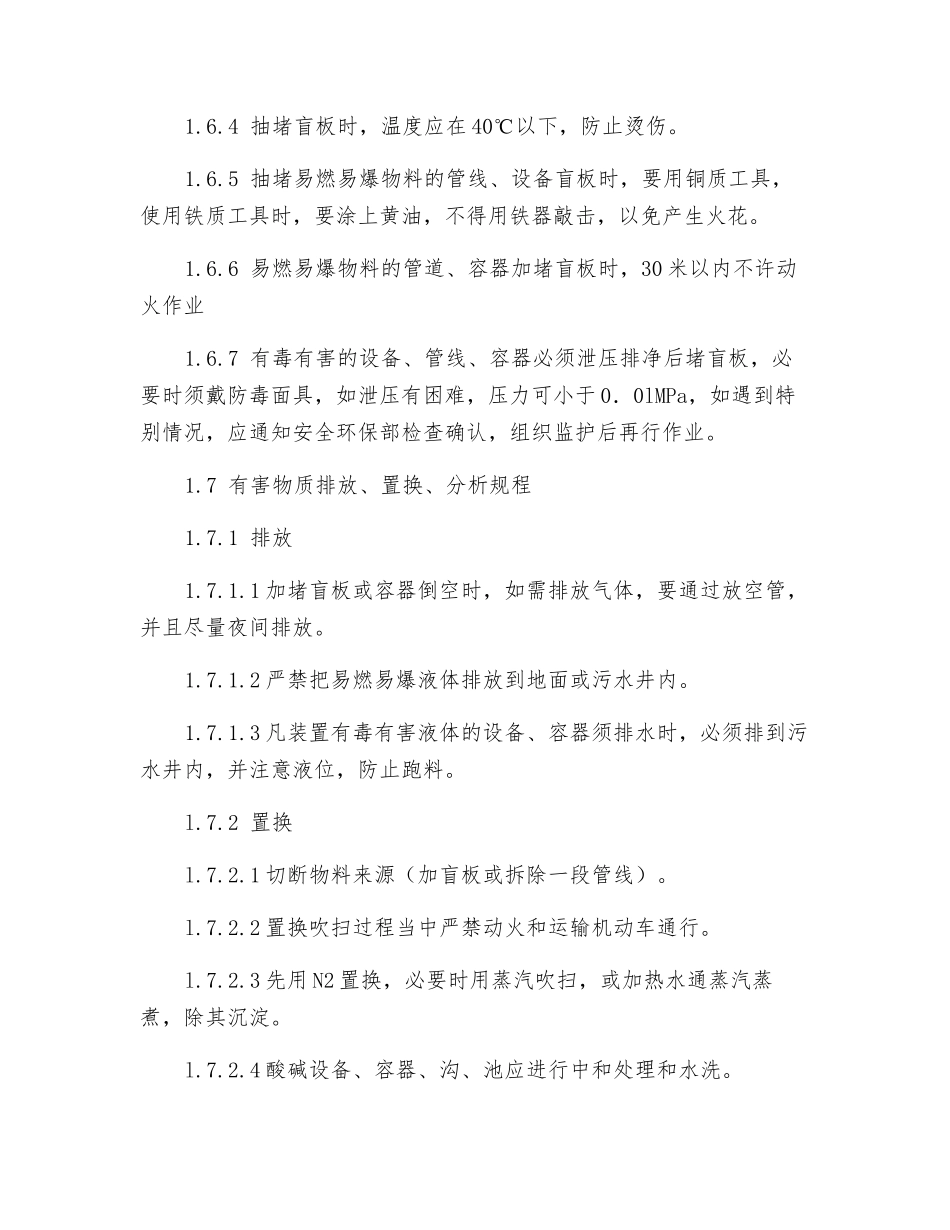

4 抽堵盲板时,温度应在 40℃以下,防止烫伤
5 抽堵易燃易爆物料的管线、设备盲板时,要用铜质工具,使用铁质工具时,要涂上黄油,不得用铁器敲击,以免产生火花
6 易燃易爆物料的管道、容器加堵盲板时,30 米以内不许动火作业1
7 有毒有害的设备、管线、容器必须泄压排净后堵盲板,必要时须戴防毒面具,如泄压有困难,压力可小于 0.0lMPa,如遇到特别情况,应通知安全环保部检查确认,组织监护后再行作业
7 有害物质排放、置换、分析规程1

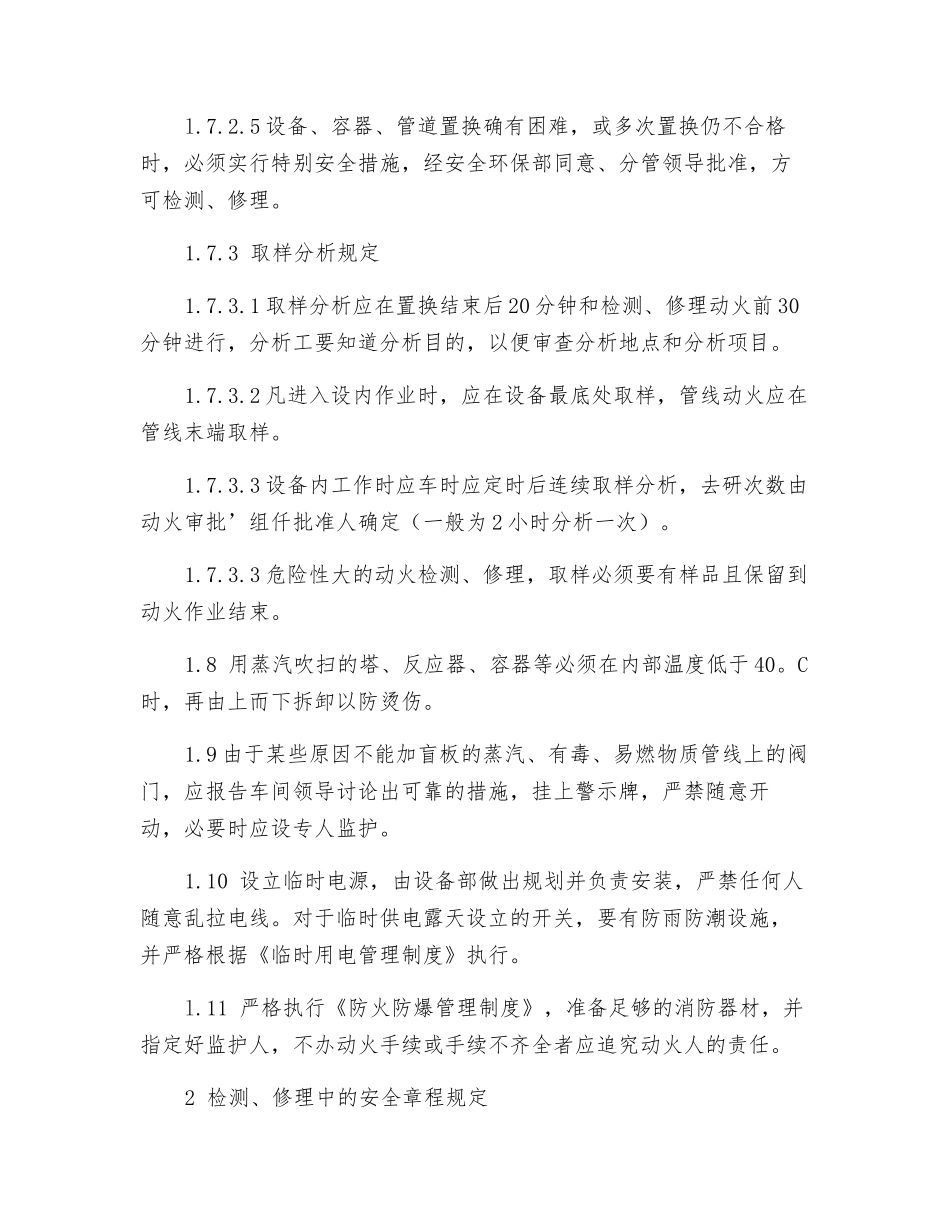

1 加堵盲板或容器
