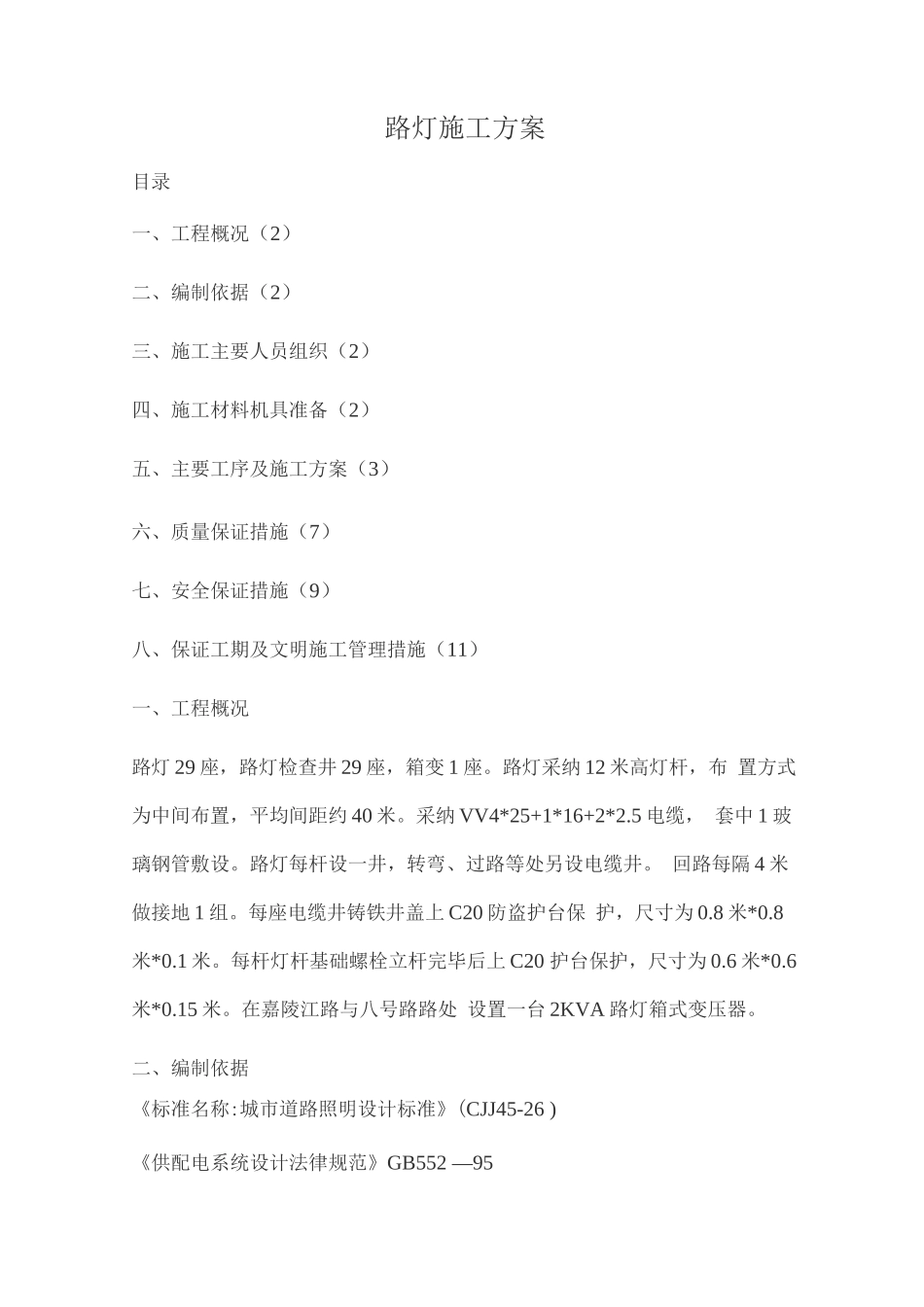

路灯施工方案目录一、工程概况(2)二、编制依据(2)三、施工主要人员组织(2)四、施工材料机具准备(2)五、主要工序及施工方案(3)六、质量保证措施(7)七、安全保证措施(9)八、保证工期及文明施工管理措施(11)一、工程概况路灯 29 座,路灯检查井 29 座,箱变 1 座
路灯采纳 12 米高灯杆,布 置方式为中间布置,平均间距约 40 米
采纳 VV4*25+1*16+2*2
5 电缆, 套中 1 玻璃钢管敷设
路灯每杆设一井,转弯、过路等处另设电缆井
回路每隔 4 米做接地 1 组
每座电缆井铸铁井盖上 C20 防盗护台保 护,尺寸为 0
每杆灯杆基础螺栓立杆完毕后上 C20 护台保护,尺寸为 0
在嘉陵江路与八号路路处 设置一台 2KVA 路灯箱式变压器

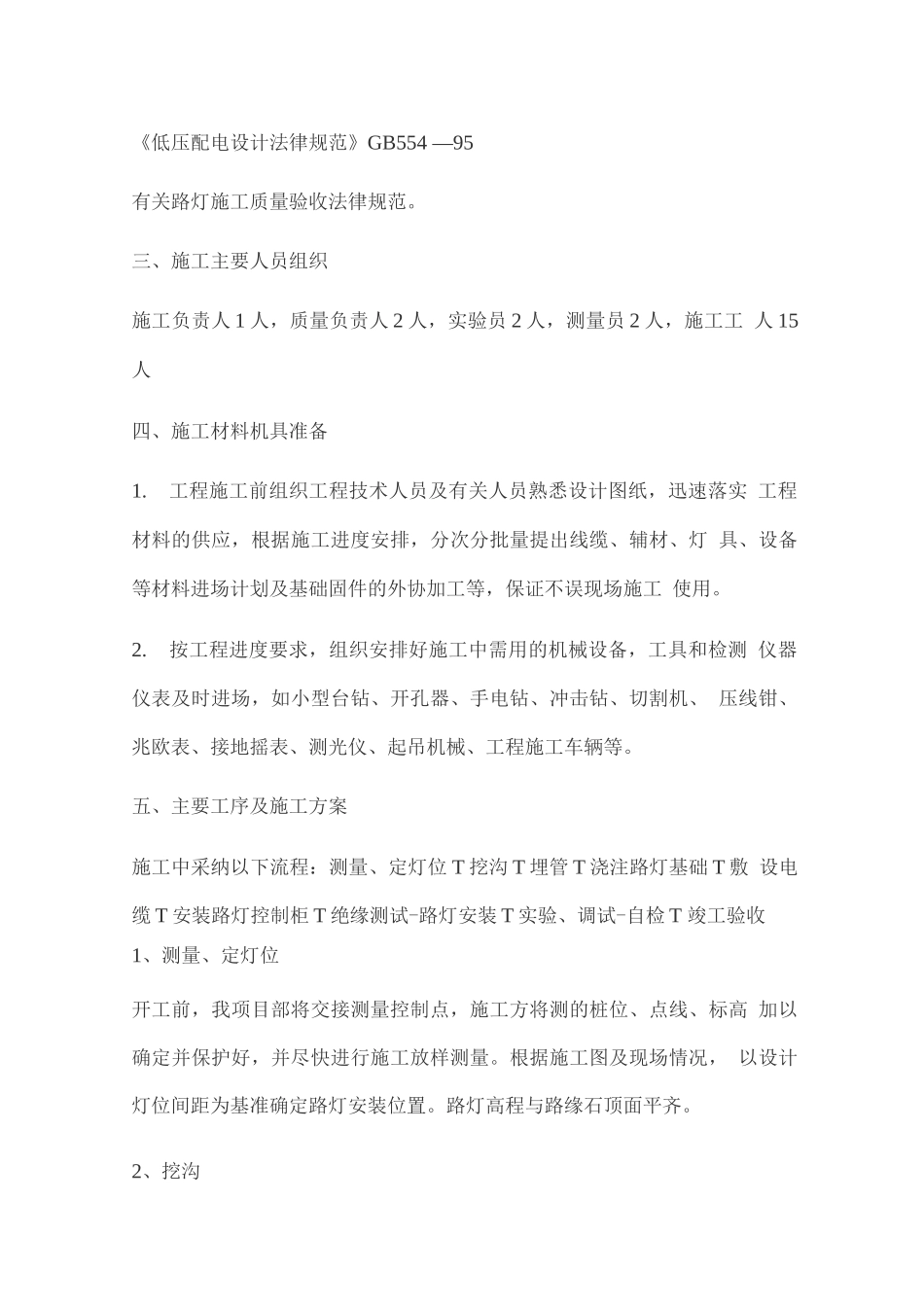

二、编制依据《标准名称:城市道路照明设计标准》(CJJ45-26 )《供配电系统设计法律规范》GB552 —95《低压配电设计法律规范》GB554 —95有关路灯施工质量验收法律规范
三、施工主要人员组织施工负责人 1 人,质量负责人 2 人,实验员 2 人,测量员 2 人,施工工 人 15人四、施工材料机具准备1
工程施工前组织工程技术人员及有关人员熟悉设计图纸,迅速落实 工程材料的供应,根据施工进度安排,分次分批量提出线缆、辅材、灯 具、设备等材料进场计划及基础固件的外协加工等,保证不误现场施工 使用
按工程进度要求,组织安排好施工中需用的机械设备,工具和检测 仪器仪表及时进场,如小型台钻、开孔器、手电钻、冲击钻、切割机、 压线钳、兆欧表、接地摇表、测光仪、起吊机械、工程施工车辆等

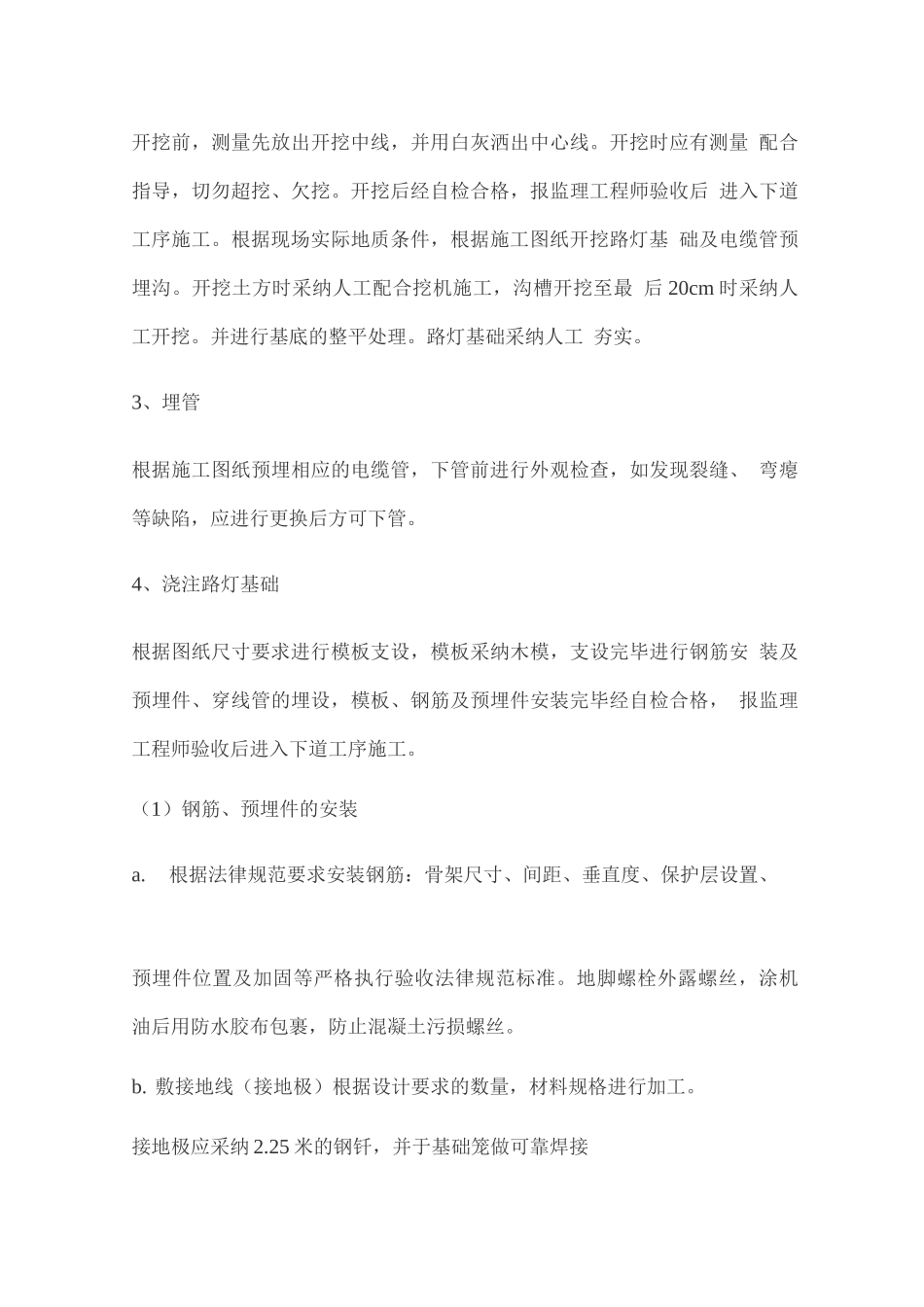

五、主要工序及施工方案施工中采纳以下流程:测量、定灯位 T 挖沟 T 埋管 T 浇注路灯基础 T 敷 设电缆 T 安装路灯控制柜 T 绝缘测试-路灯安装 T 实验
