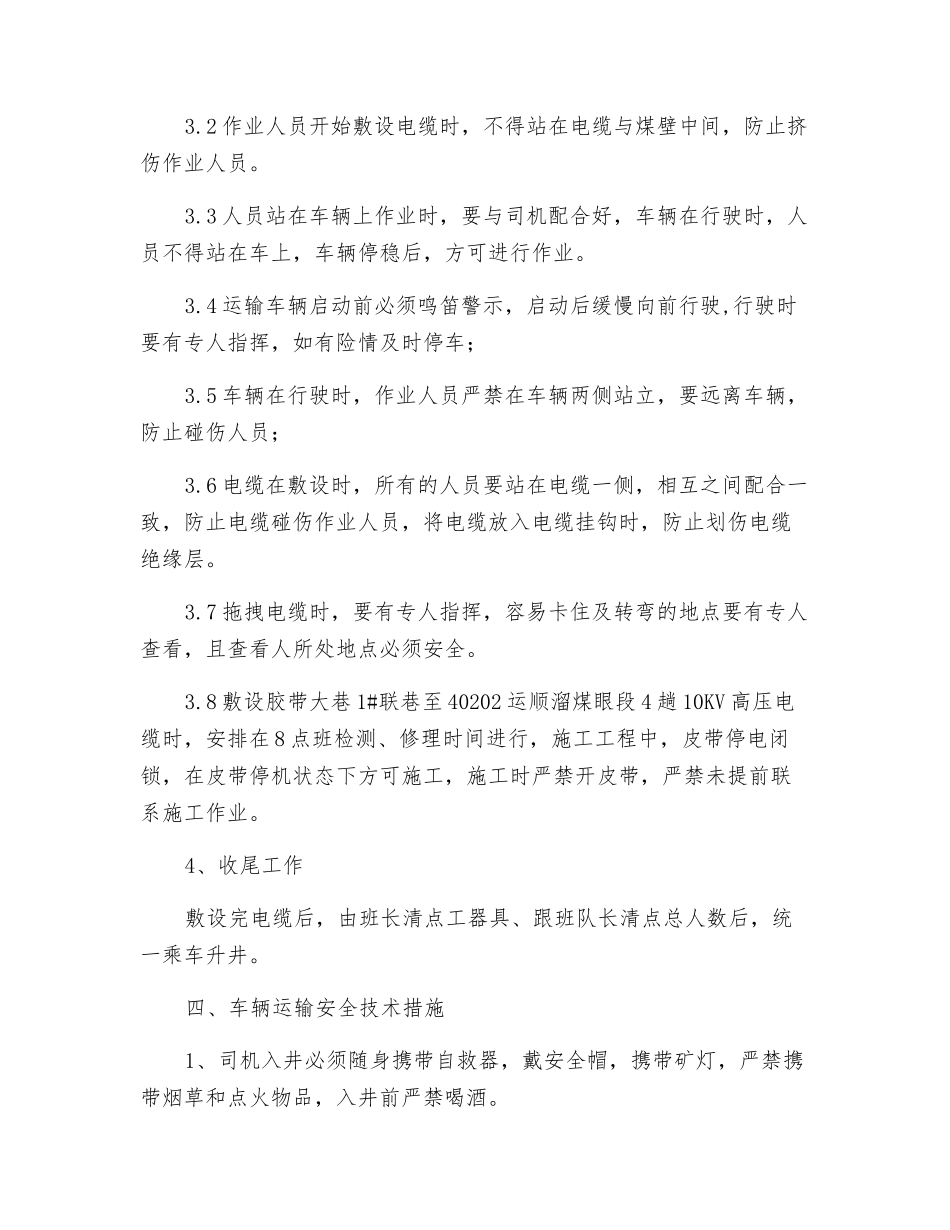

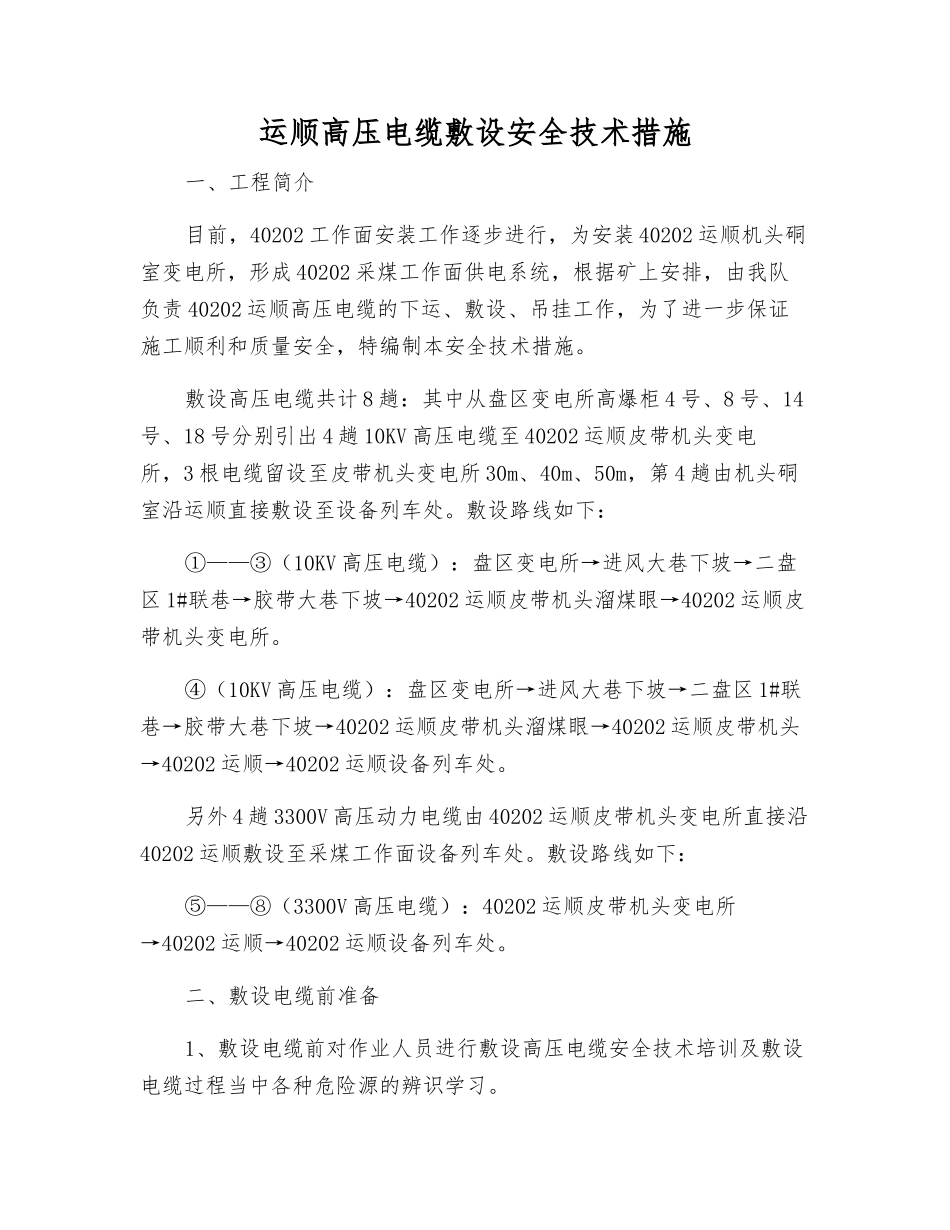

运顺高压电缆敷设安全技术措施一、工程简介目前,40202 工作面安装工作逐步进行,为安装 40202 运顺机头硐室变电所,形成 40202 采煤工作面供电系统,根据矿上安排,由我队负责 40202 运顺高压电缆的下运、敷设、吊挂工作,为了进一步保证施工顺利和质量安全,特编制本安全技术措施
敷设高压电缆共计 8 趟:其中从盘区变电所高爆柜 4 号、8 号、14号、18 号分别引出 4 趟 10KV 高压电缆至 40202 运顺皮带机头变电所,3 根电缆留设至皮带机头变电所 30m、40m、50m,第 4 趟由机头硐室沿运顺直接敷设至设备列车处
敷设路线如下:①——③(10KV 高压电缆):盘区变电所→进风大巷下坡→二盘区 1#联巷→胶带大巷下坡→40202 运顺皮带机头溜煤眼→40202 运顺皮带机头变电所
④(10KV 高压电缆):盘区变电所→进风大巷下坡→二盘区 1#联巷→胶带大巷下坡→40202 运顺皮带机头溜煤眼→40202 运顺皮带机头→40202 运顺→40202 运顺设备列车处
另外 4 趟 3300V 高压动力电缆由 40202 运顺皮带机头变电所直接沿40202 运顺敷设至采煤工作面设备列车处
敷设路线如下:⑤——⑧(3300V 高压电缆):40202 运顺皮带机头变电所→40202 运顺→40202 运顺设备列车处
二、敷设电缆前准备1、敷设电缆前对作业人员进行敷设高压电缆安全技术培训及敷设电缆过程当中各种危险源的辨识学习
2、准备好电缆敷设过程当中所使用的工器具
3、所有高压电缆及电气设备必须经过绝缘、耐压试验,合格之后方可入井,必须保留试验记录
三、电缆的敷设1、电缆装车1
1 电缆需从电缆盘中缠绕放在运输车辆内,但高度不超过运输规定
2 用吊车吊运电缆盘至运输车辆旁,转动电缆盘将电缆缠绕至运输车辆内
3 转动电缆盘有专人负责,并且转动要缓慢,
