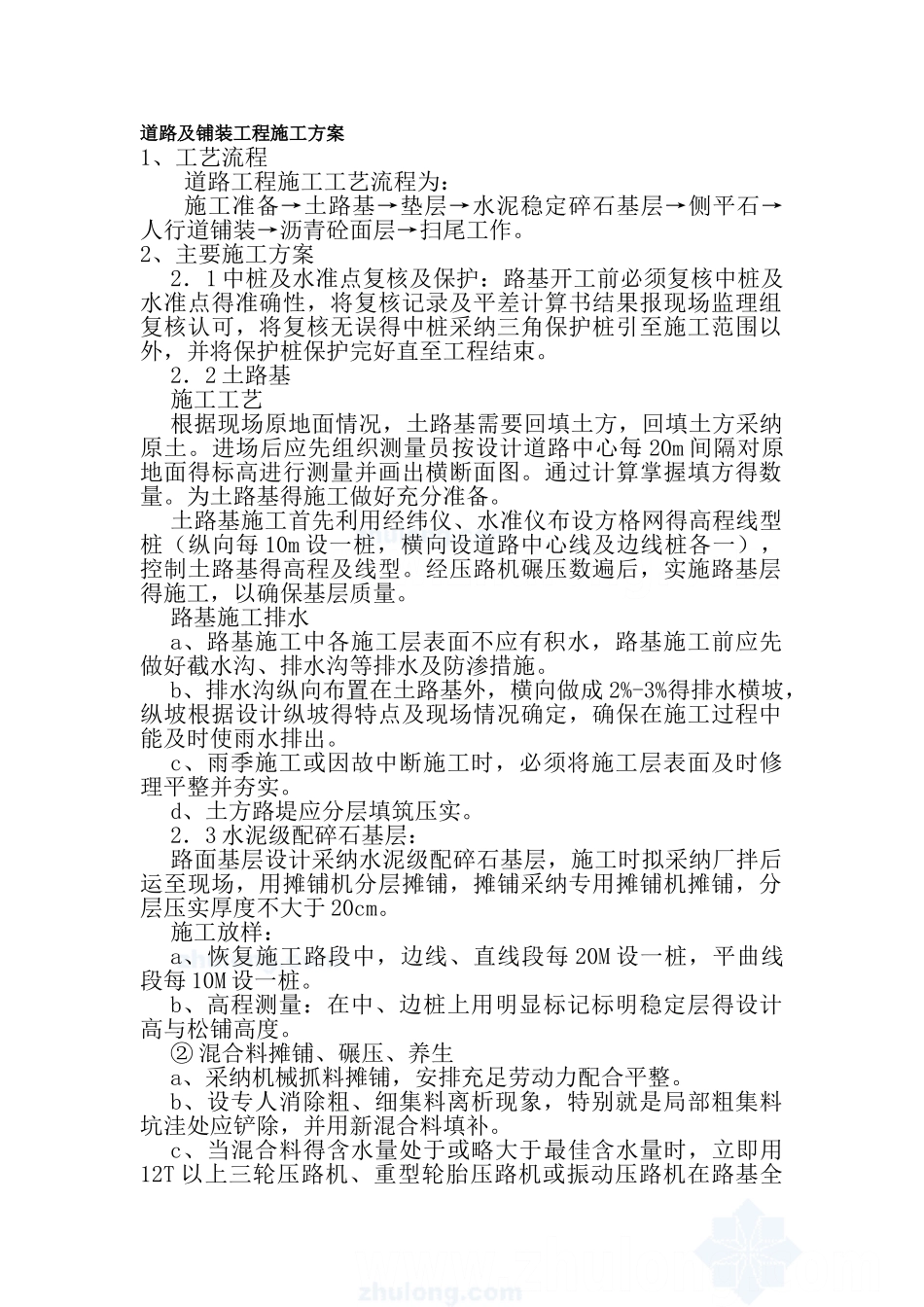

道路及铺装工程施工方案1、工艺流程道路工程施工工艺流程为:施工准备→土路基→垫层→水泥稳定碎石基层→侧平石→人行道铺装→沥青砼面层→扫尾工作
2、主要施工方案2.1 中桩及水准点复核及保护:路基开工前必须复核中桩及水准点得准确性,将复核记录及平差计算书结果报现场监理组复核认可,将复核无误得中桩采纳三角保护桩引至施工范围以外,并将保护桩保护完好直至工程结束
2.2 土路基施工工艺根据现场原地面情况,土路基需要回填土方,回填土方采纳原土
进场后应先组织测量员按设计道路中心每 20m 间隔对原地面得标高进行测量并画出横断面图
通过计算掌握填方得数量
为土路基得施工做好充分准备
土路基施工首先利用经纬仪、水准仪布设方格网得高程线型桩(纵向每 10m 设一桩,横向设道路中心线及边线桩各一),控制土路基得高程及线型
经压路机碾压数遍后,实施路基层得施工,以确保基层质量
路基施工排水a、路基施工中各施工层表面不应有积水,路基施工前应先做好截水沟、排水沟等排水及防渗措施
b、排水沟纵向布置在土路基外,横向做成 2%-3%得排水横坡,纵坡根据设计纵坡得特点及现场情况确定,确保在施工过程中能及时使雨水排出
c、雨季施工或因故中断施工时,必须将施工层表面及时修理平整并夯实
d、土方路堤应分层填筑压实

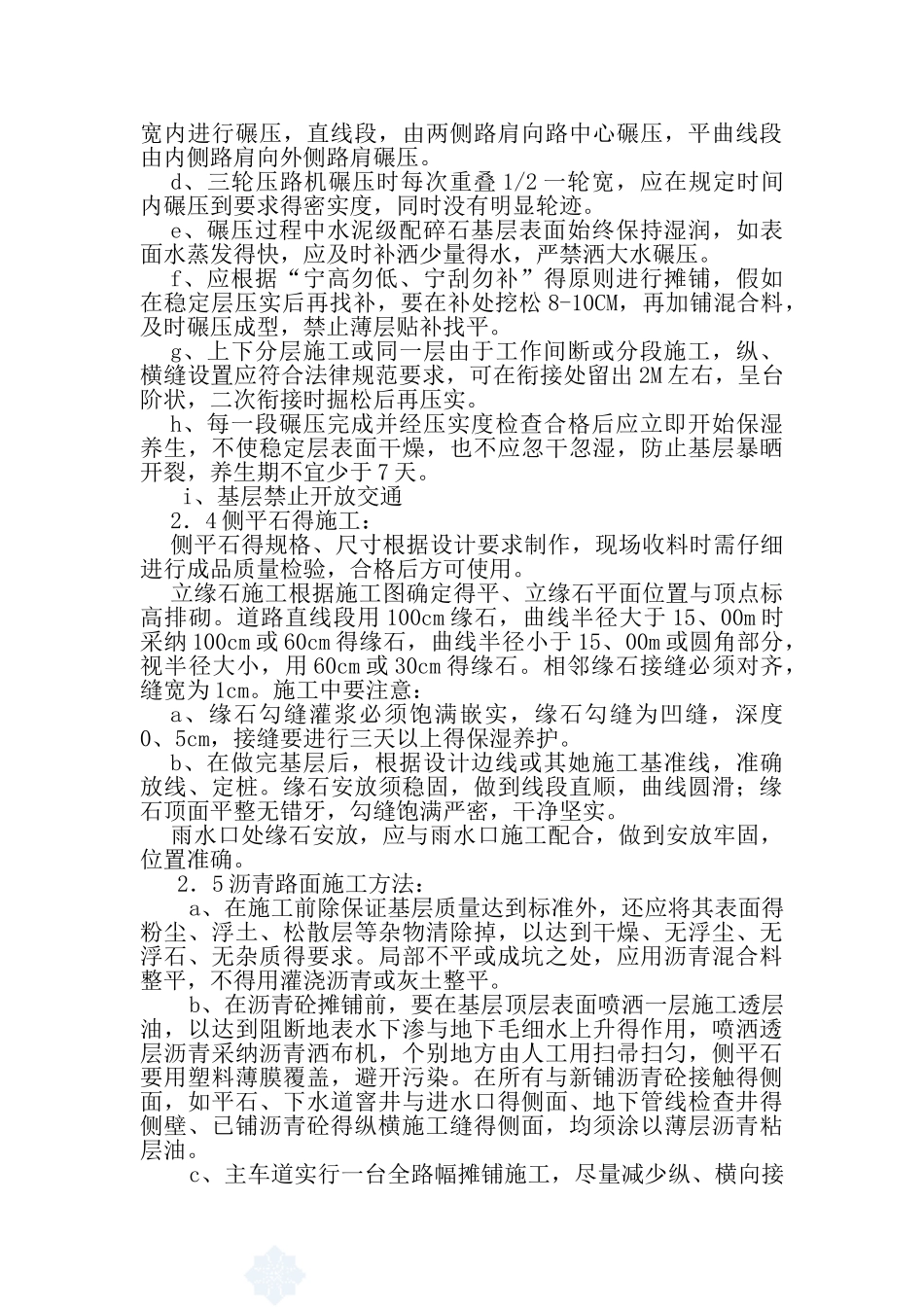

2.3 水泥级配碎石基层:路面基层设计采纳水泥级配碎石基层,施工时拟采纳厂拌后运至现场,用摊铺机分层摊铺,摊铺采纳专用摊铺机摊铺,分层压实厚度不大于 20cm
施工放样:a、恢复施工路段中,边线、直线段每 20M 设一桩,平曲线段每 10M 设一桩
b、高程测量:在中、边桩上用明显标记标明稳定层得设计高与松铺高度
② 混合料摊铺、碾压、养生a、采纳机械抓料摊铺,安排充足劳动力配合平整
b、设专人消除粗、细集料离析现象,特别就是局部粗集料坑洼处应铲除,并用新混合料填补
c、当混合料得含水量处于或略大于
