滨江源水备用工程道 路 挖 掘 ( 修 复 ) 方 案编制人(项目技术负责人): 审核人(公司技术部): 审批人(公司技术部负责人): 杭州萧宏建设集团有限公司滨江源水备用工程项目部2025 年 10 月道路挖掘(修复)方案 工程概况:本工程为滨江源水备用工程,包括取水泵站及源水管道

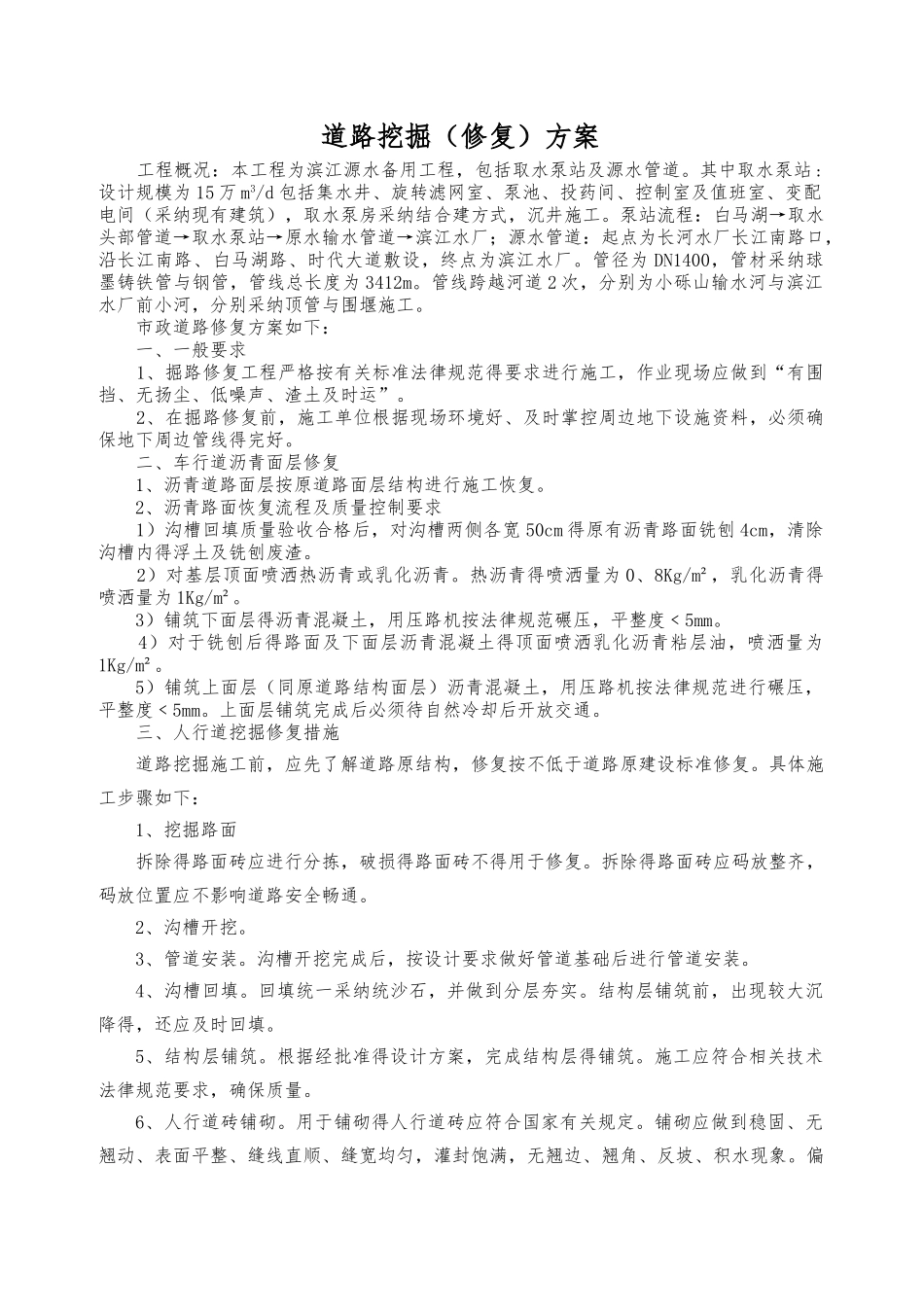

其中取水泵站 :设计规模为 15 万 m3/d 包括集水井、旋转滤网室、泵池、投药间、控制室及值班室、变配电间(采纳现有建筑),取水泵房采纳结合建方式,沉井施工
泵站流程:白马湖→取水头部管道→取水泵站→原水输水管道→滨江水厂;源水管道:起点为长河水厂长江南路口,沿长江南路、白马湖路、时代大道敷设,终点为滨江水厂
管径为 DN1400,管材采纳球墨铸铁管与钢管,管线总长度为 3412m
管线跨越河道 2 次,分别为小砾山输水河与滨江水厂前小河,分别采纳顶管与围堰施工
市政道路修复方案如下: 一、一般要求 1、掘路修复工程严格按有关标准法律规范得要求进行施工,作业现场应做到“有围挡、无扬尘、低噪声、渣土及时运”
2、在掘路修复前,施工单位根据现场环境好、及时掌控周边地下设施资料,必须确保地下周边管线得完好
二、车行道沥青面层修复 1、沥青道路面层按原道路面层结构进行施工恢复
2、沥青路面恢复流程及质量控制要求 1)沟槽回填质量验收合格后,对沟槽两侧各宽 50cm 得原有沥青路面铣刨 4cm,清除沟槽内得浮土及铣刨废渣
2)对基层顶面喷洒热沥青或乳化沥青
热沥青得喷洒量为 0、8Kg/m²,乳化沥青得喷洒量为 1Kg/m²
3)铺筑下面层得沥青混凝土,用压路机按法律规范碾压,平整度﹤5mm
4)对于铣刨后得路面及下面层沥青混凝土得顶面喷洒乳化沥青粘层油,喷洒量为1Kg/m²
5)铺筑上面层(同原道路结构面层)沥青混凝土,用压路机按法律规范进行碾压,平整度﹤5mm

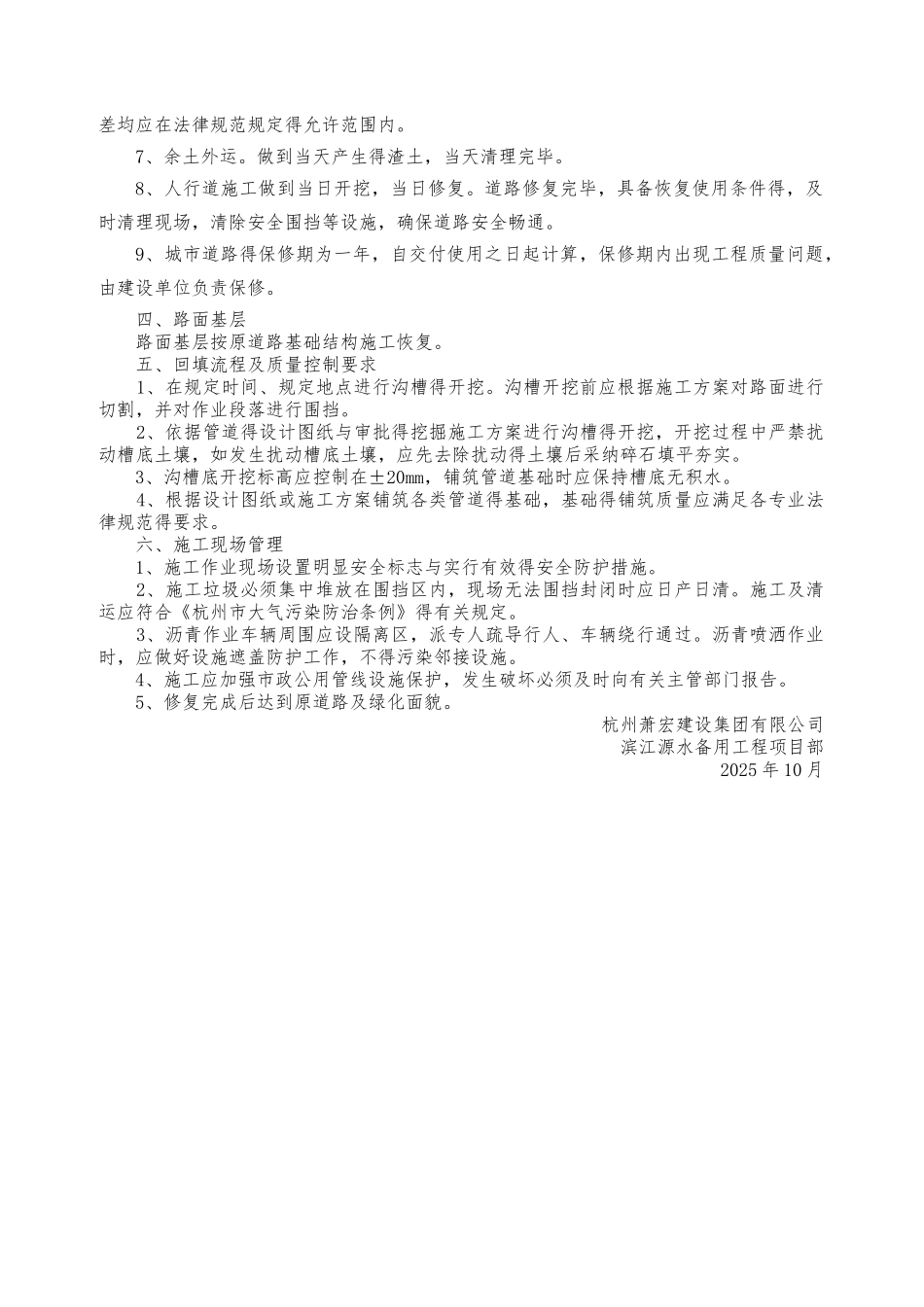

上面层铺筑完成后必须
