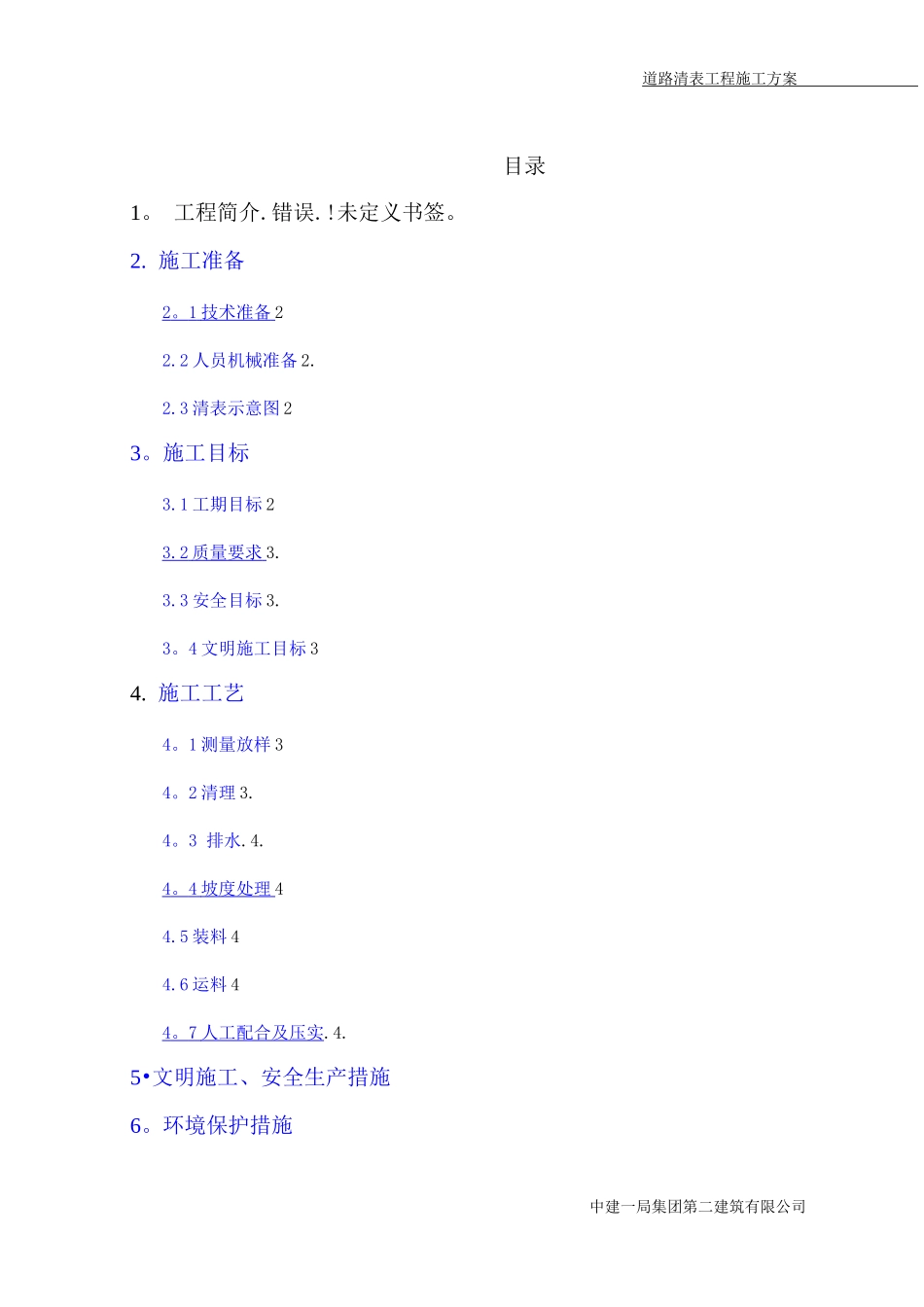

道路清表工程施工方案目录1。 工程简介.错误.!未定义书签。2. 施工准备2 。 1 技术准备 22.2 人员机械准备 2.2.3 清表示意图 23。施工目标3.1 工期目标 23.2 质量要求 3.3.3 安全目标 3.3。4 文明施工目标 34. 施工工艺4。1 测量放样 34。2 清理 3.4。3 排水.4.4 。 4 坡度处理 44.5 装料 44.6 运料 44 。 7 人工配合及压实 .4.5•文明施工、安全生产措施6。环境保护措施中建一局集团第二建筑有限公司道路清表工程施工方案1.工程简介即墨市位于山东半岛西南部.即墨省级经济开发区蓝色新区成立于 2025 年 4 月 10 日,蓝色新区位于青烟一级路以东、青威路以南、青龙高速以西、墨水河支流以北,规划面积 24 万平方公里.其中,核心区规划面积 5。2 平方公里。本 次 清 表 施 工 区 域 包 括 龙 山 东 路 ( 2322.997m ) 、 龙 山 路 ( 2302.023m ) 、 龙 山 西 路(4253。146m)和辽河一路(2430。618m ),全长共 11308.784m。清表的施工宽度为道路的占地红线宽度,具体范围见附表。2.施工准备2。1 技术准备技术文件及施工图纸已熟悉完,线路控制点水准点已复核完。2。2 人员机械准备(见附表).2。3 清表示意图① 平面图;②横断面图;③纵断面图(见附图)。3。施工目标3.1 工期目标根据施工总体工期目标划分,清表阶段施工工期共 7 天。中建一局集团第二建筑有限公司道路清表工程施工方案我项目部将根据此项工程的施工特点,精心组织、科学管理、周密计划、合理调度、加大人员和设备投入,在保证工期质量的前提下,确保工期按时完成。3。2 质量要求本项工程实施过程中将全面贯彻“实行科学管理,创建精品工程,确保优质服务"的质量方针,严格根据设计文件和有关法律规范以及技术操作进行施工。工程质量在达到招标文件中技术法律规范要求的基础上,保证达到《公路工程质量检验评定标准》之要求。3.3 安全目标本项工程在实施过程中贯彻“安全第一、预防为主”的方针,确保无工程安全事故,无人员伤亡事故。3.4 文明施工目标争创文明施工场地.4。施工工艺4.1 测量放样在放样出路基中线和征地线后,报监理工程师检验。4。2 清理在获得监理工程师许可的情况下,利用推土机、挖掘机及汽车配合,进行场地清理,根据实际地形地貌清除原地面以下 0 — 30cm 内的草皮、农作物的根系和表面土,清除中建一局集团第二建筑有限公司道路清表工程施工方案路基内的...
