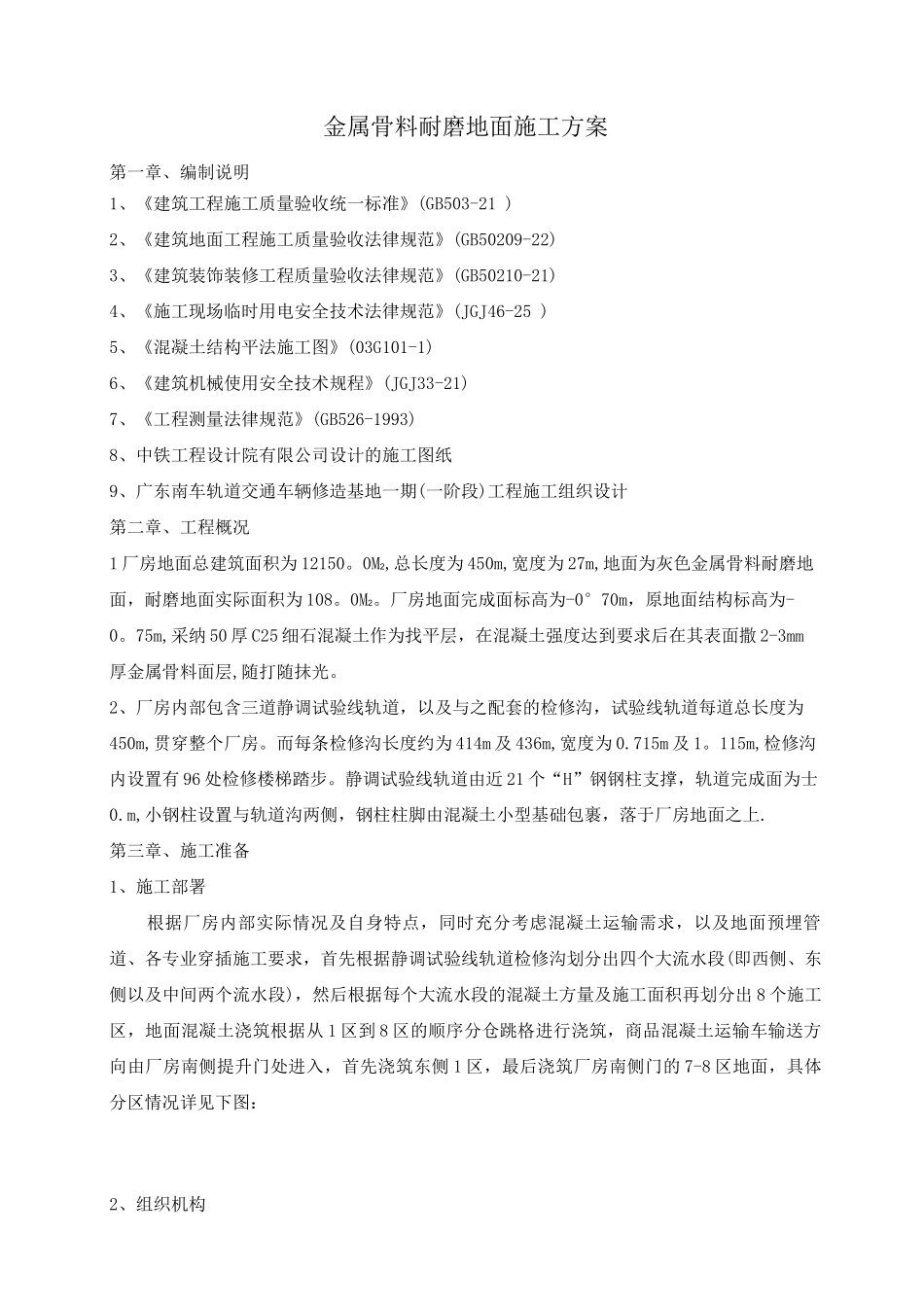

金属骨料耐磨地面施工方案第一章、编制说明1、《建筑工程施工质量验收统一标准》(GB503-21 )2、《建筑地面工程施工质量验收法律规范》(GB50209-22)3、《建筑装饰装修工程质量验收法律规范》(GB50210-21)4、《施工现场临时用电安全技术法律规范》(JGJ46-25 )5、《混凝土结构平法施工图》(03G101-1)6、《建筑机械使用安全技术规程》(JGJ33-21)7、《工程测量法律规范》(GB526-1993)8、中铁工程设计院有限公司设计的施工图纸9、广东南车轨道交通车辆修造基地一期(一阶段)工程施工组织设计第二章、工程概况1 厂房地面总建筑面积为 12150
0M2,总长度为 450m,宽度为 27m,地面为灰色金属骨料耐磨地面,耐磨地面实际面积为 108
厂房地面完成面标高为-0°70m,原地面结构标高为-0
75m,采纳 50 厚 C25 细石混凝土作为找平层,在混凝土强度达到要求后在其表面撒 2-3mm厚金属骨料面层,随打随抹光
2、厂房内部包含三道静调试验线轨道,以及与之配套的检修沟,试验线轨道每道总长度为450m,贯穿整个厂房
而每条检修沟长度约为 414m 及 436m,宽度为 0
715m 及 1
115m,检修沟内设置有 96 处检修楼梯踏步
静调试验线轨道由近 21 个“H”钢钢柱支撑,轨道完成面为士 0
m,小钢柱设置与轨道沟两侧,钢柱柱脚由混凝土小型基础包裹,落于厂房地面之上

第三章、施工准备1、施工部署根据厂房内部实际情况及自身特点,同时充分考虑混凝土运输需求,以及地面预埋管道、各专业穿插施工要求,首先根据静调试验线轨道检修沟划分出四个大流水段(即西侧、东侧以及中间两个流水段),然后根据每个大流水段的混凝土方量及施工面积再划分出 8 个施工区,地面混凝土浇筑根据从 1 区到 8 区的顺序分仓跳格进行浇筑,商品混凝土运
