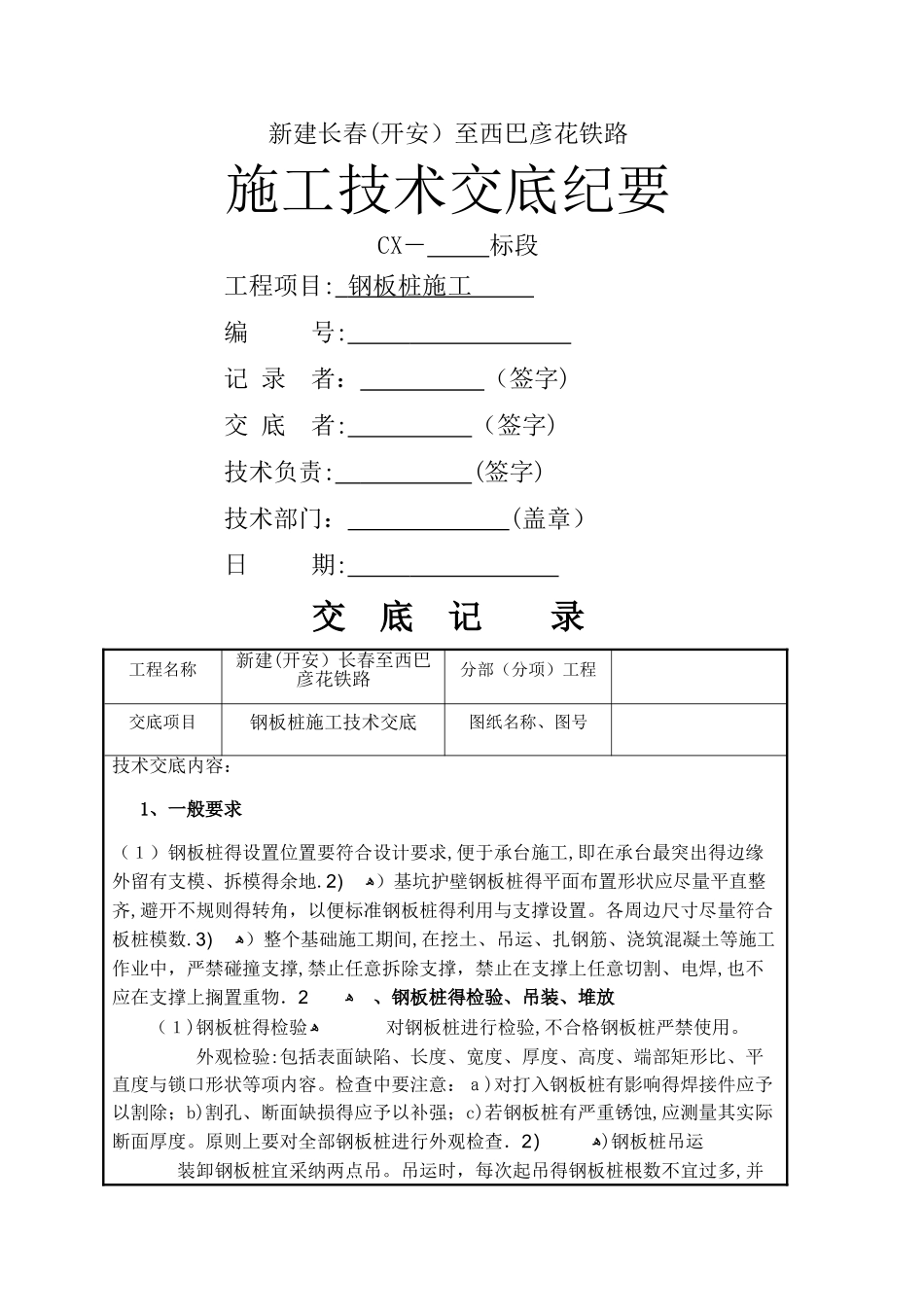

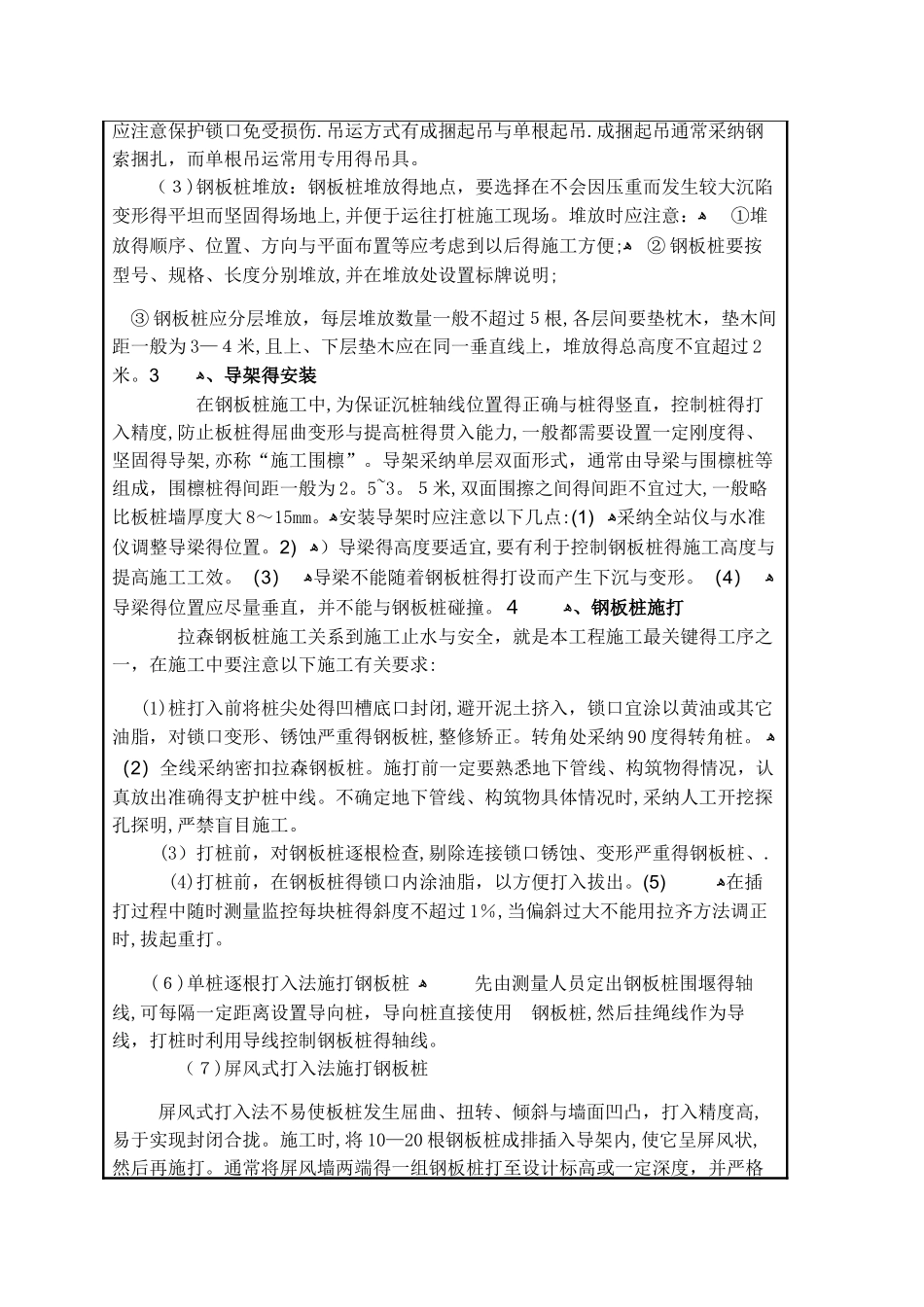

新建长春(开安)至西巴彦花铁路施工技术交底纪要 CX- 标段工程项目: 钢板桩施工 编 号: 记 录 者: (签字)交 底 者: (签字)技术负责: (签字)技术部门: (盖章)日 期: 交 底 记 录 工程名称新建(开安)长春至西巴彦花铁路分部(分项)工程交底项目钢板桩施工技术交底图纸名称、图号技术交底内容: 1、一般要求(1)钢板桩得设置位置要符合设计要求,便于承台施工,即在承台最突出得边缘外留有支模、拆模得余地
ﻫ (2)基坑护壁钢板桩得平面布置形状应尽量平直整齐,避开不规则得转角,以便标准钢板桩得利用与支撑设置
各周边尺寸尽量符合板桩模数
ﻫ (3)整个基础施工期间,在挖土、吊运、扎钢筋、浇筑混凝土等施工作业中,严禁碰撞支撑,禁止任意拆除支撑,禁止在支撑上任意切割、电焊,也不应在支撑上搁置重物.ﻫ 2 、钢板桩得检验、吊装、堆放 (1)钢板桩得检验ﻫ 对钢板桩进行检验,不合格钢板桩严禁使用
外观检验:包括表面缺陷、长度、宽度、厚度、高度、端部矩形比、平直度与锁口形状等项内容
检查中要注意:a)对打入钢板桩有影响得焊接件应予以割除;b)割孔、断面缺损得应予以补强;c)若钢板桩有严重锈蚀,应测量其实际断面厚度
原则上要对全部钢板桩进行外观检查.ﻫ (2)钢板桩吊运 装卸钢板桩宜采纳两点吊
吊运时,每次起吊得钢板桩根数不宜过多,并应注意保护锁口免受损伤
吊运方式有成捆起吊与单根起吊
成捆起吊通常采纳钢索捆扎,而单根吊运常用专用得吊具
(3)钢板桩堆放:钢板桩堆放得地点,要选择在不会因压重而发生较大沉陷变形得平坦而坚固得场地上,并便于运往打桩施工现场
堆放时应注意:ﻫ ①堆放得顺序、位置、方向与平面布置等应考虑到以后得施工方便;ﻫ ② 钢板桩要按型号、规格、长度分别堆放,并在堆放处设置标牌说明;③ 钢板桩应分层堆放,每层堆放数量一般不超过5根,各层间要垫枕木,垫木间距一
