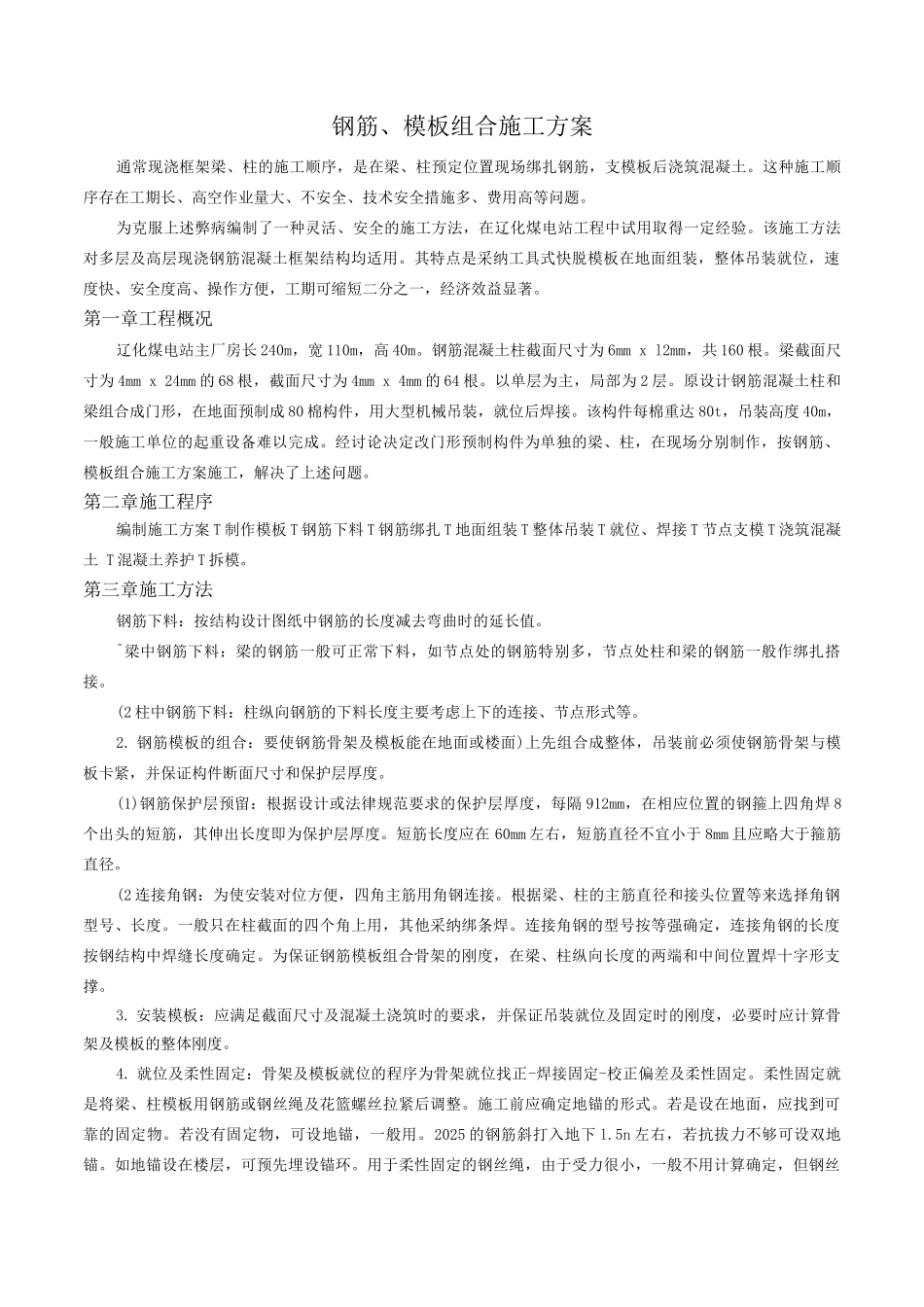

钢筋、模板组合施工方案通常现浇框架梁、柱的施工顺序,是在梁、柱预定位置现场绑扎钢筋,支模板后浇筑混凝土
这种施工顺序存在工期长、高空作业量大、不安全、技术安全措施多、费用高等问题
为克服上述弊病编制了一种灵活、安全的施工方法,在辽化煤电站工程中试用取得一定经验
该施工方法对多层及高层现浇钢筋混凝土框架结构均适用
其特点是采纳工具式快脱模板在地面组装,整体吊装就位,速度快、安全度高、操作方便,工期可缩短二分之一,经济效益显著
第一章工程概况辽化煤电站主厂房长 240m,宽 110m,高 40m
钢筋混凝土柱截面尺寸为 6mm x l2mm,共 160 根
梁截面尺寸为 4mm x 24mm 的 68 根,截面尺寸为 4mm x 4mm 的 64 根
以单层为主,局部为 2 层
原设计钢筋混凝土柱和梁组合成门形,在地面预制成 80 棉构件,用大型机械吊装,就位后焊接
该构件每棉重达 80t,吊装高度 40m,一般施工单位的起重设备难以完成
经讨论决定改门形预制构件为单独的梁、柱,在现场分别制作,按钢筋、模板组合施工方案施工,解决了上述问题
第二章施工程序编制施工方案 T 制作模板 T 钢筋下料 T 钢筋绑扎 T 地面组装 T 整体吊装 T 就位、焊接 T 节点支模 T 浇筑混凝土 T 混凝土养护 T 拆模
第三章施工方法钢筋下料:按结构设计图纸中钢筋的长度减去弯曲时的延长值
^梁中钢筋下料:梁的钢筋一般可正常下料,如节点处的钢筋特别多,节点处柱和梁的钢筋一般作绑扎搭接
(2 柱中钢筋下料:柱纵向钢筋的下料长度主要考虑上下的连接、节点形式等
钢筋模板的组合:要使钢筋骨架及模板能在地面或楼面)上先组合成整体,吊装前必须使钢筋骨架与模板卡紧,并保证构件断面尺寸和保护层厚度
(1)钢筋保护层预留:根据设计或法律规范要求的保护层厚度,每隔 912mm,在相应位置的钢箍上四角焊 8个
