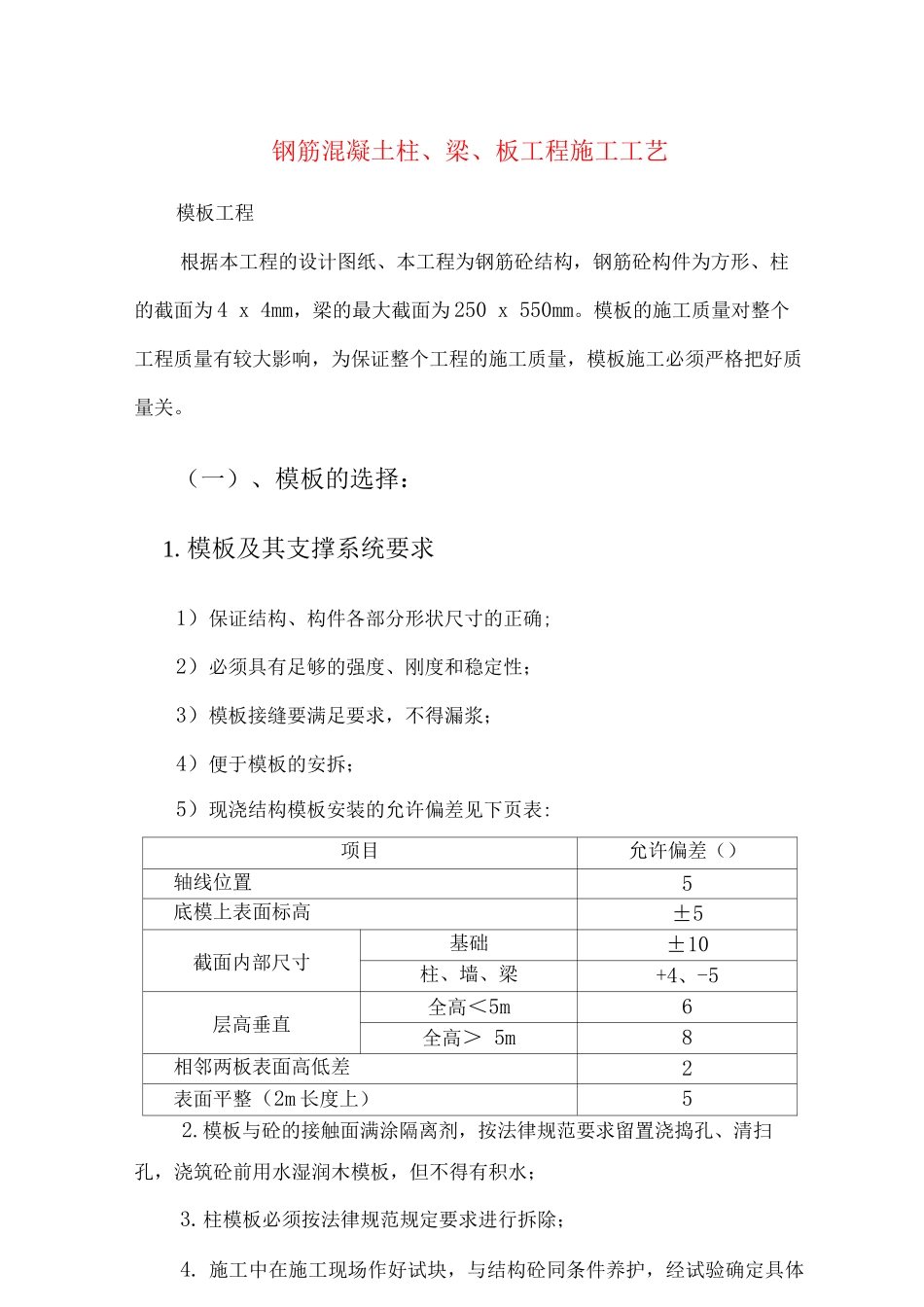

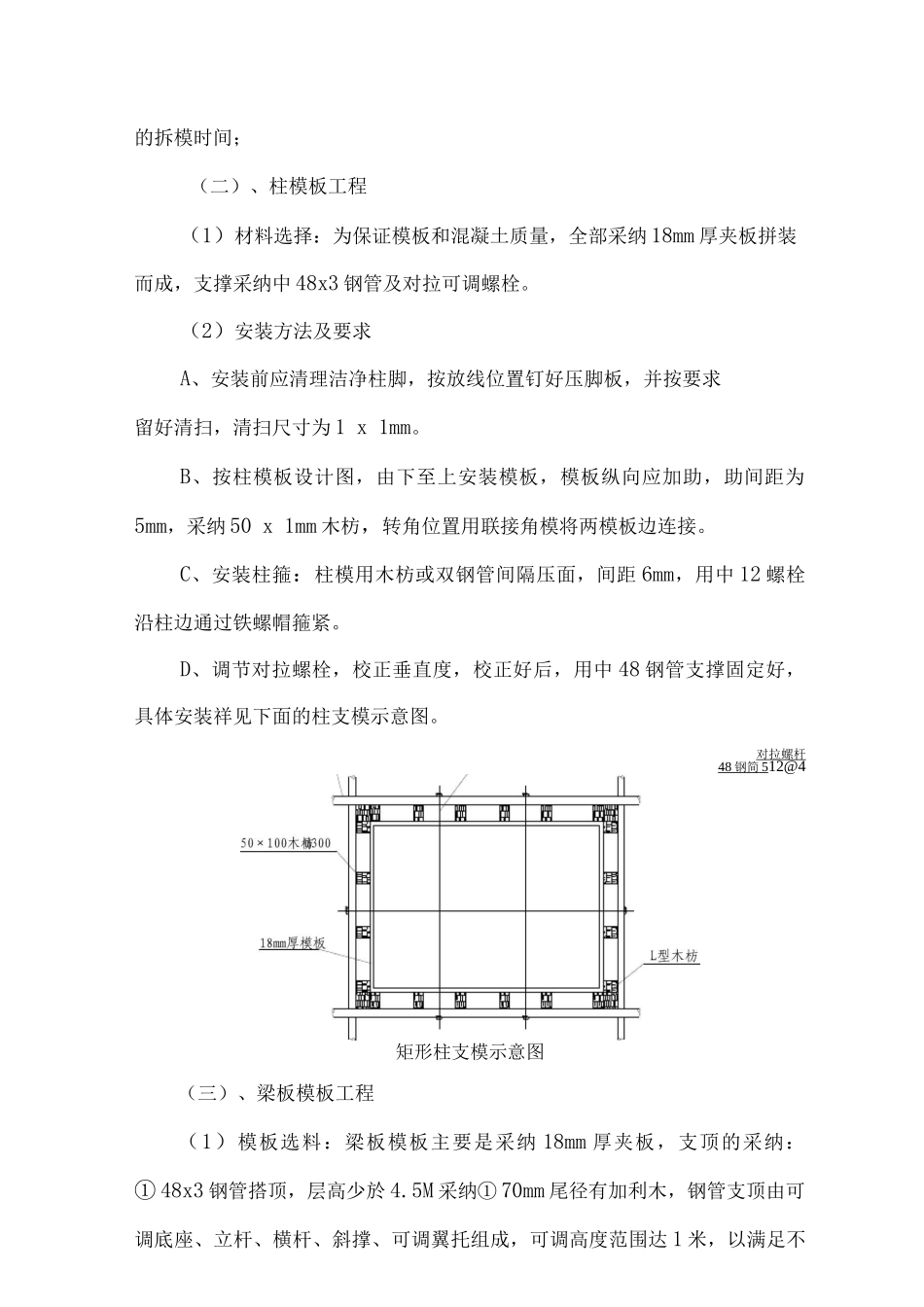

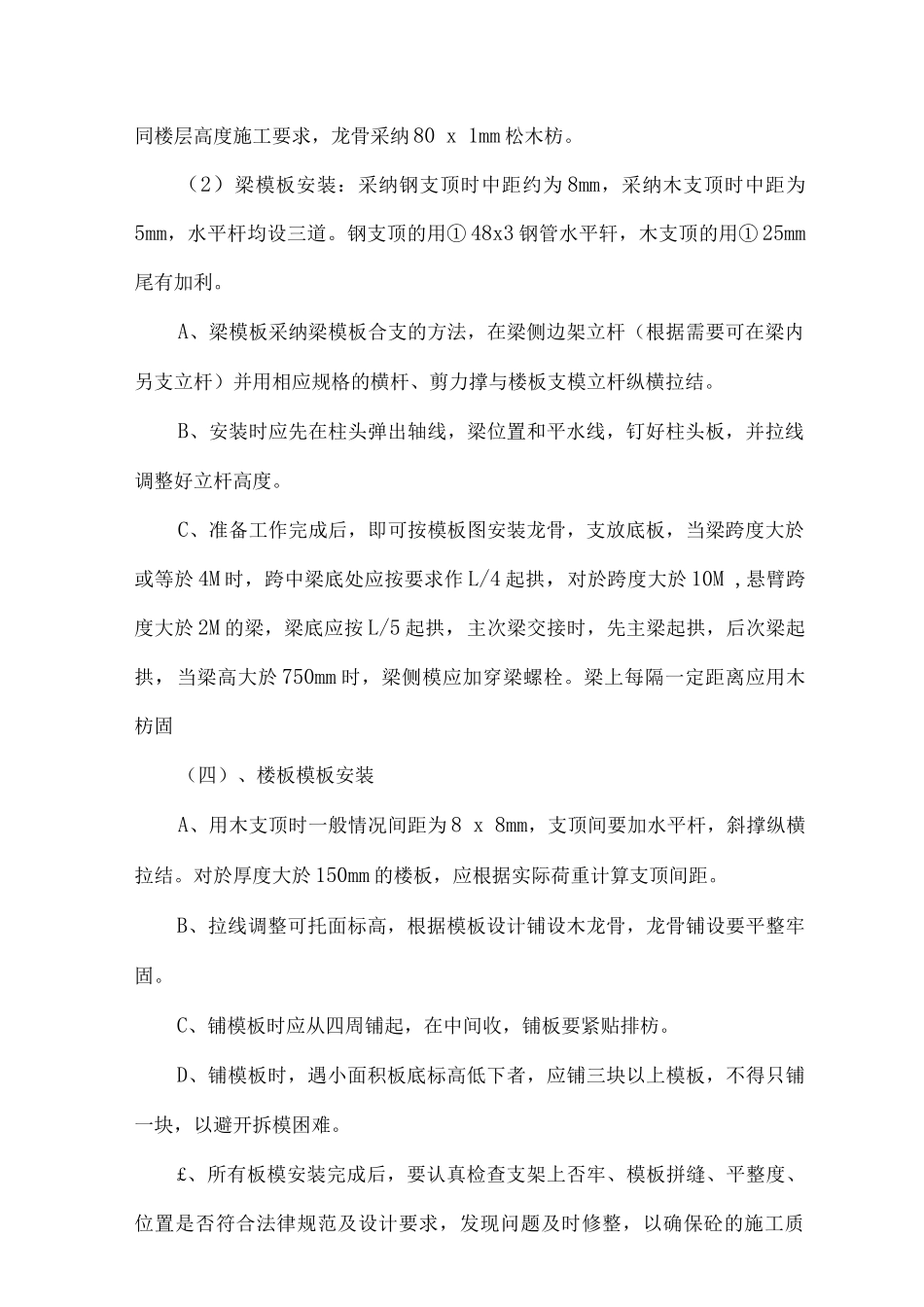

钢筋混凝土柱、梁、板工程施工工艺模板工程根据本工程的设计图纸、本工程为钢筋砼结构,钢筋砼构件为方形、柱的截面为 4 x 4mm,梁的最大截面为 250 x 550mm。模板的施工质量对整个工程质量有较大影响,为保证整个工程的施工质量,模板施工必须严格把好质量关。(一)、模板的选择:1.模板及其支撑系统要求1)保证结构、构件各部分形状尺寸的正确;2)必须具有足够的强度、刚度和稳定性;3)模板接缝要满足要求,不得漏浆;4)便于模板的安拆;5)现浇结构模板安装的允许偏差见下页表:项目允许偏差()轴线位置5底模上表面标高±5截面内部尺寸基础±10柱、墙、梁+4、-5层高垂直全高<5m6全高> 5m8相邻两板表面高低差2表面平整(2m 长度上)52.模板与砼的接触面满涂隔离剂,按法律规范要求留置浇捣孔、清扫孔,浇筑砼前用水湿润木模板,但不得有积水;3.柱模板必须按法律规范规定要求进行拆除;4. 施工中在施工现场作好试块,与结构砼同条件养护,经试验确定具体的拆模时间;(二)、柱模板工程(1)材料选择:为保证模板和混凝土质量,全部采纳 18mm 厚夹板拼装而成,支撑采纳中 48x3 钢管及对拉可调螺栓。(2)安装方法及要求A、安装前应清理洁净柱脚,按放线位置钉好压脚板,并按要求留好清扫,清扫尺寸为 1 x 1mm。B、按柱模板设计图,由下至上安装模板,模板纵向应加助,助间距为5mm,采纳 50 x 1mm 木枋,转角位置用联接角模将两模板边连接。C、安装柱箍:柱模用木枋或双钢管间隔压面,间距 6mm,用中 12 螺栓沿柱边通过铁螺帽箍紧。D、调节对拉螺栓,校正垂直度,校正好后,用中 48 钢管支撑固定好,具体安装祥见下面的柱支模示意图。对拉螺杆48 钢简 5 12@4矩形柱支模示意图(三)、梁板模板工程(1)模板选料:梁板模板主要是采纳 18mm 厚夹板,支顶的采纳:① 48x3 钢管搭顶,层高少於 4.5M 采纳① 70mm 尾径有加利木,钢管支顶由可调底座、立杆、横杆、斜撑、可调翼托组成,可调高度范围达 1 米,以满足不同楼层高度施工要求,龙骨采纳 80 x 1mm 松木枋。(2)梁模板安装:采纳钢支顶时中距约为 8mm,采纳木支顶时中距为5mm,水平杆均设三道。钢支顶的用① 48x3 钢管水平轩,木支顶的用① 25mm尾有加利。A、梁模板采纳梁模板合支的方法,在梁侧边架立杆(根据需要可在梁内另支立杆)并用相应规格的横杆、剪力撑与楼板支模立杆纵横拉结。B、安装时应先在柱头弹出轴线,梁位置和平水线,钉...
