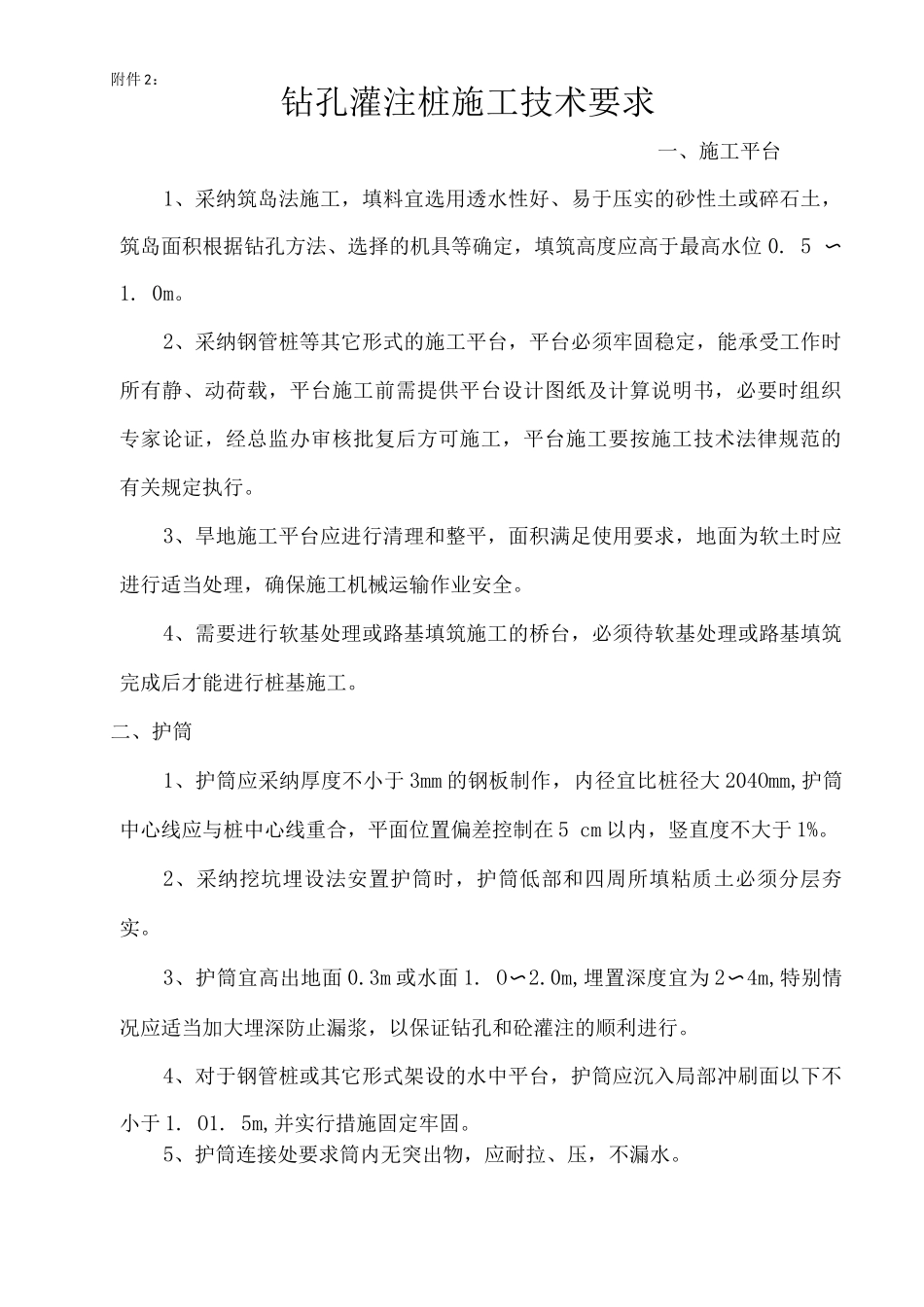

一、施工平台1、采纳筑岛法施工,填料宜选用透水性好、易于压实的砂性土或碎石土,筑岛面积根据钻孔方法、选择的机具等确定,填筑高度应高于最高水位 0. 5 〜1. 0m。2、采纳钢管桩等其它形式的施工平台,平台必须牢固稳定,能承受工作时所有静、动荷载,平台施工前需提供平台设计图纸及计算说明书,必要时组织专家论证,经总监办审核批复后方可施工,平台施工要按施工技术法律规范的有关规定执行。3、旱地施工平台应进行清理和整平,面积满足使用要求,地面为软土时应进行适当处理,确保施工机械运输作业安全。4、需要进行软基处理或路基填筑施工的桥台,必须待软基处理或路基填筑完成后才能进行桩基施工。二、护筒1、护筒应采纳厚度不小于 3mm 的钢板制作,内径宜比桩径大 204Omm,护筒中心线应与桩中心线重合,平面位置偏差控制在 5 cm 以内,竖直度不大于 1%。2、采纳挖坑埋设法安置护筒时,护筒低部和四周所填粘质土必须分层夯实。3、护筒宜高出地面 0.3m 或水面 1. O〜2.0m,埋置深度宜为 2〜4m,特别情况应适当加大埋深防止漏浆,以保证钻孔和砼灌注的顺利进行。4、对于钢管桩或其它形式架设的水中平台,护筒应沉入局部冲刷面以下不小于 1. O1. 5m,并实行措施固定牢固。5、护筒连接处要求筒内无突出物,应耐拉、压,不漏水。附件 2:钻孔灌注桩施工技术要求三、泥浆1、泥浆应选用优质粘土或膨润土配制,泥浆指标根据钻孔方法和地层情况,参照《公路桥涵施工技术法律规范》第条选定。2、摩擦桩宜采纳回旋钻机施工,并采纳优良泥浆(如膨润土泥浆),泥浆比重不应大于 1.13,减小孔壁泥皮厚度,保证桩基承载力的发挥。3、储浆池和沉淀池应分别设置,储浆池的大小应满足钻孔和清孔过程中保持孔内水头高度要求。钻渣和废弃泥浆应集中存放,妥善处理,避开污染环境。四、钻孔1、桩基施工前,应全面复查各墩、各桩基坐标及其各控制点高程,并复查净空要求,同时要求对工程地质勘查资料要进行详细的阅读和理解,掌握本工程范围内各种地层岩性的原岩特征、风化特征及物理力学性质,包括岩石名称、颜色、结构、主要矿物成分及岩石抗压强度等。2、软土地段的钻孔,首先应进行地基加固,保证钻孔设备的稳定和钻孔孔位准确,再行钻孔。3、钻机安装后应进行固定,保证底座和顶端应平稳,在钻进过程中不应产生位移和沉陷。4、开钻前应对钻孔平面位置进行复测,冲击钻的钢丝绳、钻头中心、及桩位中心要保持在同一垂直线上;回旋钻机的转盘要...
