施工方案工程名称:银山矿选厂玻璃钢溜槽安装编制单位:江西铜业集团(德兴)实业有限公司编制人:编制时间:二 0 一二年十二月一十九日审批人:银山矿选厂玻璃钢溜槽安装 1
1 工程名称:银山矿选厂玻璃钢溜槽安装1
2 工程地点:银山矿选厂1
3 建设单位:银山矿选厂1
4 主要工程内容:拆除原有铁制溜槽;支撑架制作、安装及防腐;玻璃钢溜槽安 装
施工组织布署2
1 施工组织机构本工程由项目负责人代表企业法人全面履约,负责该工程实施过程中的组织、 指挥、管理、协调和控制
项目负责人本着精干、结构合理的原则,选配具有开拓精神、施工经验丰富、 态度诚恳、勤奋实干、科学务实的工程技术和管理人员,组成项目管理班子

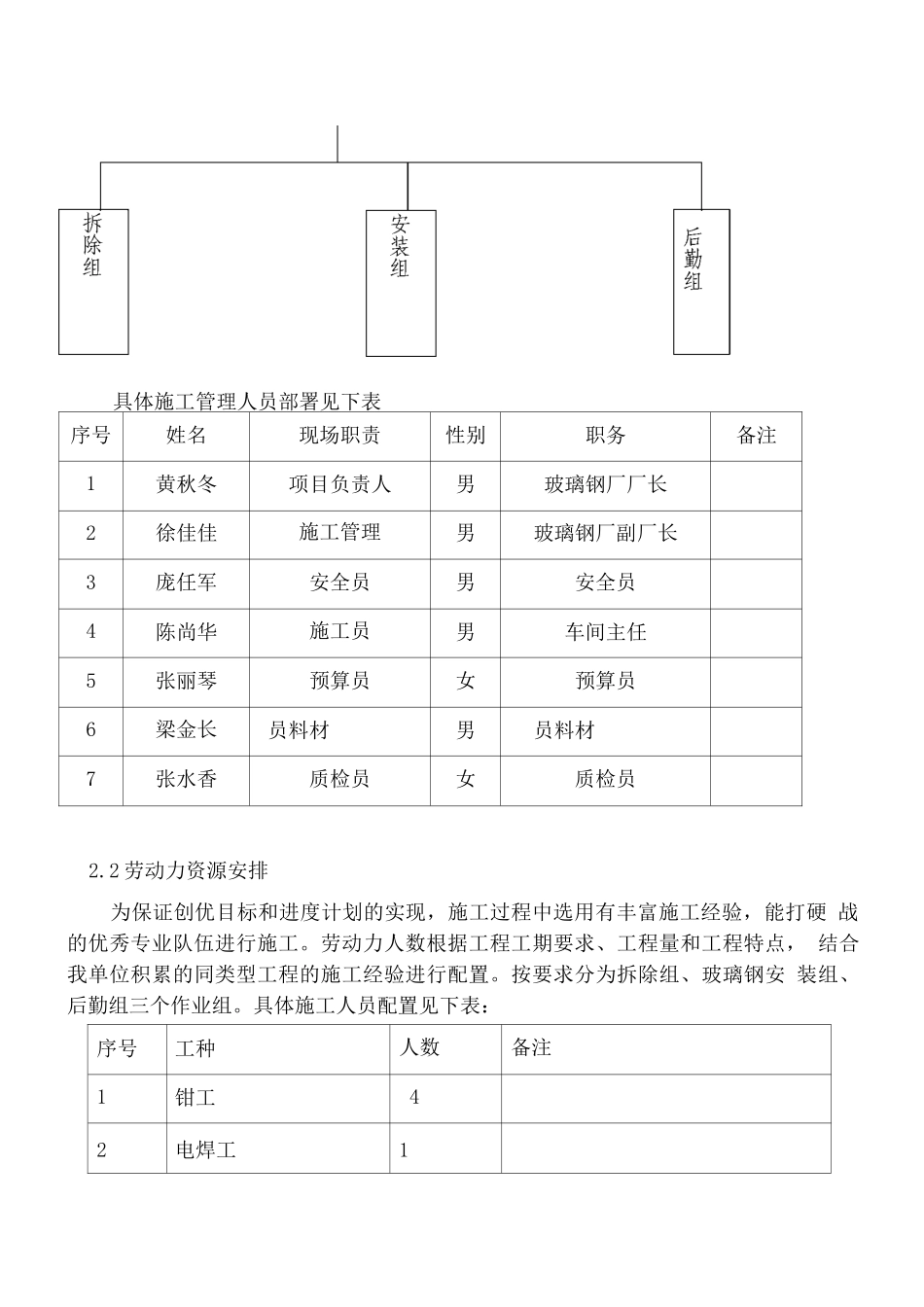

项目组织管理体系见下表2施工员材料员具体施工管理人员部署见下表序号姓名现场职责性别职务备注1黄秋冬项目负责人男玻璃钢厂厂长2徐佳佳施工管理男玻璃钢厂副厂长3庞任军安全员男安全员4陈尚华施工员男车间主任5张丽琴预算员女预算员6梁金长材料员男材料员7张水香质检员女质检员2
2 劳动力资源安排为保证创优目标和进度计划的实现,施工过程中选用有丰富施工经验,能打硬 战的优秀专业队伍进行施工
劳动力人数根据工程工期要求、工程量和工程特点, 结合我单位积累的同类型工程的施工经验进行配置
按要求分为拆除组、玻璃钢安 装组、后勤组三个作业组
具体施工人员配置见下表:序号工种人数备注1钳工42电焊工13普工64司机12
3 施工程序及施工段划分1、各阶段施工顺序1
1 准备阶段:玻璃钢溜槽及支架制作1
2 拆除阶段:拆除原有铁制溜槽1
2 安装阶段:安装玻璃钢溜槽,铁支撑制作安装3 施工进度计划3
1 进度计划本工程主要包括玻璃钢溜槽及支架制作、拆除原有铁制溜槽、安装玻璃钢溜槽, 铁支撑安装及防腐等
主要进度计划控制点玻璃钢溜槽及支架制作 15 天拆除原有铁制溜槽 2 天安装
