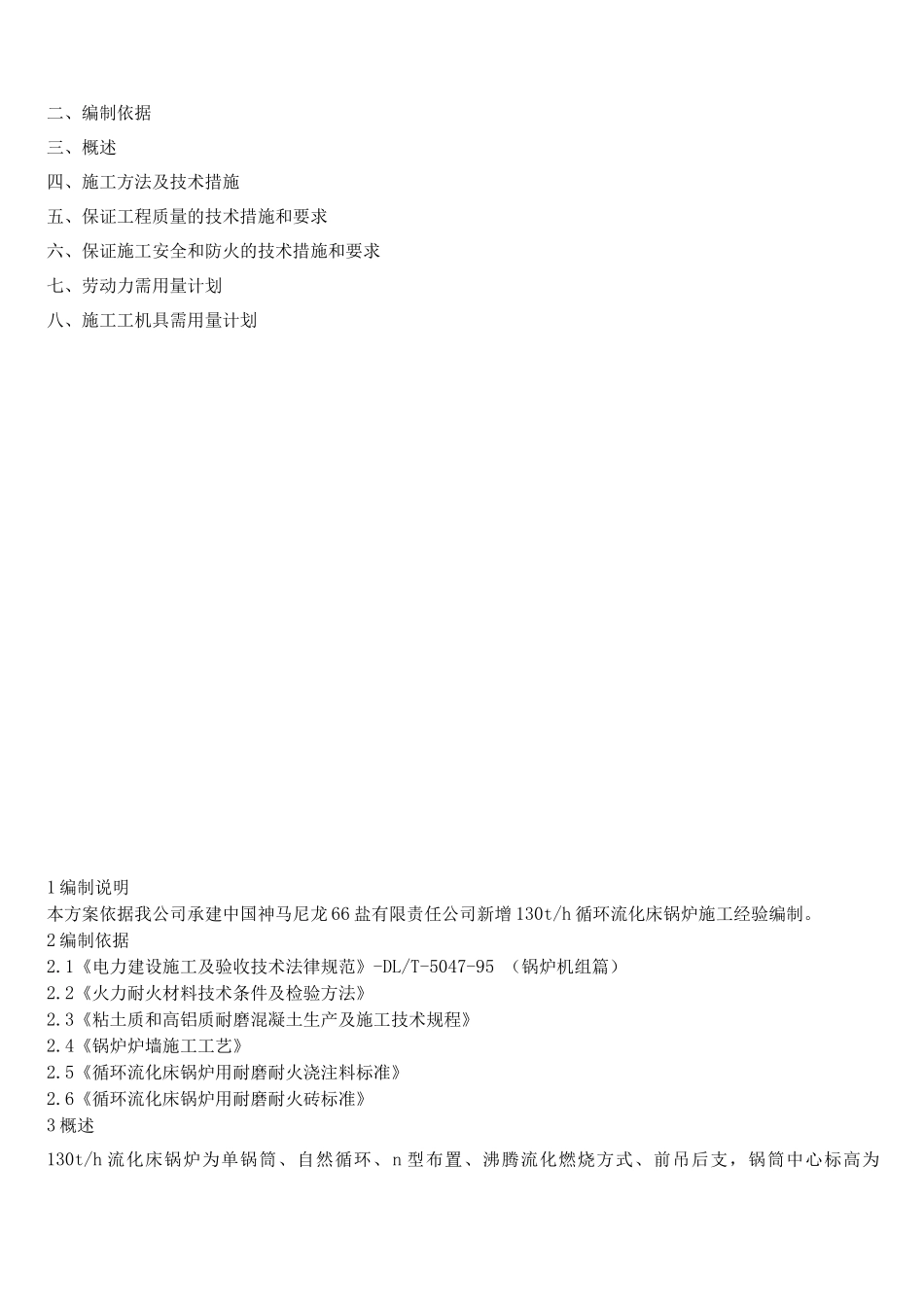

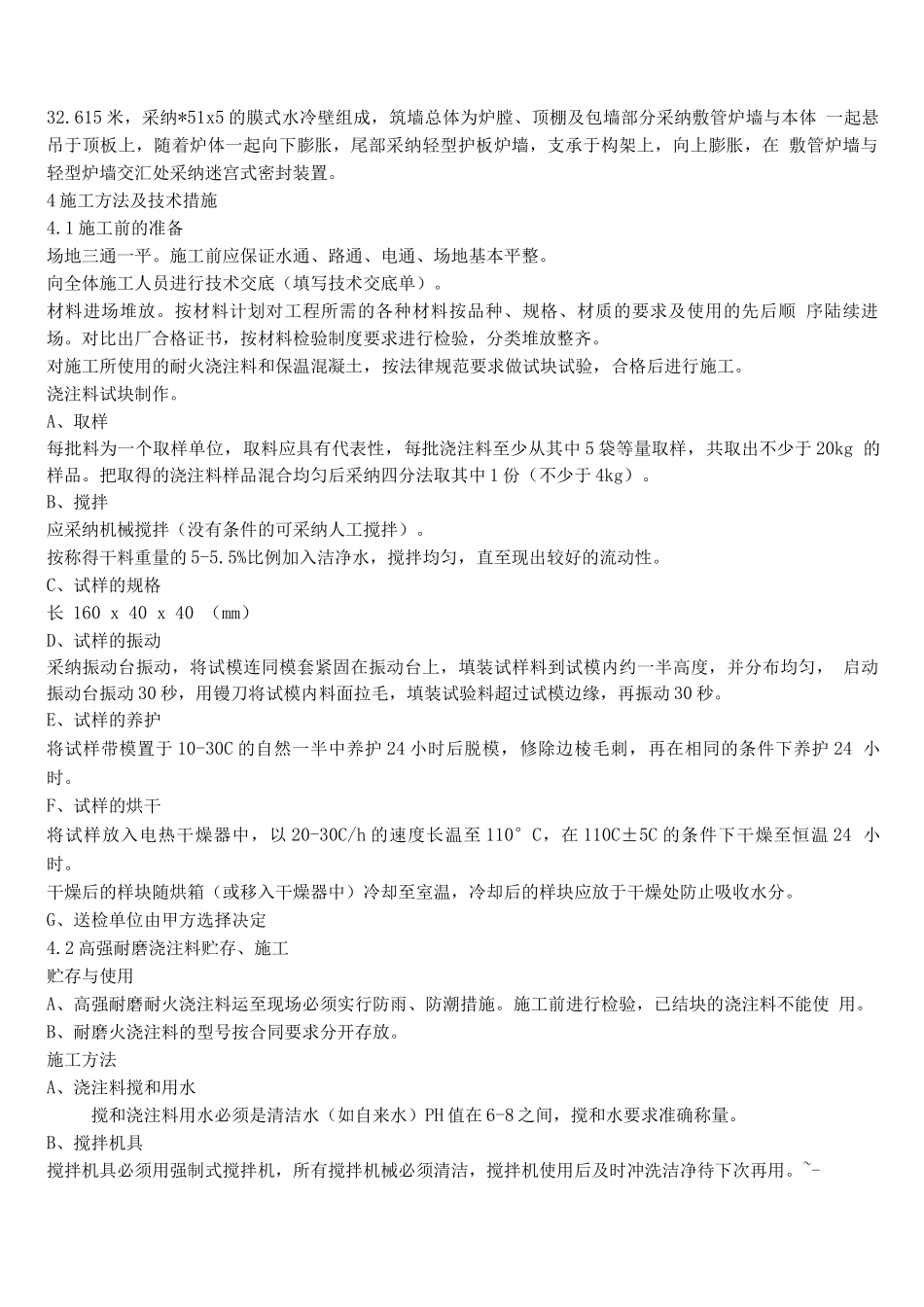

张家港保税区热电厂二期工程锅炉房、汽机、电气设备安装工程锅炉筑炉施工方案中国化学工程第六建设公司二 二年三月目录一、编制说明二、编制依据三、概述四、施工方法及技术措施五、保证工程质量的技术措施和要求六、保证施工安全和防火的技术措施和要求七、劳动力需用量计划八、施工工机具需用量计划1 编制说明本方案依据我公司承建中国神马尼龙 66 盐有限责任公司新增 130t/h 循环流化床锅炉施工经验编制。2 编制依据2.1《电力建设施工及验收技术法律规范》-DL/T-5047-95 (锅炉机组篇)2.2《火力耐火材料技术条件及检验方法》2.3《粘土质和高铝质耐磨混凝土生产及施工技术规程》2.4《锅炉炉墙施工工艺》2.5《循环流化床锅炉用耐磨耐火浇注料标准》2.6《循环流化床锅炉用耐磨耐火砖标准》3 概述130t/h 流化床锅炉为单锅筒、自然循环、n 型布置、沸腾流化燃烧方式、前吊后支,锅筒中心标高为 32.615 米,采纳*51x5 的膜式水冷壁组成,筑墙总体为炉膛、顶棚及包墙部分采纳敷管炉墙与本体 一起悬吊于顶板上,随着炉体一起向下膨胀,尾部采纳轻型护板炉墙,支承于构架上,向上膨胀,在 敷管炉墙与轻型炉墙交汇处采纳迷宫式密封装置。4 施工方法及技术措施4.1 施工前的准备场地三通一平。施工前应保证水通、路通、电通、场地基本平整。向全体施工人员进行技术交底(填写技术交底单)。材料进场堆放。按材料计划对工程所需的各种材料按品种、规格、材质的要求及使用的先后顺 序陆续进场。对比出厂合格证书,按材料检验制度要求进行检验,分类堆放整齐。对施工所使用的耐火浇注料和保温混凝土,按法律规范要求做试块试验,合格后进行施工。浇注料试块制作。A、取样每批料为一个取样单位,取料应具有代表性,每批浇注料至少从其中 5 袋等量取样,共取出不少于 20kg 的样品。把取得的浇注料样品混合均匀后采纳四分法取其中 1 份(不少于 4kg)。B、搅拌应采纳机械搅拌(没有条件的可采纳人工搅拌)。按称得干料重量的 5-5.5%比例加入洁净水,搅拌均匀,直至现出较好的流动性。C、试样的规格长 160 x 40 x 40 (mm)D、试样的振动采纳振动台振动,将试模连同模套紧固在振动台上,填装试样料到试模内约一半高度,并分布均匀, 启动振动台振动 30 秒,用镘刀将试模内料面拉毛,填装试验料超过试模边缘,再振动 30 秒。E、试样的养护将试样带模置于 10-30C 的自然一半中养护 24 小时后脱模,修除边棱毛刺,再在相同...
